Госкорпорация "Росатом" рассчитывает к осени 2021 года получить лицензию на строительство четвертого блока первой в Турции атомной электростанции [АЭС] "Аккую". Об этом сообщил первый замглавы Росатома, директор по развитию и международному бизнесу госкорпорации Кирилл Комаров на пресс-конференции.
"Что касается (строительной - прим. ТАСС) лицензии на четвертый блок (АЭС "Аккую" - прим. ТАСС) - мы подали все документы в мае этого года. Это будет уже последняя лицензия, которая нам необходимо получить, - сказал он. - Это обычно занимает год с небольшим, поэтому, я думаю, где-то к осени 2021 года можно спокойно ожидать лицензию на четвертый блок".

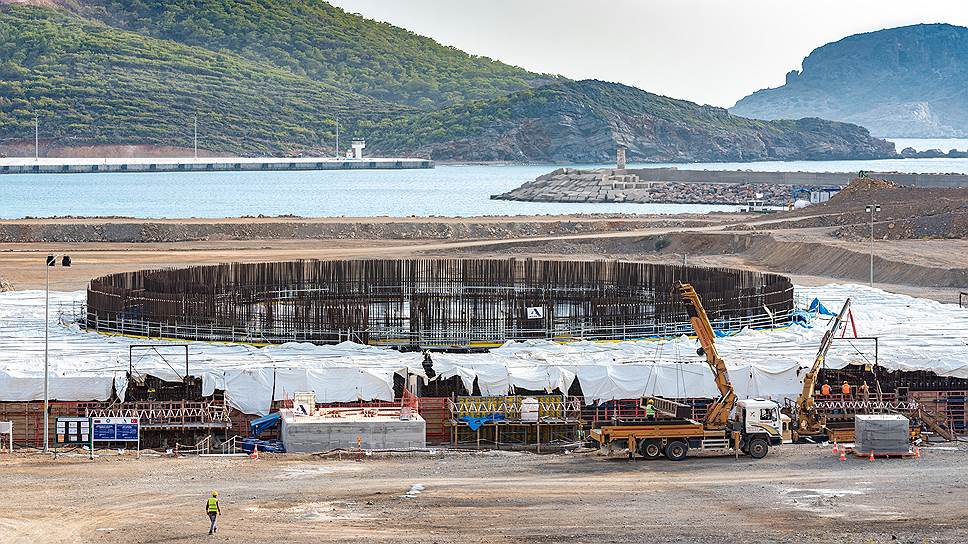

"Росатом" планирует начать заливку "первого бетона" под третий блок "Аккую" весной следующего года.
"Нам недавно выдали разрешение на сооружение блока N3, до этого мы на третьем блоке тоже работали, у нас было ограниченное разрешение на работы, которые были связаны со всеми работами неядерного характера. "Первый бетон", я думаю, что это где-то будет весна следующего года", - сказал Комаров.
