На стройплощадке Курской АЭС-2 атомщики подвели предварительные итоги годовой работы. Что успели сделать и на каком этапе главная стройка века сейчас - показали журналистам.

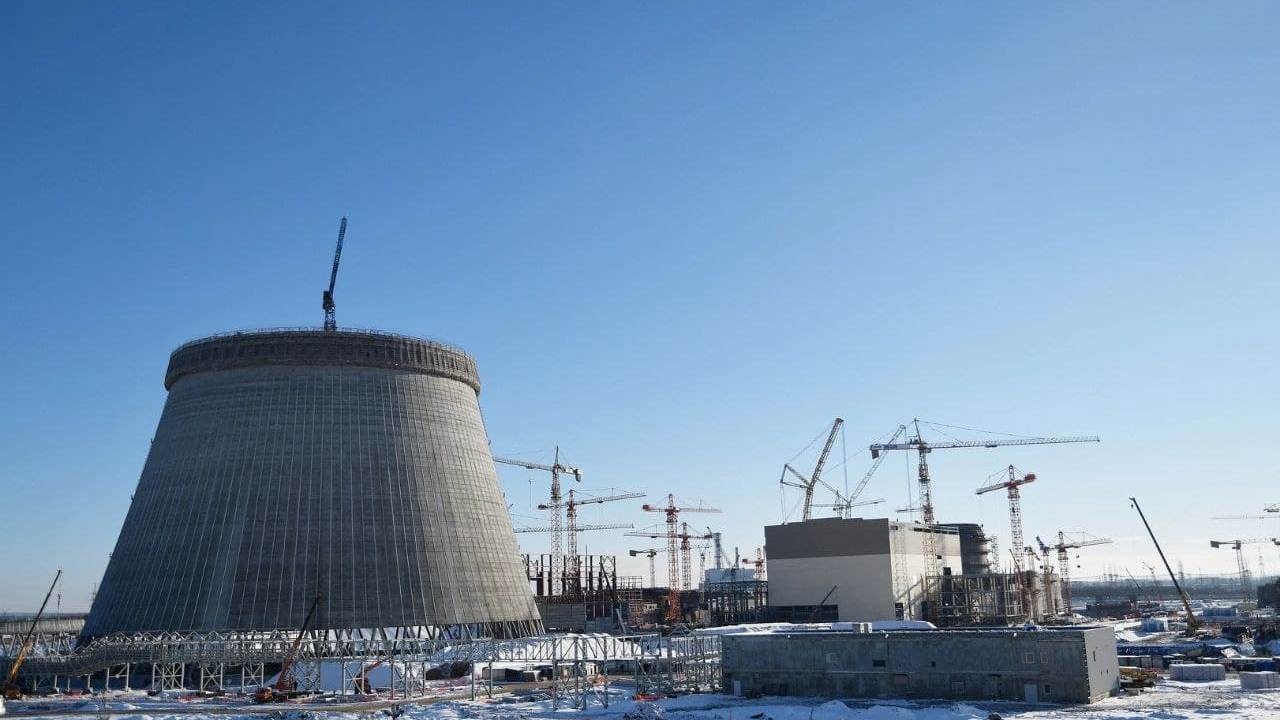

Все ключевые события года на стройплощадке выполнены в полном объеме. 115 объектов будущей электростанции возводят одновременно, еще 32 в планах на грядущий год. Самая высокая градирня Европы готова наполовину, ее высота составит 179 метров.
Алексей Вольнов, главный инженер Курской АЭС-2:
«Она уже начала работать, уже чувствуется здесь ветер. В принципе здесь оборудования нет, ее назначение — это основное охлаждение блока. Если по-бытовому, кто помнит, есть такие навесные блоки наружные на кондиционере, вот это то же самое, только побольше. Здесь у нас будет оросительная система стоять и циркуляционные трубопроводы, которые будут подводить эту охлаждающую воду».
Тепловой контур машинного зала практически закрыт. Здесь создали условия для монтажа основного оборудования турбины, всех ее цилиндров и турбогенератора. Работы по сооружению реакторного здания также идут полным ходом.
По словам Алексея Вольнова,
«Мы начали сферическую часть защитной оболочки, то есть так называемая в простонародье «юбка» уже установлена, сейчас идет ее закрепление и сверху встанет сам купол, его в простонародье называют «тюбетейка», это будет завершающий этап в этом году и дальше мы это должны будем забетонировать и сформировать тем самым полностью защитную оболочку герметичного ограждения».
Для хранения тяжеловесного оборудования — двух парогенераторов и корпуса реактора — сделали отдельную площадку. Причем практически все оборудование станции замещения изготовлено отечественными производителями. В целом в этом году освоили порядка 48 миллиардов рублей — в два раза больше, чем в прошлом. Строительство идет четко по графику. Энергопуск первого блока запланирован на конец 2025 года.
