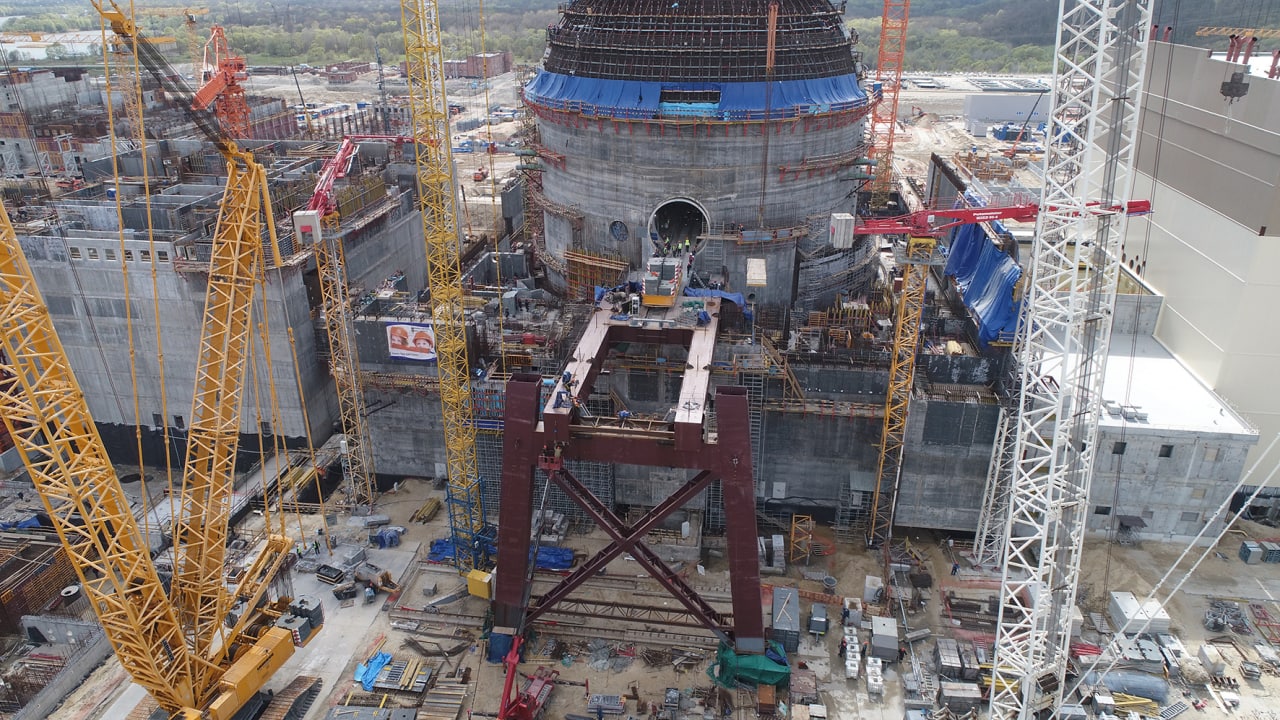

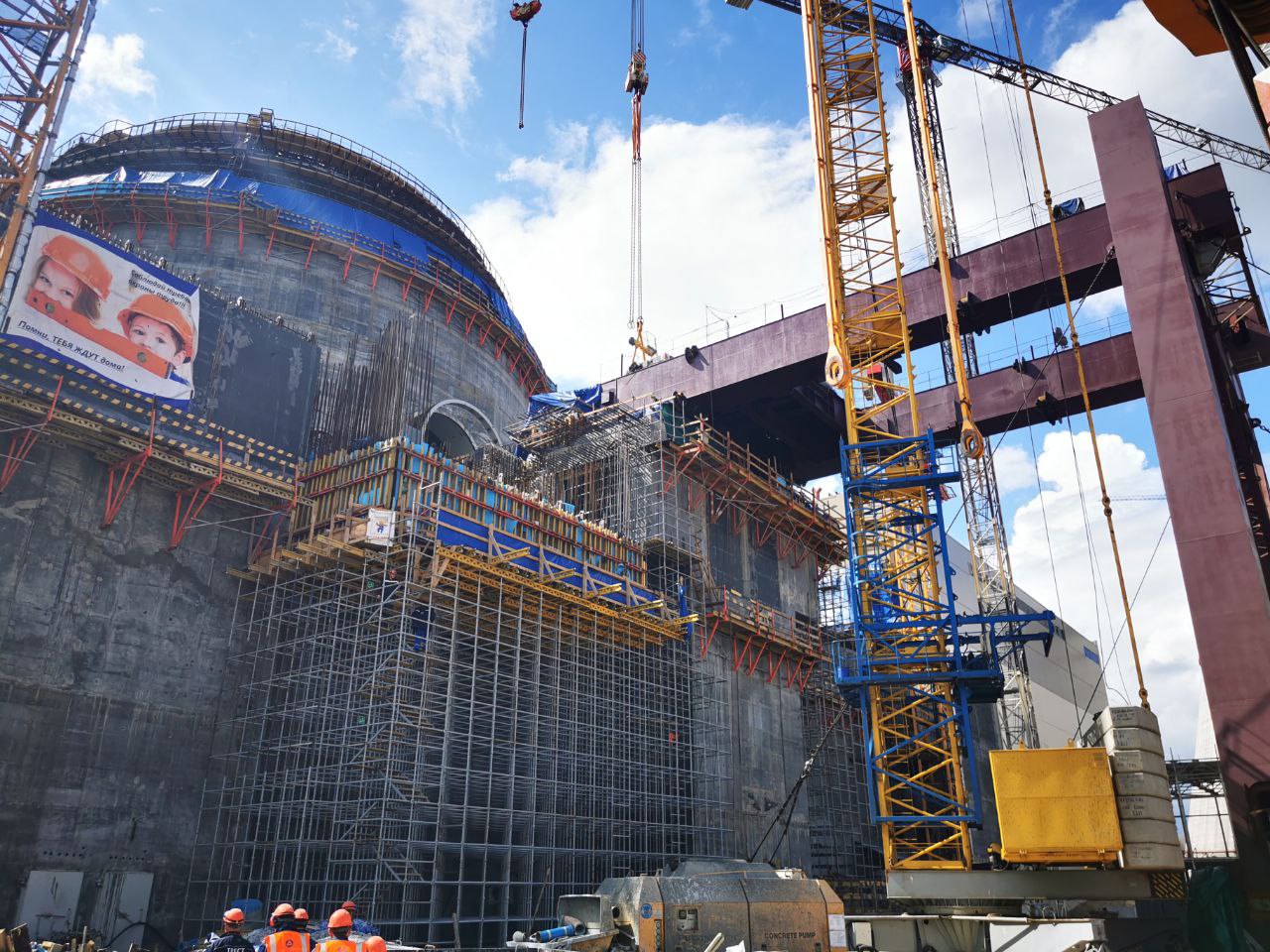

Транспортный портал первого энергоблока Курской АЭС-2 (генеральный проектировщик и генеральный подрядчик — Инжиниринговый дивизион Госкорпорации «Росатом») полностью готов к работе. Подготовку выполнили сотрудники филиалов трех дочерних строительных организаций Инжинирингового дивизиона: ООО «Трест РосСЭМ», АО «НИКИМТ-Атомстрой» и АО «Энергоспецмонтаж».

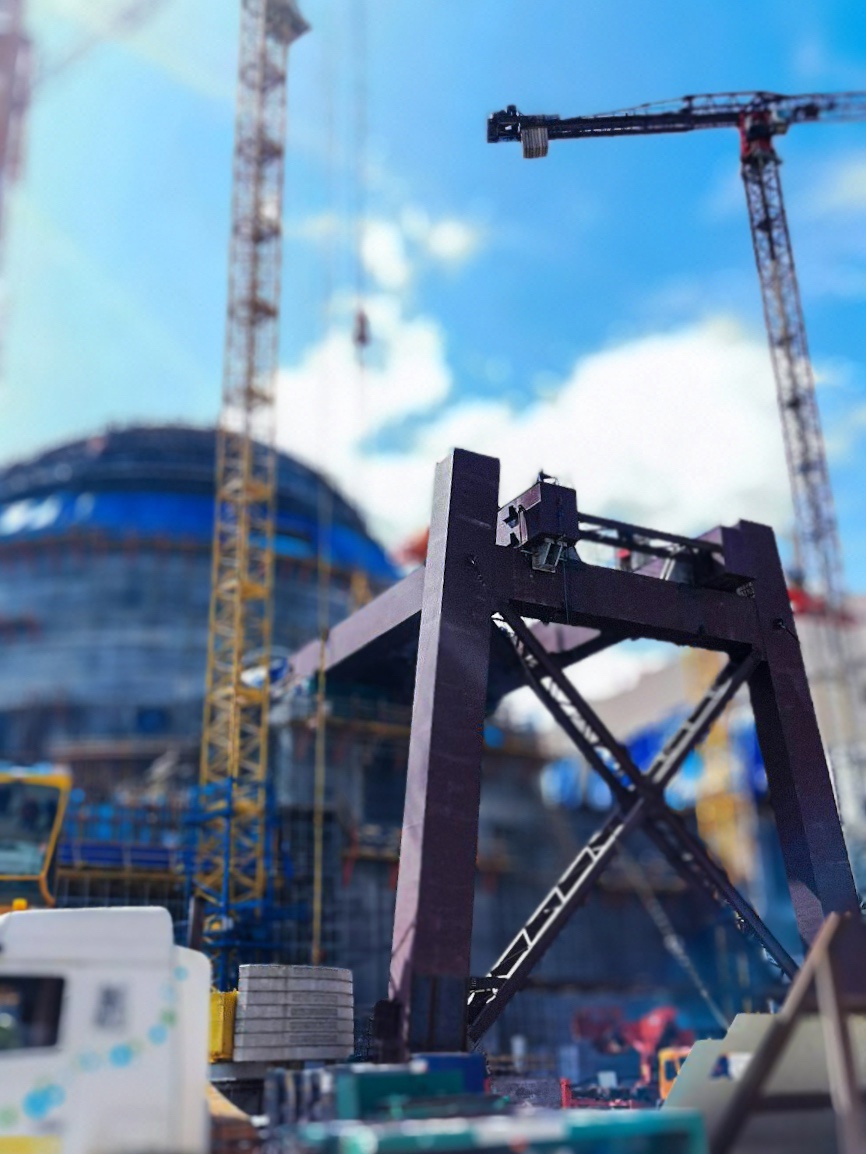

Курский филиал ООО «Трест РосСЭМ» установил колонны и балки транспортного портала. Высота конструкции составляет 27,45 м, общая масса — более 340 т.
Устройство стен и перекрытий, включая перекрытие на отметке +23,350, выполнил Курский филиал АО «НИКИМТ-Атомстрой». Благодаря реализации ПСР-проекта «Оптимизация процесса устройства перекрытия на отметке +23,350 под устройство путей перекатки первого энергоблока Курской АЭС-2» данные работы удалось провести за 99 дней, вместо отведенных 118.
Специалисты АО «Энергоспецмонтаж» в кратчайшие сроки выполнили монтаж портальной части рельсового пути, смонтировали тележку грузоподъемностью 400 т, установили ограждения. После проведения испытаний система получила разрешение на эксплуатацию.
Как отметил вице-президент-директор проекта по сооружению Курской АЭС АО «Атомстройэкспорт» (входит в Инжиниринговый дивизион Росатома) Олег Шперле, транспортный портал первого энергоблока станции удалось своевременно подготовить к вводу в эксплуатацию благодаря слаженной работе сотрудников дочерних строительных организаций Инжинирингового дивизиона.
«Это позволит приступить к монтажу тяжеловесного оборудования — корпуса реактора, главного циркуляционного трубопровода, парогенераторов и компенсатора давления, — которое, согласно проекту должно располагаться в герметичной оболочке реакторного отделения», — отметил он.
Основное ключевое событие сооружения первого энергоблока Курской АЭС-2 — монтаж корпуса реактора — намечено на второй квартал текущего года.
