Комиссия по ядерному регулированию США (NRC) разрешила Southern Nuclear Operating Company загрузить ядерное топливо и начать эксплуатацию третьего энергоблока АЭС “Вогтль” в Джорджии, что ознаменовало переход строящегося блока AP1000 от надзора за строительством к надзору за эксплуатацией реактора.
Владелец станции компания Georgia Power заявила, что так называемое заключение регулятора 103(g) по станции, подтверждающее, что блок был построен и будет эксплуатироваться в соответствии с условиями комбинированной лицензии на строительство и эксплуатацию (COL) и правилами NRC, является исторической вехой для проекта. Это заключение дает возможность компании-оператору загрузить топливо и приступить к пуску нового блока.
"Сегодняшнее заключение NRC помогает нам убедиться в том, что мы выполнили свои обязательства по строительству третьего и четвертого энергоблоков АЭС “Вогтль” с соблюдением самых высоких стандартов безопасности и качества", - сказал председатель совета директоров, президент и главный исполнительный директор Georgia Power Крис Вомак, - "Эти новые блоки остаются надежной долгосрочной инвестицией для нашего штата, и, как ожидается, после ввода в эксплуатацию они будут обеспечивать потребителей надежным и устойчивым, экологически чистым и безуглеродным источником энергии в течение следующих 60-80 лет".
АЭС “Вогтль-3” также стал первым энергоблоком, получившим разрешение на пуск в соответствии с процессом COL NRC, который регулятор ввел в 1989 году. До этого американские атомные электростанции лицензировались в рамках двухэтапного процесса, требующего получения разрешения на строительство и лицензии на эксплуатацию.
"Это первый случай, когда мы выдали разрешение на первоначальный запуск реактора в рамках процесса лицензирования по Части 52", - сказала Андреа Вейл, директор Управления по регулированию ядерных реакторов NRC, - "Перед выдачей разрешения мы независимо проверили, что третий блок АЭС “Вогтль” был построен надлежащим образом и будет защищать здоровье и безопасность населения при переходе к эксплуатации. Наши инспекторы-резиденты на площадке АЭС “Вогтль” будут внимательно следить за третьим энергоблоком по мере загрузки топлива и проведения пусковых испытаний".

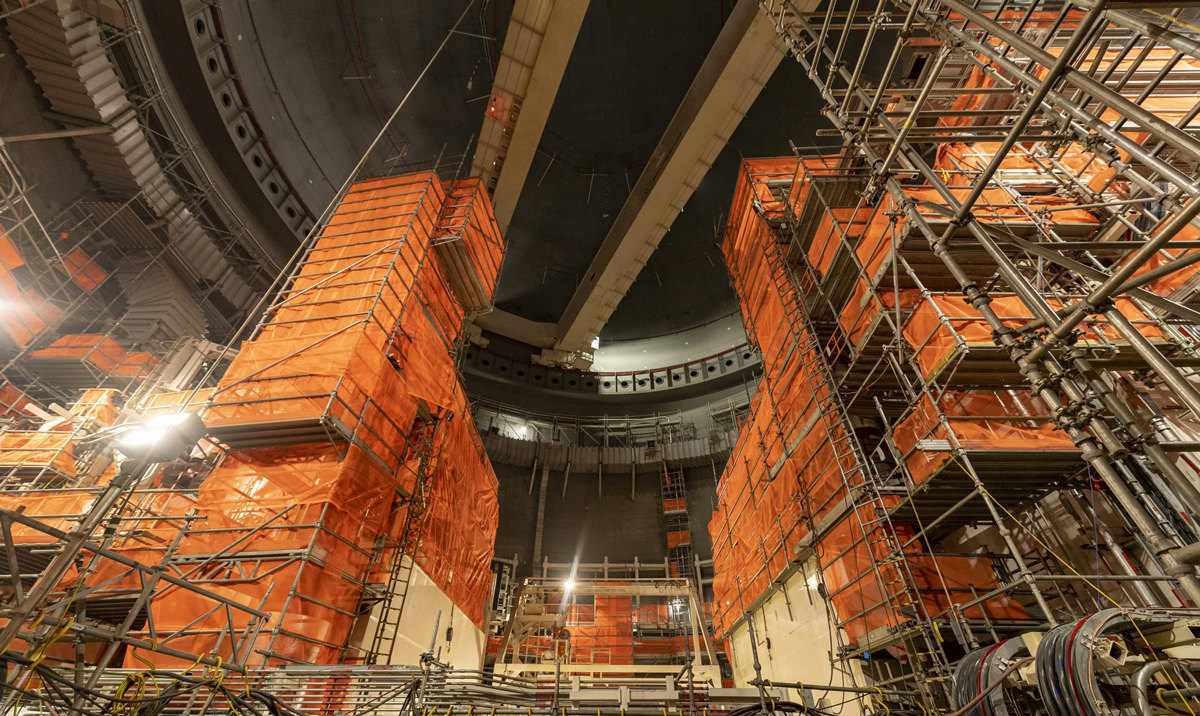

Процесс выполнения 398 ITAAC (инспекций, испытаний, анализов и критериев приемки), описанных в COL - все они были проверены независимо NRC - был завершен 29 июля. По словам представителей Georgia Power, команда на площадке сейчас работает над окончательной подготовкой к загрузке топлива, началу пусковых испытаний и вводу энергоблока в эксплуатацию. Компания ранее заявляла, что планирует завершить загрузку топлива - которое уже находится на площадке - в реактор к концу октября, чтобы достичь даты ввода в эксплуатацию в конце первого квартала 2023 года. В течение следующих нескольких месяцев пусковые испытания продемонстрируют комплексную работу системы теплоносителя первого контура и системы подачи пара при расчетной температуре и давлении с топливом внутри реактора, прежде чем реактор AP-1000 будет выведен на начальную критичность и синхронизирован с сетью.

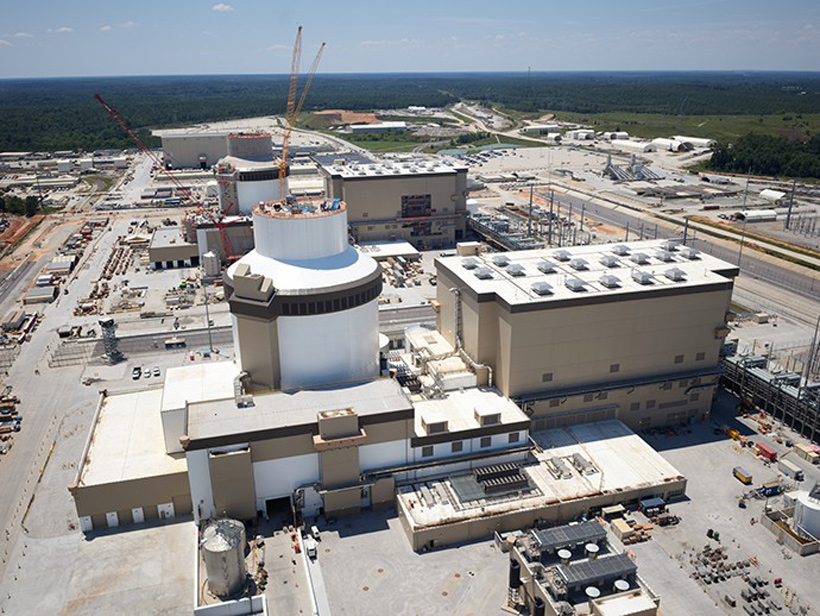

Строительство третьего энергоблока АЭС “Вогтль” началось в марте 2013 года, а четвертого блока - в ноябре того же года. Southern Nuclear и Georgia Power, дочерние компании Southern Company, взяли на себя управление проектом по строительству блоков в 2017 году после банкротства Westinghouse по главе 11. Строительство четвертого энергоблока завершено на 96%, а срок ввода в эксплуатацию намечен на декабрь 2023 года.

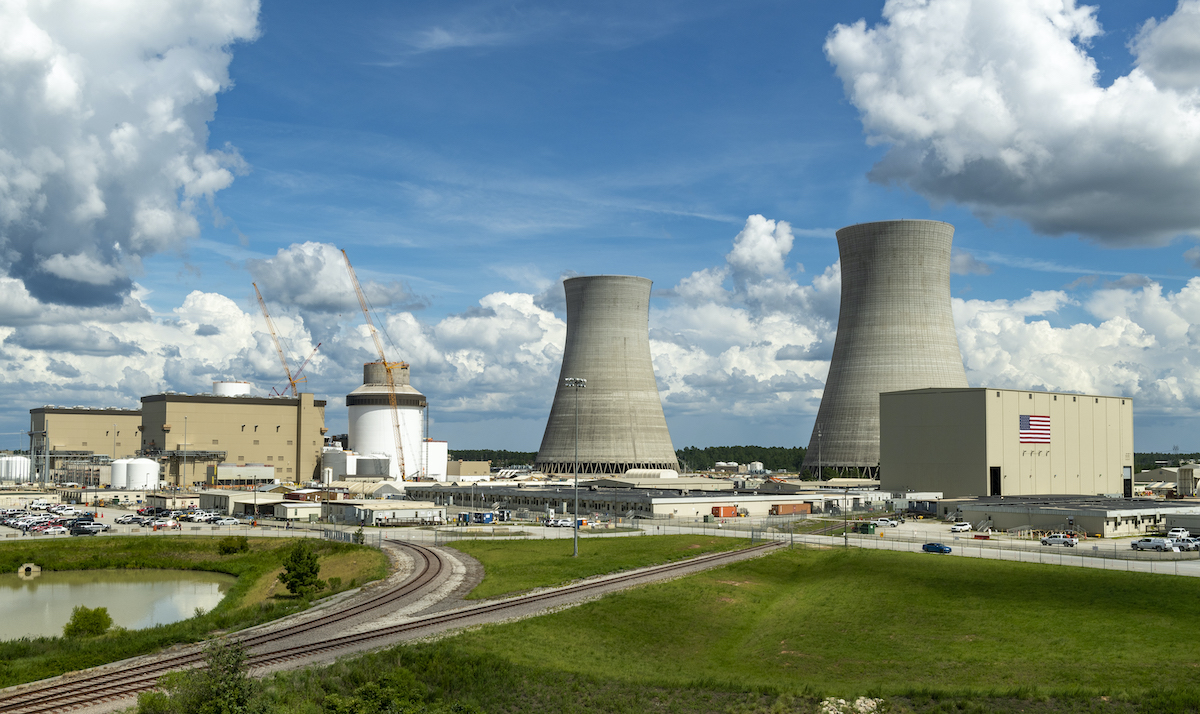

Новые блоки на площадке АЭС “Вогтль” в Уэйнсборо, где уже находятся два действующих реактора с водой под давлением PWR, находятся в совместной собственности компаний Georgia Power (45,7%), Oglethorpe Power (30%), MEAG Power (22,7%) и муниципалитета Далтона (1,6%).
