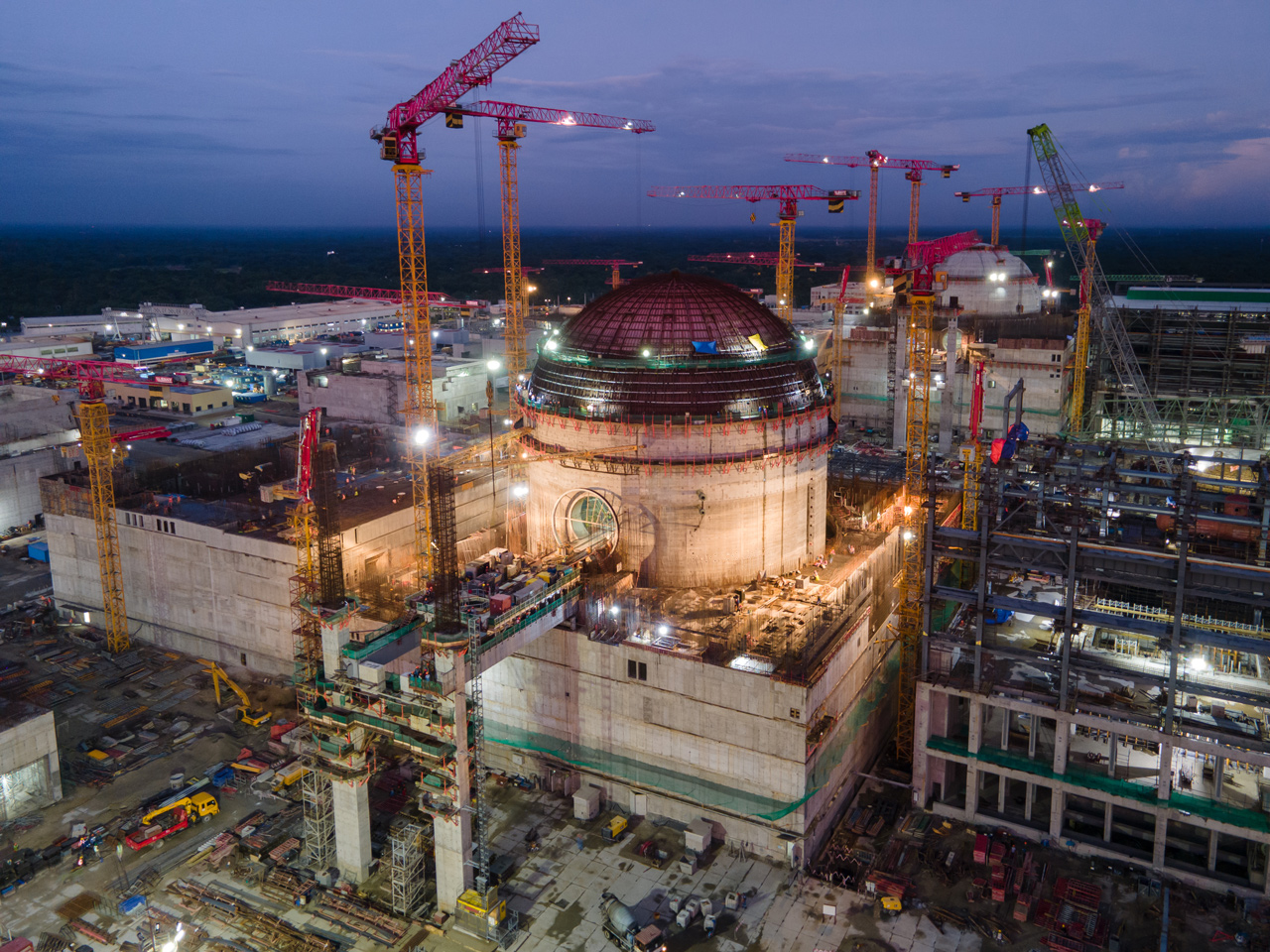

Специалисты ООО «Корпорация АК ЭСКМ» выполнили работы по подаче питания на сварочное оборудование для дальнейшей сварки главного циркуляционного трубопровода на месяц раньше запланированного срока. Закончить энергоснабжение планировалось 25-го декабря, но благодаря сокращению сроков поставки оборудования и оперативной работе сотрудников компании работы завершились 20-го ноября.
В рамках данной задачи было выполнено два проекта:
- Питающие сети КТП (прокладка двух линий кабеля 11 кВ);
- Энергоснабжение потребителей в гермообъеме 0,4 кВ.

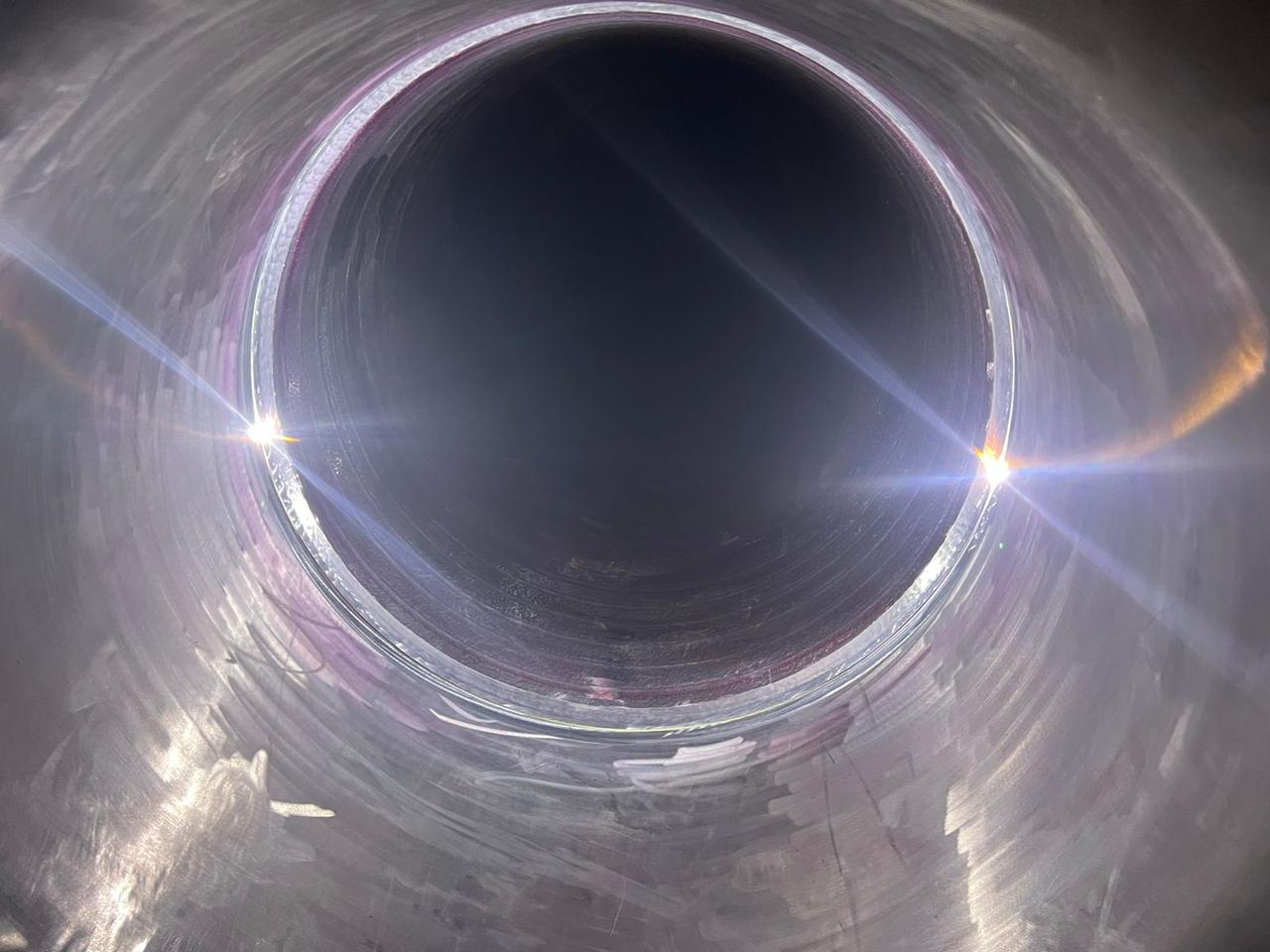

Обеспечение электроэнергией сварочного оборудования дает возможность приступить к проведению полномасштабных сварочных работ ГЦТ и таким образом закончить очередной ключевой этап строительства атомной станции.
