Участники строительства АЭС "Пакш-2" в Венгрии, осуществляемого с помощью Росатома, должны научиться работать в условиях санкций, хотя вмешательство политики в этот проект прискорбно. Такое мнение высказал в понедельник генеральный директор ЗАО "Пакш-2" Гергей Якли в интервью корпоративному изданию "Атомсфера".
"Мы должны быть готовы жить и работать в среде, насыщенной санкциями. Управление санкциями должно быть встроено в наши процессы. Это в наших жизненных интересах", - заявил глава компании, выступающей заказчиком сооружения второй очереди атомной станции в Пакше.
В то же время он считает ненормальной ситуацию, при которой политика вмешивается в проект, приоритетом которого должны быть вопросы безопасности. По его словам, "Росатом, обладая передовой технологией, интегрирует различные компоненты западноевропейских и американских поставщиков в свои технологии первого контура", то есть ядерного реактора.
"Российский первый контур и европейская система управления технологическими процессами - это проверенные и испытанные технологии. Мы привержены этому, мы планируем продолжать проект с Росатомом, и наши поставщики Framatome и Siemens также привержены реализации проекта", - отметил Якли.
Отвечая на вопрос о блокировании правительством Германии выдачи лицензии компании Siemens для участия в этом проекте, гендиректор отметил, что "настроен оптимистично".
"Думаю, что мы сможем решить эту проблему и разработать механизм, который будет соответствовать санкционной среде. Однако я должен сказать, что считаю прискорбным такой уровень вмешательства международной политики в наш проект и уровень оказываемого тем самым на проект влияния. Для атомной электростанции выбор технологических компонентов должен определяться техническими требованиями, обусловленными безопасностью, а не политикой", - подчеркнул Якли.
Новости со стройплощадки в Пакше
Глава компании сообщил, что по-прежнему рассчитывает на завершение строительства АЭС "Пакш-2" в 2030 году.
"Мы как одна из договаривающихся сторон считаем это действующей целевой датой", - отметил Якли.

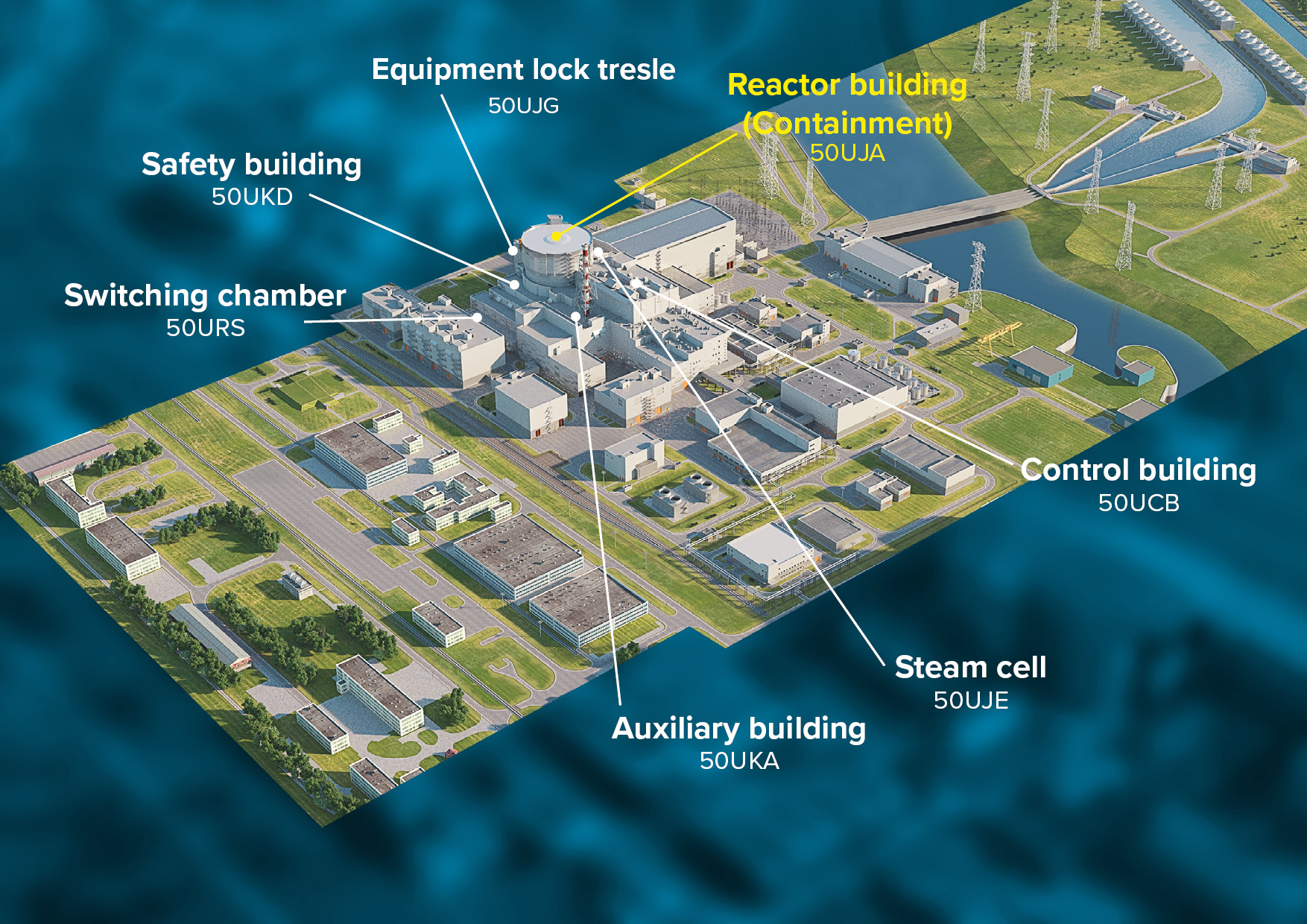

По его словам, сейчас на объекте продолжается выемка грунта, хотя "для заливки первого бетона еще требуются ряд разрешений, условия инфраструктуры и подготовительные работы на площадке". Гендиректор надеется, что "через несколько недель начнется строительство противофильтрационной завесы" - стены, которая будет защищать от проникновения грунтовых вод как на рабочую площадку котлована, так и в действующие энергоблоки АЭС "Пакш".
"Моя задача - как можно скорее ввести в строй безопасно действующую атомную электростанцию, чтобы до конца века она работала для населения и промышленности Венгрии", - сказал Якли.
АЭС "Пакш", построенная по советским технологиям и использующая российское ядерное топливо, обеспечивает половину всей вырабатываемой и треть потребляемой электроэнергии в Венгрии. Сейчас на станции, расположенной на берегу Дуная в 100 км к югу от Будапешта, действуют четыре энергоблока с реакторами ВВЭР-440. Одновременно продолжается подготовка к строительству объектов второй очереди по проекту Росатома. Как ранее заявлял глава венгерского МИД Петер Сийярто, Москва подтвердила готовность финансировать этот проект, который оценивается в €12,5 млрд и который с самого начала предполагалось осуществить на 80% за счет российского кредита. Правительство Венгрии рассчитывает, что после ввода в строй двух новых ядерных реакторов ВВЭР-1200 мощность станции возрастет с нынешних 2 000 МВт до 4 400 МВт.
В октябре 2021 года АО "Русатом - автоматизированные системы управления" (дочерняя структура Росатома) и франко-германский консорциум Framatome - Siemens подписали в Москве договор об изготовлении автоматизированных систем управления для двух новых энергоблоков АЭС "Пакш". Ранее в рамках этого проекта был заключен контракт на изготовление турбин компанией GE Hungary Kft., которая является венгерским дочерним предприятием американской General Electric. С учетом этого вывод ядерной энергетики из-под действия санкций Евросоюза приобретает для проекта "Пакш-2" особое значение.
