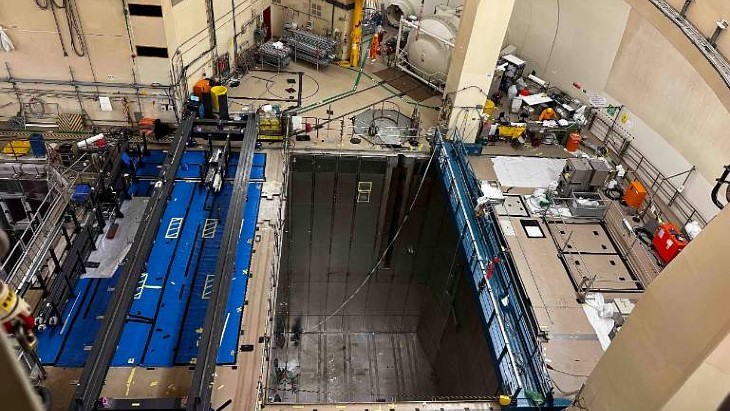

Завершен процесс обработки, очистки и осушения бассейна выдержки глубиной 14 м на АЭС «Графенрайнфельд» в Германии. Этот процесс последовал за осушением и очисткой приреакторного бассейна в конце прошлого года.
В компании PreussenElektra заявили, что состоявшееся знаменательное событие стало свидетельством того, что АЭС сейчас находится на «сухом» этапе вывода из эксплуатации.
Следующим этапом проекта является демонтаж 400-тонного корпуса реактора, который должен начаться в ноябре и займет около восьми месяцев.
Управляющий АЭС «Графенрайнфельд» (KKG) Бернд Кайзер сказал: «Достижение этого события означает, что мы уже выполнили почти половину демонтажа ядерного объекта KKG. Я горжусь этим значимым достижением моей команды по демонтажу и надеюсь приступить вместе с ними к следующими проектам».
Реактор с водой под давлением мощностью 1 275 МВт(э) (нетто) достиг первой критичности в декабре 1981 г. и был подключен к энергосети в том же месяце. Коммерческая эксплуатация началась в июне 1982 г.
В августе 2011 г. вступила в силу 13-я поправка к «Закону об атомной энергии», которая утвердила политическую волю к поэтапному отказу от атомной энергетики в Германии. В результате сразу было остановлено восемь энергоблоков: энергоблок № 1 АЭС «Филиппсбург» компании EnBW и энергоблок № 1 АЭС Неккарвестхайм; энергоблок № 1 АЭС «Изар» и АЭС «Унтервезер» компании EOn; энергоблоки A и B АЭС «Библис» компании RWE, а также АЭС «Брунсбюттель» и АЭС «Крюммель» компании Vattenfall. В рамках 13-й поправки к «Закону об атомной энергии» Германии было отозвано разрешение на работу на мощности АЭС «Графенрайнфельд» и она была окончательно остановлена 27 июня 2015 г.
Компания PreussenElektra подала заявку на получение разрешения на вывод из эксплуатации и начало демонтажа в 2014 г. и получила его в 2018 г. В этой первой процедуре компания подробно описала концепцию вывода из эксплуатации и запланированные для этого мероприятия. PreussenElektra разделила заявку на вывод из эксплуатации на два этапа. Первый этап реализуется с 2018 г. Второй этап вывода из эксплуатации включает демонтаж корпуса реактора и окружающего его защитного биологического экрана. Заявка на проведение второго этапа была подана в декабре 2019 г., разрешение получено в декабре 2022 г.
С начала работ на KKG было вывезено отработавшее ядерное топливо, удалено более 12 100 единиц оборудования и элементов, демонтировано около 3 100 т оборудования, которое фрагментировали, дезактивировали и измеряли в центре обработки отходов. Внутрикорпусные устройства уже полностью извлечены из реактора в рамках разрешения на первый этап демонтажа.
