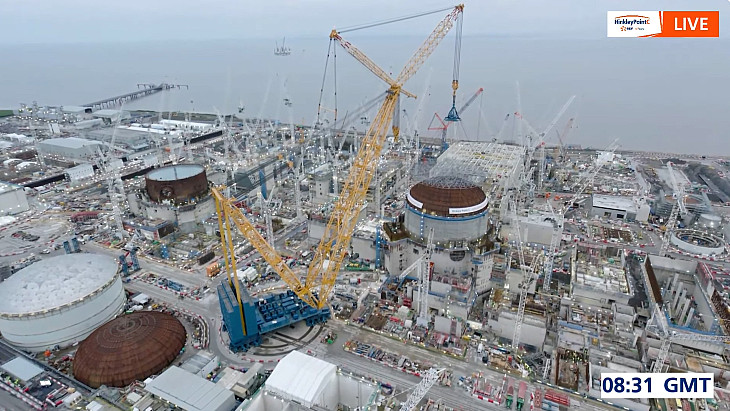

Компания EDF объявила о сдвиге вправо сроков завершения строительства двухблочной АЭС "Hinkley Point C" (Хинкли Пойнт Си) с реакторами EPR в Британии.
Напомним, что первый бетон на первом блоке станции был залит в декабре 2018 года, на втором блоке - в декабре 2019 года.
По действовавшему до сих пор графику предполагалось, что строительство станции будет завершено в 2027 году, а общая смета составит 26 миллиардов фунтов стерлингов (примерно 33 миллиарда долларов США).
В соответствии с новым заявлением компании EDF, строительство вряд ли будет закончено ранее 2030 года. Кроме того, общая стоимость двух блоков, по новой оценке, достигнет 31-34 миллиардов фунтов стерлингов (39-43 миллиарда долларов США).
Причём новая оценка приводится в фунтах 2015 года. Таким образом, с учётом инфляции стоимость станции ещё более возрастёт.
Также следует напомнить, что по первоначальному графику пуск первого блока планировался в 2025 году.
В новом графике заложены три сценария. Первый из них предполагает, что всё пройдёт хорошо, и в этом случае блок №1 удастся ввести в эксплуатацию в 2029 году.
Однако сама компания EDF, похоже, в данный сценарий не верит, потому что базовым она называет второй сценарий. В соотвествии с ним, предполагаются определённые риски на этапах пусконаладки, а ввод блока №1 намечен на 2030 год.
Третий сценарий прописан на случай возникновения серьёзных задержек длительностью до года по сравнению с базовым вариантом. Ввод первого блока в данном сценарии - 2031 год.
Третий сценарий также и самый дорогой. В случае его реализации к названной оценке стоимости двух блоков 31-34 миллиарда фунтов стерлингов придётся добавить ещё один миллиард.
Основной причиной сдвига сроков компания по традиции называет пандемию коронавируса. Хотя не исключено, что дело обстоит сложнее.
Так, в проект EPR пришлось внести порядка 7 тысяч изменений, чтобы адаптировать его к британскому законодательству. По сравнению с первоначальным французским вариантом блок стал тяжелее на 35% по стали и на 25% по бетону.
В компании не комментируют, как могли эти изменения сказаться на сроках и стоимости строительства АЭС "Hinkley Point C".
