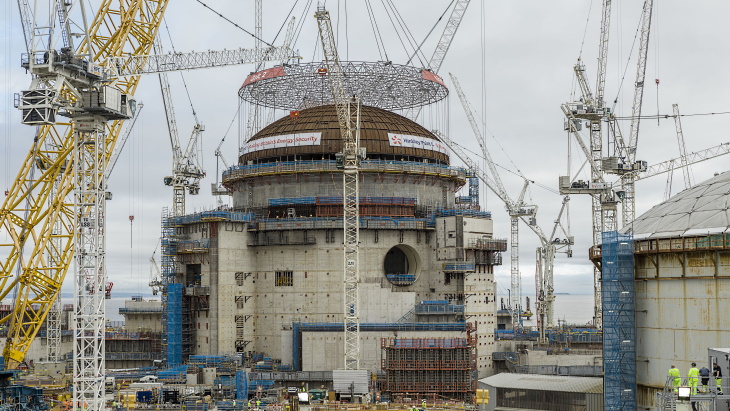

На втором энергоблоке строящейся атомной электростанции "Хинкли Пойнт С" в Великобритании установлен защитный купол. Это рассматривается как окончание основных строительных работ в реакторных зданиях станции.

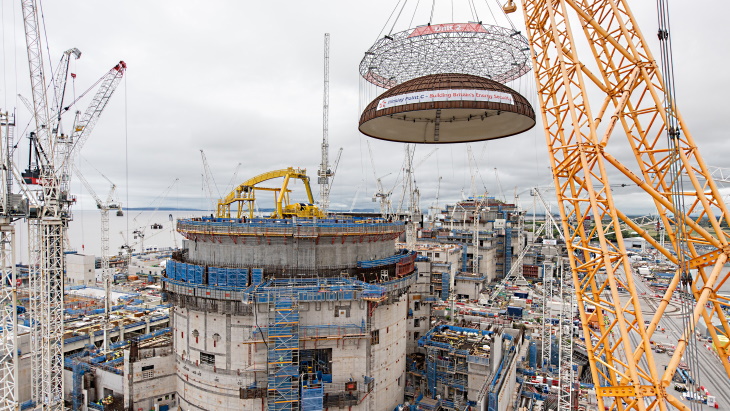

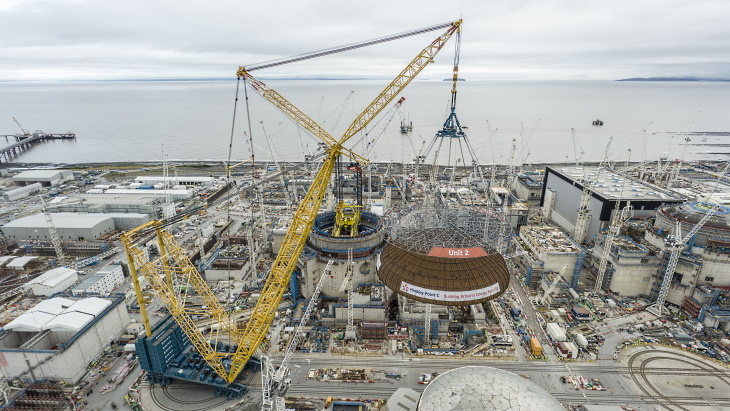

С помощью одного из крупнейших в мире кранов, известного как "Большой Карл", купол диаметром почти 47 метров, высотой 14 метров и весом 245 тонн был установлен на 44-метровое здание реактора.

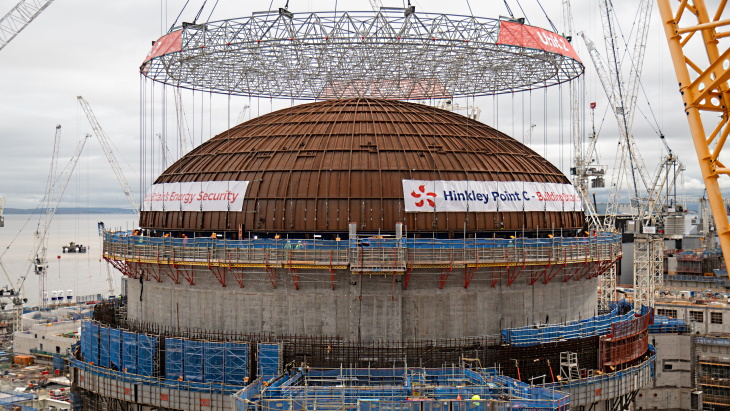

Купол состоит из 38 готовых панелей, которые были отправлены первоначально по отдельности в район строительства АЭС и впоследствии были сварены в единую конструкцию на местном заводе.
Следующим этапом станет сварка герметичного соединения вокруг стыка между куполом и зданием реактора, которое затем будет залито 7000 тоннами бетона.
Строительство первого из двух реакторов EPR-1600 на АЭС "Хинкли Пойнт С" началось в декабре 2018 года, а строительство второго энергоблока началось годом позже. Купол энергоблока № 1 был возведён в декабре 2023 года.
