Третий энергоблок EPR-1600 АЭС «Фламанвиль» впервые достиг полной мощности после того, как Управление ядерной безопасности и радиационной защиты Франции (ASNR) дало разрешение в пятницу на превышение 80% номинальной мощности в рамках процесса ввода в эксплуатацию.
Повышение тепловой мощности реактора достигло 100% в 11:37 в воскресенье, сообщила компания EDF:
«Достижение отметки в 100% впервые позволяет провести испытания оборудования на полной мощности, снять замеры и убедиться, что все функционирует должным образом. В течение ближайших недель в рамках программы пуска мощность реактора будет варьироваться для продолжения испытаний на разных уровнях мощности, а также будет проведена операция на внутренней электрической подстанции. Эта веха отражает приверженность и опыт команд EDF и ее промышленных партнеров на протяжении последних месяцев, направленные на обеспечение безопасного пуска реактора EPR-1600».
Это последний этап ввода в эксплуатацию водо-водяного энергетического реактора EPR-1600 мощностью 1650 МВт (брутто). ASNR санкционировало начало пуско-наладочных работ в мае прошлого года. За этим разрешением последовала загрузка топлива, а сам процесс пуска начался в сентябре 2024 года.
Пуск ядерного реактора осуществляется в течение нескольких месяцев. Постепенно системы реактора доводятся до рабочей температуры и давления, проводятся энергетические испытания, после чего энергоблок подключается к электрической сети — это произошло с «Фламанвилем-3» в декабре 2024 года.
Затем мощность увеличивается поэтапно, с проведением многочисленных испытаний на каждом уровне, прежде чем блок получает разрешение на переход к следующему этапу. В январе этого года французский регулятор разрешил реактору превысить 25% его мощности, испытания и проверки проводились в течение года.
«В течение этой фазы физические испытания активной зоны продолжались на различных уровнях мощности и дополнялись такими испытаниями, как работа в островном режиме (изоляция от энергосистемы при сохранении выработки энергии для собственных нужд станции) или ручная остановка реактора», - отметил французский регулятор, - «ASNR провело несколько инспекций реактора с уровня мощности в 25%. Оно также проанализировало значимые события, объявленные EDF, и проверило реализованные корректирующие действия. ASNR не выявило никаких элементов, которые могли бы поставить под сомнение возможность продолжения вывода реактора на мощность выше 80% от номинальной. ASNR продолжит наблюдение за последующими этапами вывода реактора на мощность до завершения пусковых испытаний».
В управлении заявили, что новое разрешение «позволяет EDF продолжить вывод реактора на мощность до достижения им номинальной мощности, а затем завершить программу пусковых испытаний».

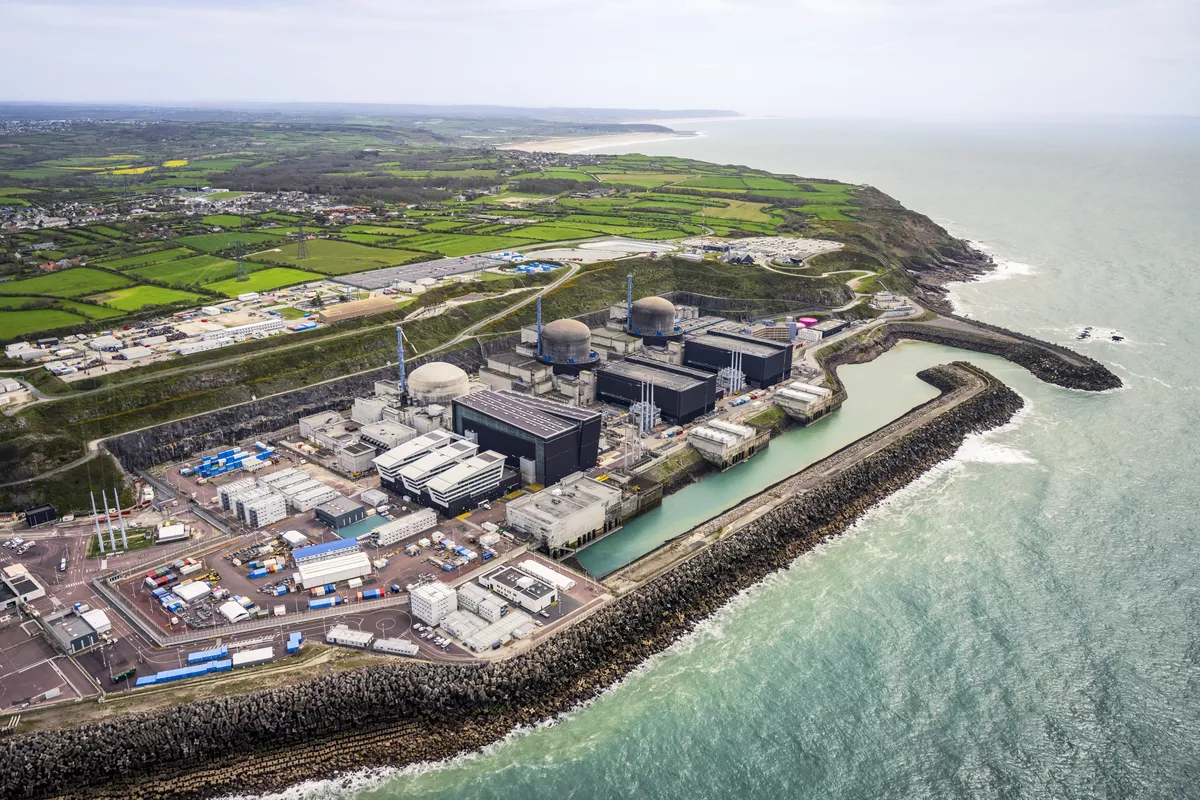

Строительные работы на третьем энергоблоке EPR-1600 АЭС «Фламанвиль» в Нормандии на севере Франции, где с 1986 и 1987 годов уже работают два энергоблока, начались в декабре 2007 года. Купол здания реактора был установлен в июле 2013 года, а корпус реактора был смонтирован в январе 2014 года. Первоначально предполагалось, что реактор будет введен в коммерческую эксплуатацию в 2013 году, но он столкнулся с рядом задержек.
Первые энергоблоки с реактором EPR-1600 были введены в эксплуатацию на АЭС «Тайшань» в Китае, где блок №1 стал первым EPR-1600, вышедшим на промышленную эксплуатацию в 2018 году, за ним последовал «Тайшань-2» в сентябре 2019 года. В Европе энергоблок EPR-1600 «Олкилуото-3» в Финляндии введен в промышленную эксплуатацию в 2023 году, а еще два блока EPR-1600 в настоящее время строятся на АЭС «Хинкли-Пойнт C» в Великобритании.
