12 февраля 2026 года в соответствии с годовым графиком ремонтной кампании, утверждённым Концерном «Росэнергоатом», энергоблок №2 Смоленской АЭС отключен от сети для проведения капитального ремонта с внутриреакторным контролем и проведением работ по управлению ресурсными характеристиками реактора (УРХ). Целевой уровень продолжительности ремонта - 76 суток. С помощью инструментов производственной системы Росатома планируется оптимизировать срок ремонта с безусловным соблюдением требований безопасности.
«На энергоблоке №2 впервые приступаем к работам по управлению ресурсными характеристиками активной зоны реактора. Благодаря накопленному опыту УРХ на первом блоке эта работа перешла в разряд оптимизированной ремонтной процедуры, - отметил директор Смоленской АЭС Иван Сидоров. - Коллективу атомной станции и подрядных организаций необходимо выполнить ремонт качественно, безопасно и в установленные сроки. Это крайне важно для поддержания надежной работоспособности энергоблока и выполнения государственного задания по выработке электроэнергии в заданном в 2026 году объеме – не менее 21746 млн киловатт-часов».

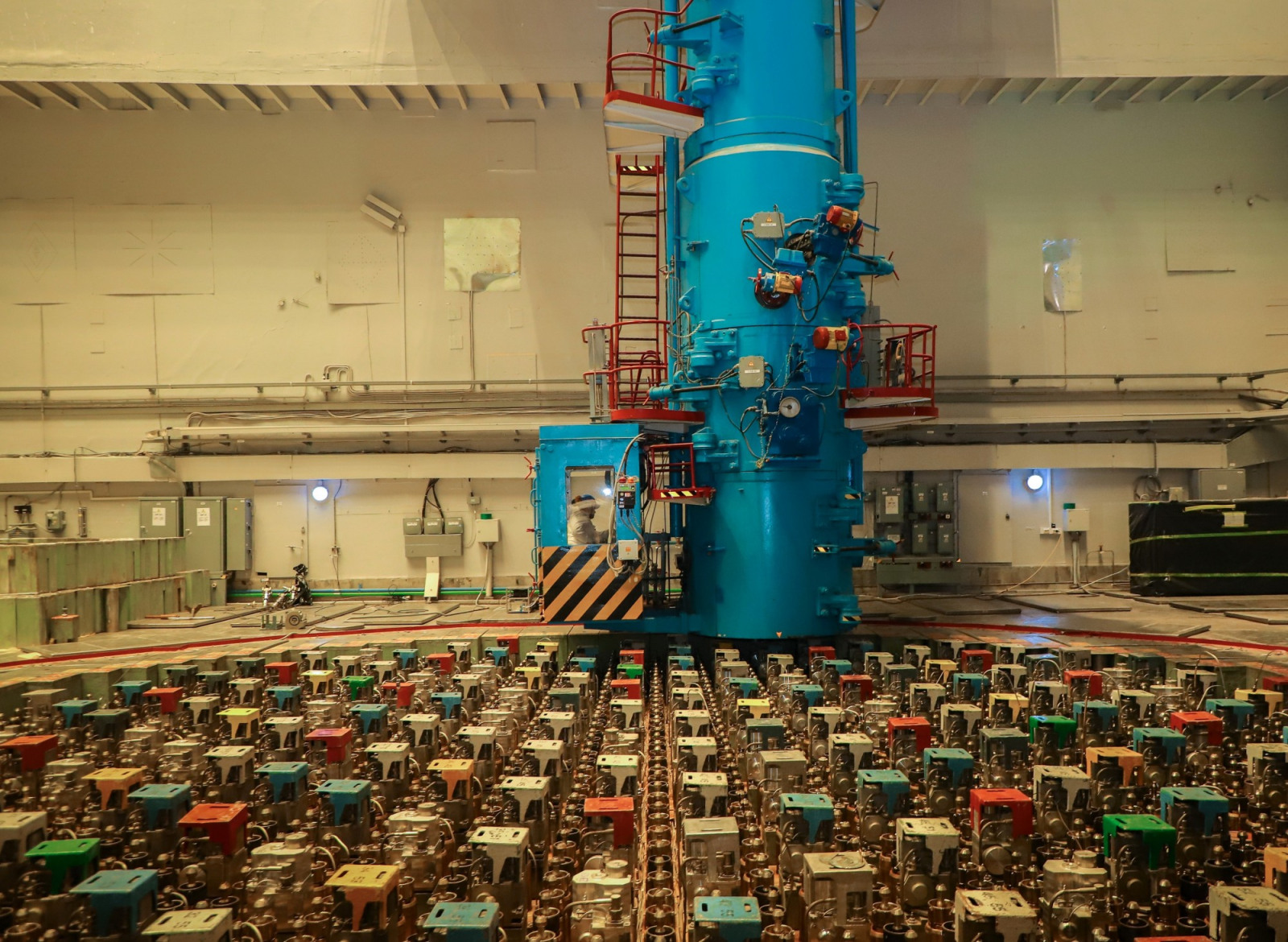

В ходе УРХ на энергоблоке №2 запланировано восстановление ресурса более 150 ячеек технологических каналов (всего в реакторной установке РБМК 1661 ТК) и замена 25 каналов системы управления и защиты (СУЗ) (всего в РУ 211 каналов). По итогам внутриреакторного контроля будет определен объем восстановления ресурса ТК на следующие годы.

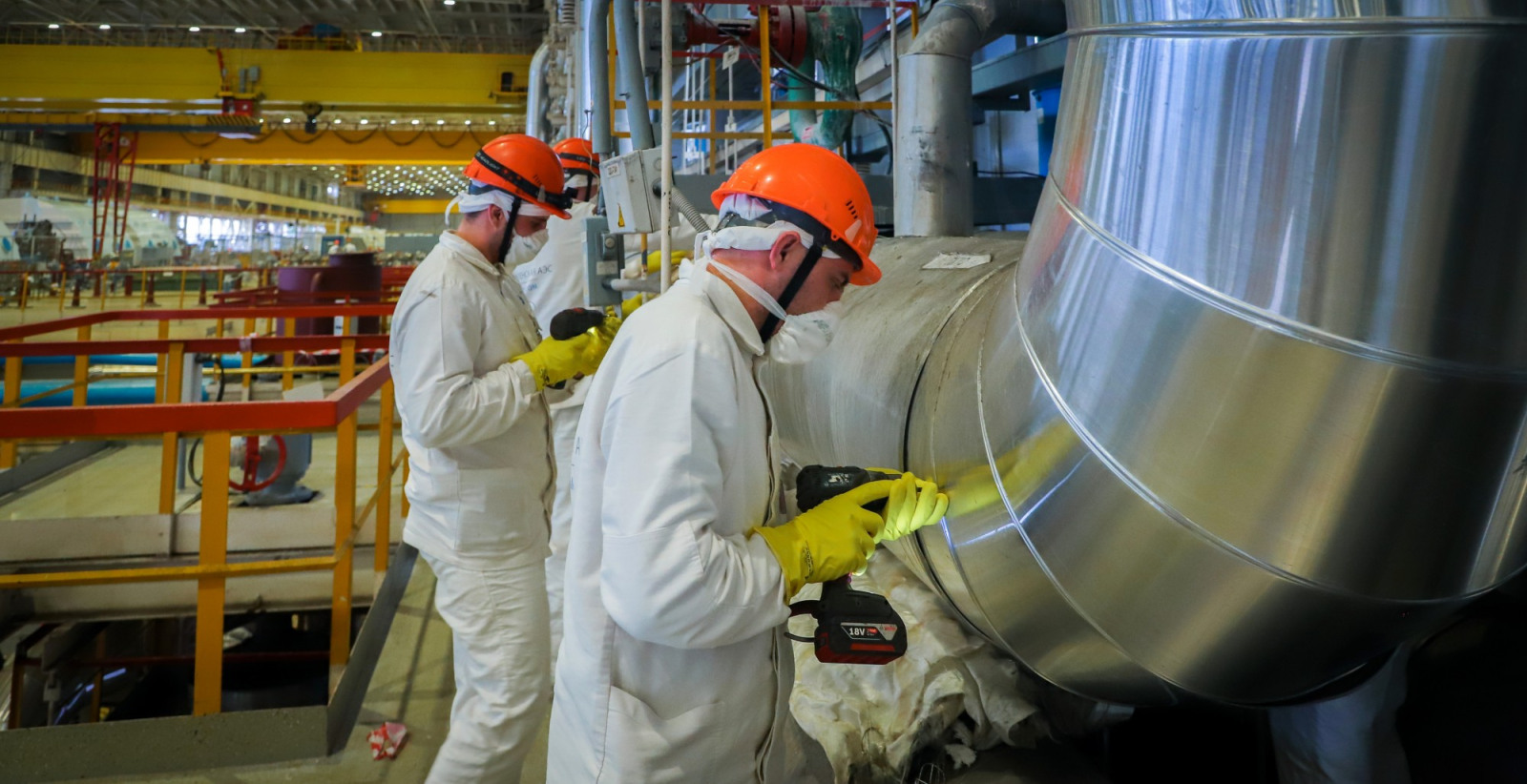

Также запланированы другие работы по модернизации реакторного оборудования: замена электроприводов на арматуре питательной воды, замена воздушной и дренажной арматуры в системе аварийного охлаждения реактора с питательными электронасосами (ПЭН-САОР). Кроме того, будет выполнен капитальный ремонт арматуры ДУ800 контура многократной принудительной циркуляции (КМПЦ)
В турбинном цехе запланирован ремонт цилиндров высокого давления турбогенератора №3 (ТГ-3), замена ротора генератора турбогенератора №4 (ТГ-4), контроль лопаток 4-х ступеней цилиндра низкого давления ТГ-3. По программе модернизации будет усовершенствована вакуумно-испарительная система с введением автоматики на закрытие арматуры, а также система контроля давления водорода в корпусах генераторов ТГ-3,4.
Более 850 человек ремонтного персонала будет задействовано в работах на энергоблоке №2 САЭС. Это сотрудники цеха централизованного ремонта Смоленской АЭС и подрядной организации – АО «Атомэнергоремонт», а также специалисты ООО «Пролог» - российского разработчика уникального оборудования для решения нестандартных задач на предприятиях атомной промышленности. Для Смоленской АЭС компания изготовила всю необходимую оснастку, механизмы, устройства, включая робототехнику.
Стоит отметить, что в 2025 году Ростехнадзор выдал лицензию на продление срока службы второго энергоблока Смоленской АЭС еще на 5 лет. С учетом новой государственной повестки на увеличение доли атомной генерации в общем энергобалансе страны к 2045 году до 25%, все проведенные работы по модернизации позволят продлить безопасную эксплуатацию энергоблока №2 до 2035 года.
