В то время как ядерный регулятор Индии дал разрешение на возобновление эксплуатации второго энергоблока старейшей атомной электростанции страны после масштабной модернизации, крупнейшая государственная интегрированная энергетическая компания NTPC готовится представить свое первое технико-экономическое обоснование по новому ядерному проекту в Департамент по атомной энергии.

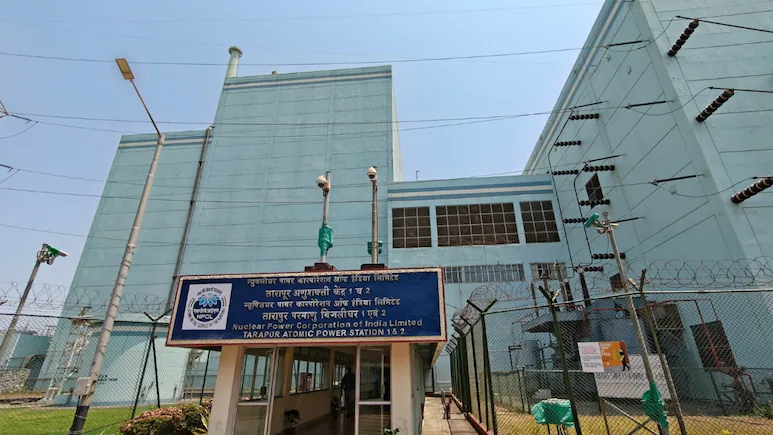

Совет по атомному регулированию Индии (AERB) объявил, что 7 мая одобрил перезапуск и дальнейшую эксплуатацию энергоблока №2 АЭС «Тарапур» (штат Махараштра) после завершения его модернизации, проведенной Корпорацией по ядерной энергии Индии (NPCIL) .
Как сообщили в регулирующем органе, модернизация включала полную замену трубопроводов рециркуляции теплоносителя реактора на кованые трубы и фитинги из высоколегированной нержавеющей стали, устойчивой к коррозии, а также модернизацию систем безопасности, включая ввод в эксплуатацию системы фильтруемой вентиляции гермооболочки реактора (CFVS) и альтернативной системы охлаждающей воды (ACWS) . В ходе продленного простоя были проведены проверки критически важных компонентов реактора, таких как сварные швы корпуса реактора под давлением, в рамках оценки старения блока и его остаточного ресурса.
«Оценки показали, что реактор может продолжать безопасную эксплуатацию при нормальном режиме технического обслуживания и надзора», — заявили в AERB.
Регулятор выдал разрешение на эксплуатацию блока еще на 10 лет , при этом надзор за безопасностью будет продолжен для обоих блоков станции——№1 и №2. Разрешение на перезапуск блока №1 было выдано в декабре 2025 года, и в настоящее время он работает на своей номинальной мощности 160 МВт .

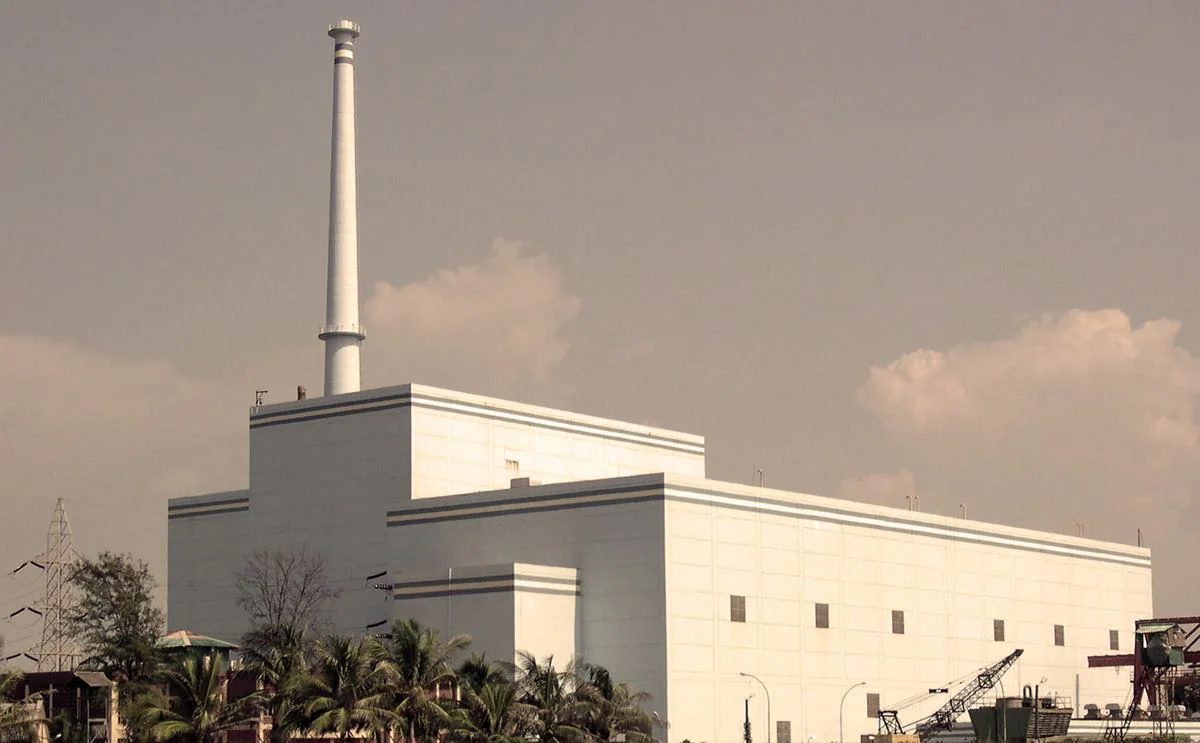

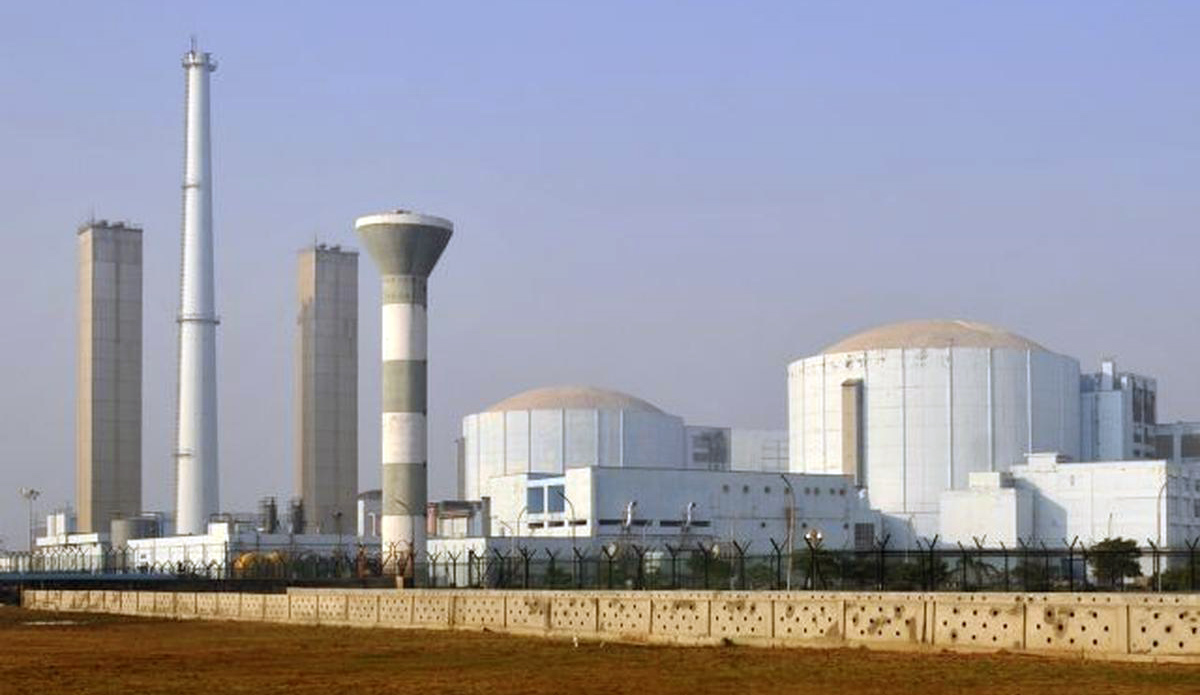

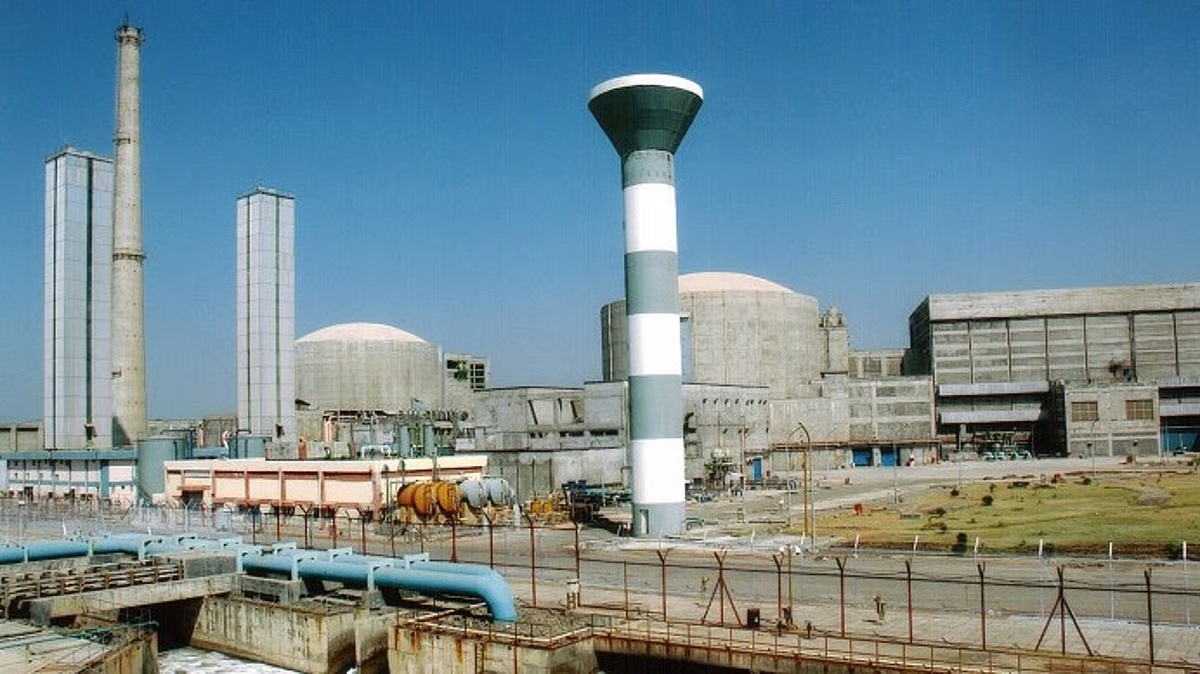

Атомная электростанция «Тарапур», расположенная в районе Палгхар примерно в 140 км от Мумбаи, является первой в Азии АЭС. Два ее блока с кипящими реакторами (BWR) были введены в коммерческую эксплуатацию в 1969 году . Помимо них, на площадке с 2005 года работают еще два блока с тяжеловодными реакторами под давлением (PHWR) мощностью по 540 МВт каждый.
Планы развития нового атомного строительства в Индии
Тем временем индийские СМИ активно освещают информацию о завершении NTPC своего первого технико-экономического обоснования для ядерного проекта. Компания, недавно подписавшая с французской EDF не являющийся обязательным меморандум о взаимопонимании для изучения сотрудничества в разработке новых ядерных проектов в Индии, намерена представить первый отчет на утверждение в Департамент по атомной энергии (DAE), что откроет путь к началу работ над первым самостоятельным ядерным проектом NTPC в стране . По словам источников, компания также проводит технико-экономические обоснования в двух других штатах и получила «добро» от правительства штата Бихар на проведение такого обоснования для проекта в округе Банка.
NTPC стремится реализовать проекты ядерной генерации общей мощностью 30 ГВт по крайней мере в 14 штатах, уже вложив значительные средства, чтобы внести вклад в амбициозную цель Индии достичь ядерной мощности в 100 ГВт к 2047 году . Ближайшая цель — достичь не менее 2 ГВт ядерной мощности к 2032 году. По оценкам отрасли, для создания 1 ГВт ядерной мощности требуется около 15 000–20 000 крор рупий инвестиций, а сроки составляют не менее трех лет от разработки концепции до ввода в эксплуатацию.
NTPC является государственным предприятием, подведомственным Министерству энергетики Индии. В настоящее время установленная мощность объектов управления NTPC превышает 89 ГВт, еще 32 ГВт находятся в стадии строительства . Компания уже участвует в совместном предприятии с NPCIL——Anushakti Vidhyut Nigam Ltd (Ashvini), где NTPC принадлежит 49% акций. СП развивает два индийских тяжеловодных реактора под давлением мощностью 700 МВт (блоки №1 и 2 АЭС «Махи Бансвара»), земляные работы для которых начались в конце марта 2026 года .
Принятый в конце 2025 года Закон SHANTI 2025 года открывает ядерный сектор Индии для участия частных компаний, включая эксплуатацию станций, производство электроэнергии, изготовление оборудования и такие виды деятельности, как производство ядерного топлива. Reuters сообщает, что в рамках финальных правил, связанных с этим законом, планируется сократить размер обязательной зоны отчуждения вокруг АЭС: для крупных энергоблоков с 1 км до 700 м, а для малых — до 500 м, что позволит в 2–3 раза увеличить мощность на тех же площадках.
