Руководство Смоленской АЭС, генеральный подрядчик строительства АО «КОНЦЕРН ТИТАН-2» и представители субподрядных организаций провели несколько рабочих штабов на площадке сооружения будущей станции.
Главной темой совещаний стала подготовка к одному из ключевых этапов возведения первого энергоблока – бетонированию фундаментной плиты здания реактора, которое запланировано на март 2027 года.

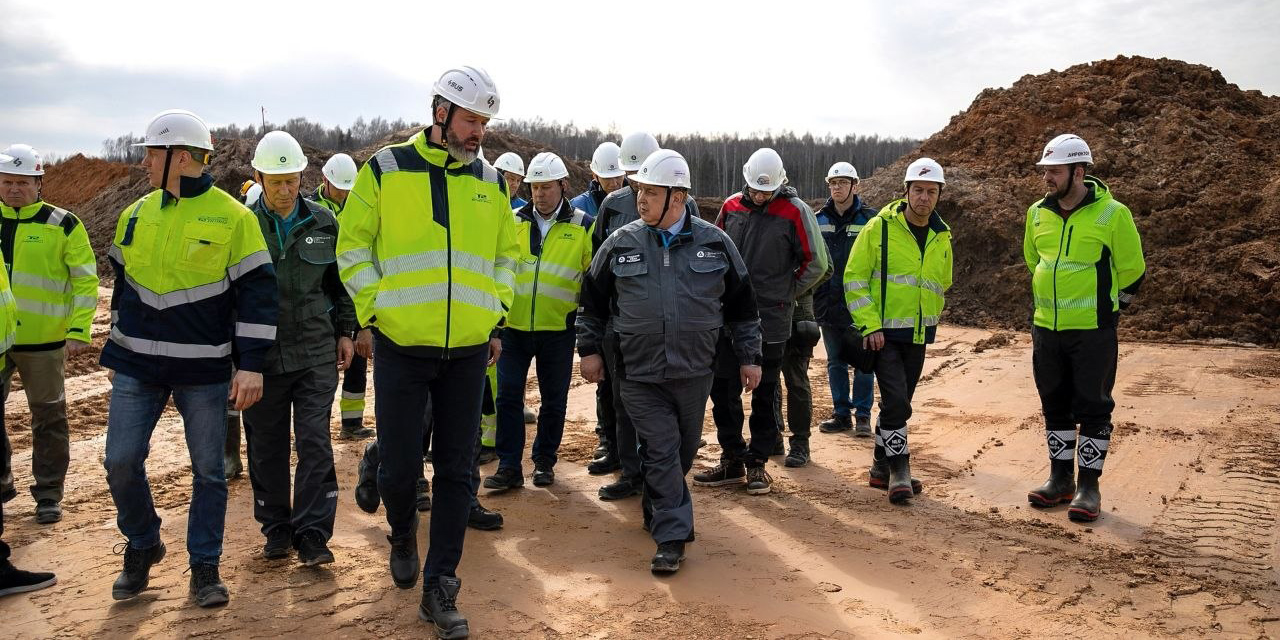

Участники оперативных штабов осмотрели площадку и проверили выполнение работ на объектах инфраструктуры. В настоящее время на объекте ведутся интенсивные подготовительные работы:
- Продолжается вертикальная планировка территории строительно-монтажной базы и устройство внутриплощадочных автомобильных дорог.

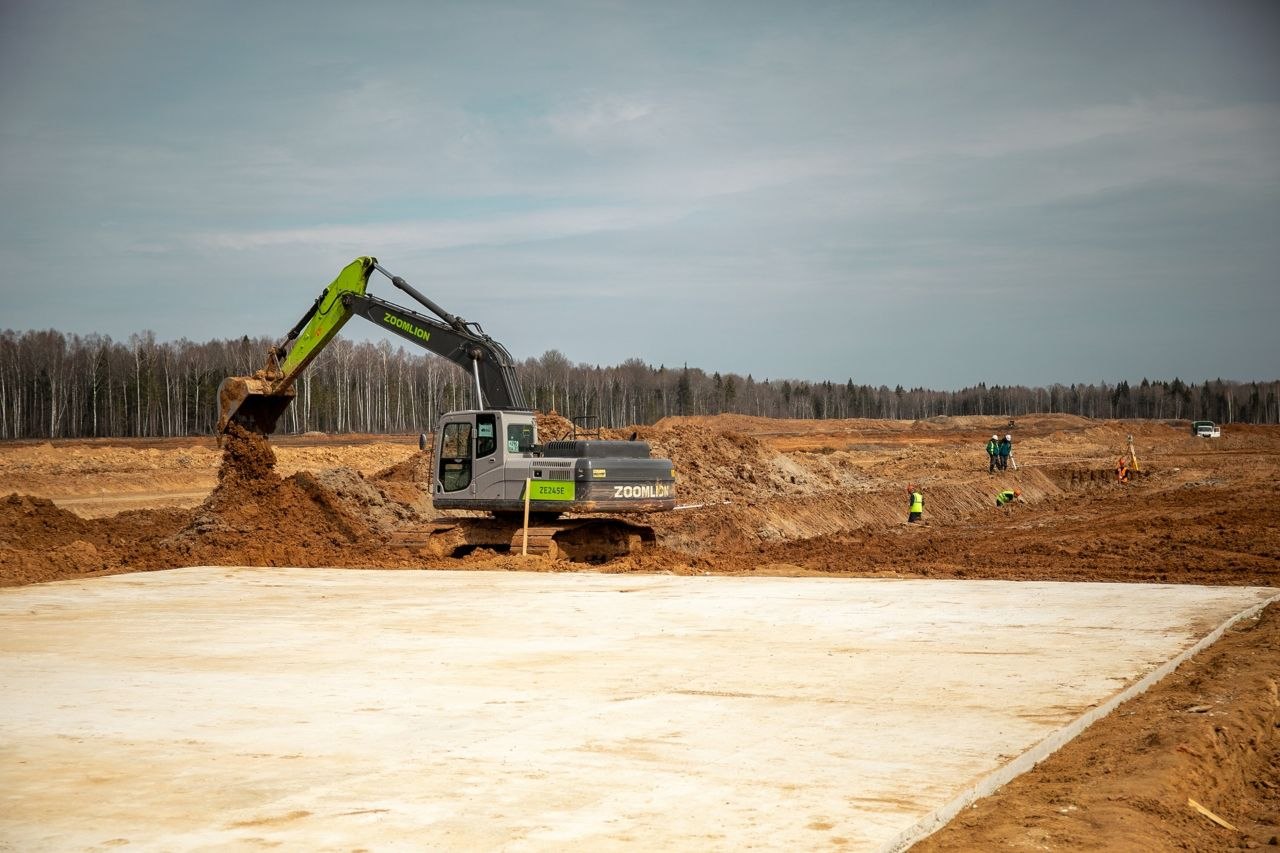

- Завершается устройство фундаментов столовой, а также инженерных корпусов заказчика и подрядчика. Следующий этап — возведение каркасов зданий.

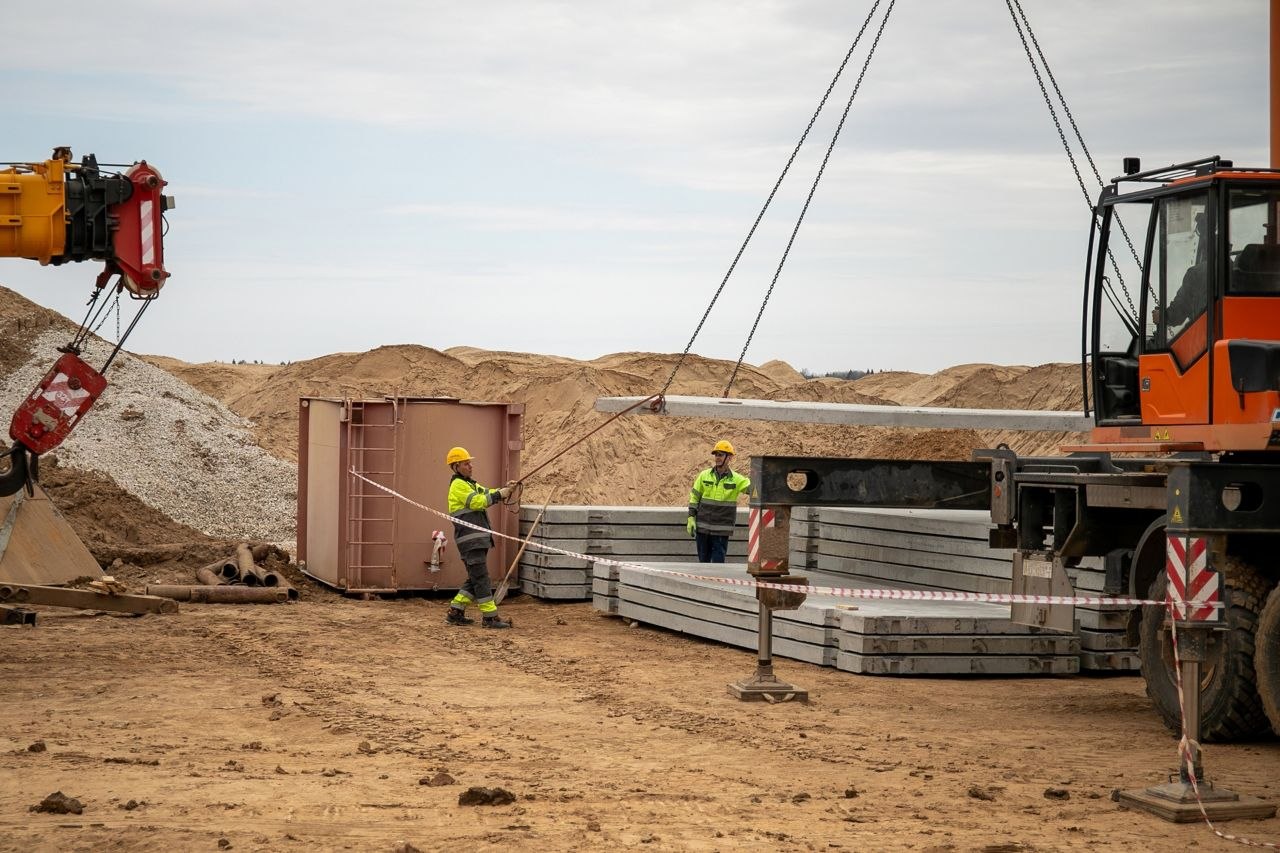

- Идёт устройство фундаментов зданий бетонного и арматурного производств; параллельно изготавливаются металлоконструкции для их последующего монтажа.

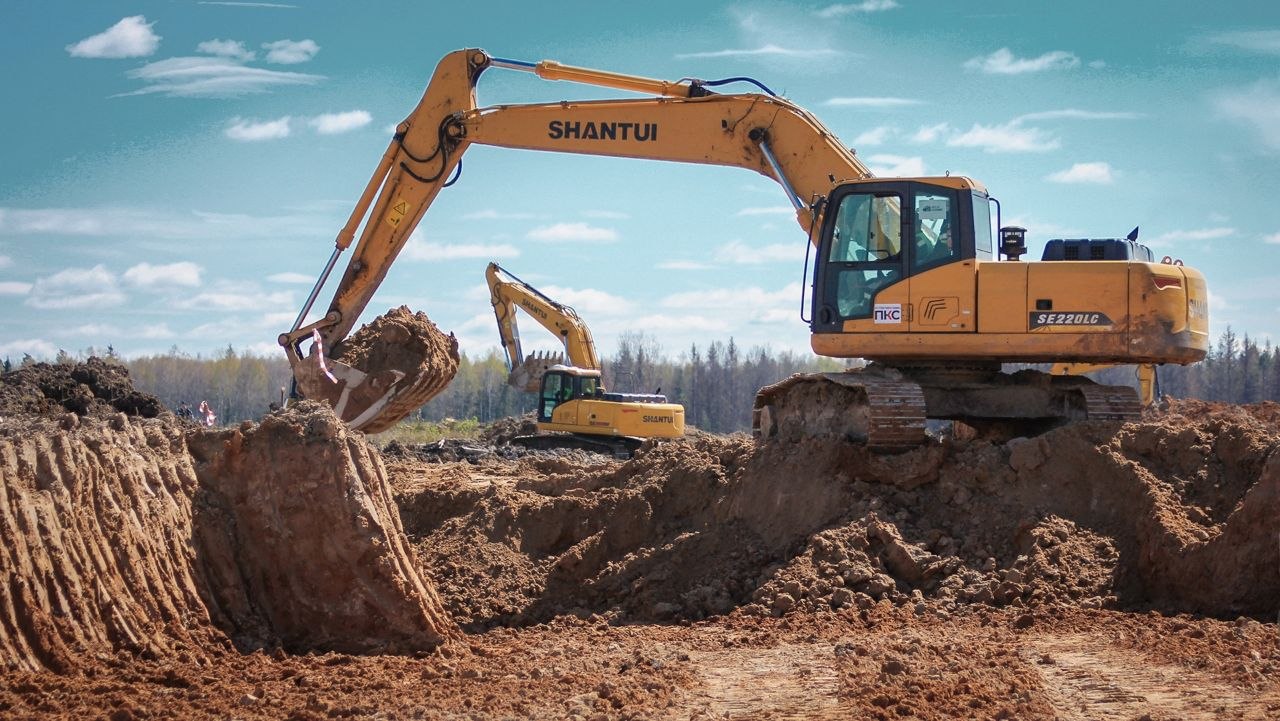

- Продолжается разработка котлована трансформаторной подстанции, которая обеспечит электричеством строительно-монтажную базу.

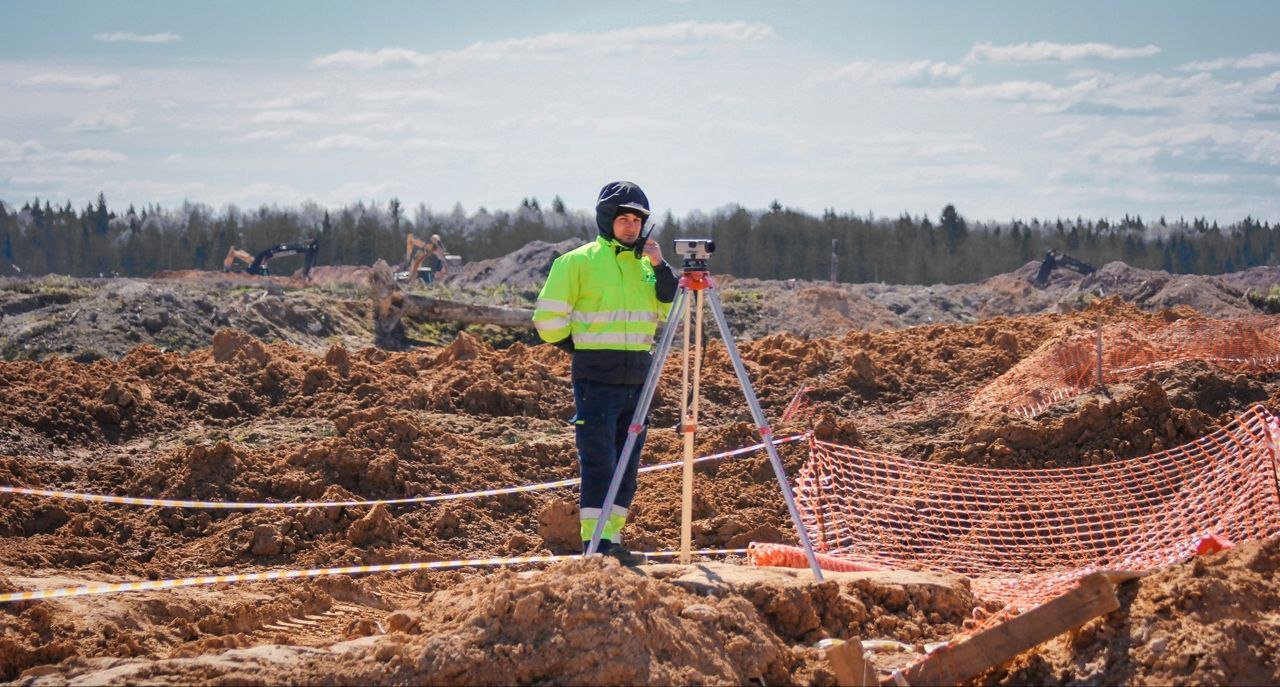

- Генеральный проектировщик бурит скважины для инженерно-геологических изысканий. Полученные данные позволят уточнить свойства грунтов и при необходимости внести корректировки в типовой проект. Большая часть скважин уже готова.
Павел Ткаченко, заместитель директора программы по строительству Смоленской АЭС АО «КОНЦЕРН ТИТАН-2»:
«Сейчас на площадке работают более 190 человек и задействовано около 48 единиц техники. К летнему сезону мы планируем увеличить численность персонала до 1000 специалистов. Для их комфортного проживания и работы возводится строительный городок с жилыми модулями, столовыми и медицинским пунктом.
На каждом этапе особое внимание уделяем безопасному производству работ и охране труда. Мы также активно внедряем лучшие практики, уже доказавшие свою эффективность на других объектах Росатома».
Бетонирование фундаментной плиты реактора станет важной вехой в реализации проекта Смоленской АЭС-2, символизирующей переход от подготовительных работ к активному возведению основного здания энергоблока. Строительные работы ведутся в строгом соответствии с утверждённым графиком и с соблюдением всех современных требований безопасности.
