В рамках реализации проекта сооружения АЭС «Эль-Дабаа» завершен ключевой этап контроля качества насосного оборудования. В период с 23 марта по 2 апреля 2026 года на заводе компании Xiangtan Electric Manufacturing Co. Ltd. (XEMC) в городе Сянтань (провинция Хунань, КНР) прошли приемочные и приемо-сдаточные испытания, а также приемочная инспекция крупной партии электродвигателей.
Работы выполнялись в соответствии с планами качества для проекта P123. Мероприятия организованы во исполнение обязательств по договору, заключенному между ООО «СпецАтомРесурс» и ООО «РЭС Инжиниринг». Основанием для старта процедур послужило официальное уведомление от 27 февраля 2026 года.
График ввода энергоблоков в эксплуатацию
Своевременная готовность комплектующих напрямую связана с графиком поэтапного пуска четырех энергоблоков АЭС. Ввод мощностей первой египетской атомной станции в провинции Матрух запланирован в следующие сроки:

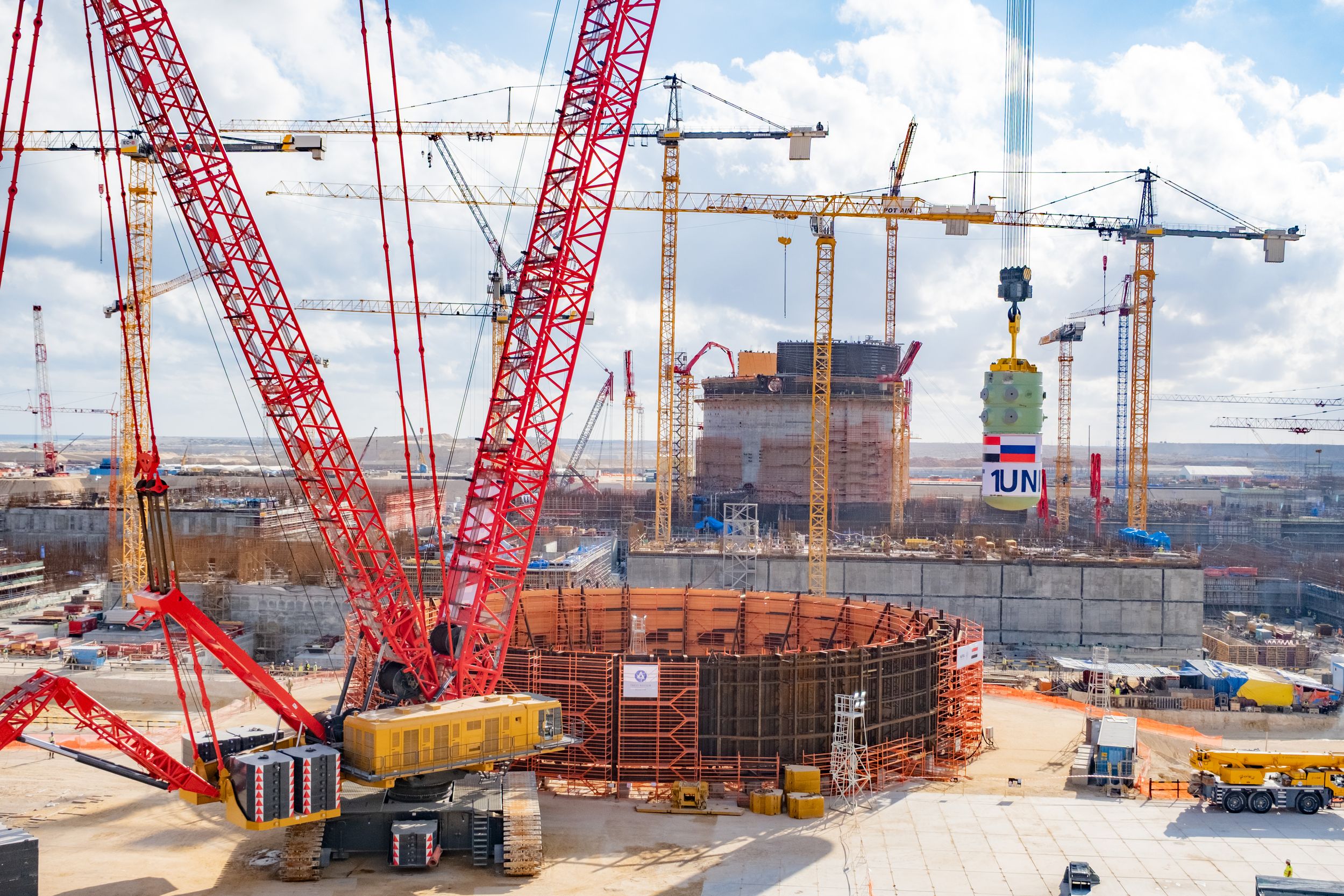

- Энергоблок № 1: Пуск и ввод в эксплуатацию намечены на 2028 год. В конце 2025 года здесь произошло ключевое событие — установка корпуса реактора ВВЭР-1200 в проектное положение.
- Энергоблоки № 2, № 3 и № 4: Будут вводиться последовательно вслед за флагманским блоком. Полное завершение масштабного строительного проекта и выход станции на проектную мощность в 4800 МВт ожидаются к 2030 году.
Текущий статус сооружения
На строительной площадке АЭС силами Госкорпорации «Росатом» поддерживается высокая динамика работ:
- Масштаб стройки: Одновременно возводятся более 220 объектов ядерного и турбинного островов, задействовано свыше 30 тысяч специалистов.
- Ход работ: На энергоблоке № 2 ведется послойное бетонирование ярусов внутренней защитной оболочки здания реактора. Активная фаза строительства продолжается на третьем и четвертом энергоблоках.
- Управление проектом: Ход финальных этапов сооружения находится под постоянным контролем. В апреле 2026 года руководство «Росатома» провело координационные встречи в Каире с премьер-министром Египта Мустафой Мадбули.
Результаты инспекции оборудования в КНР

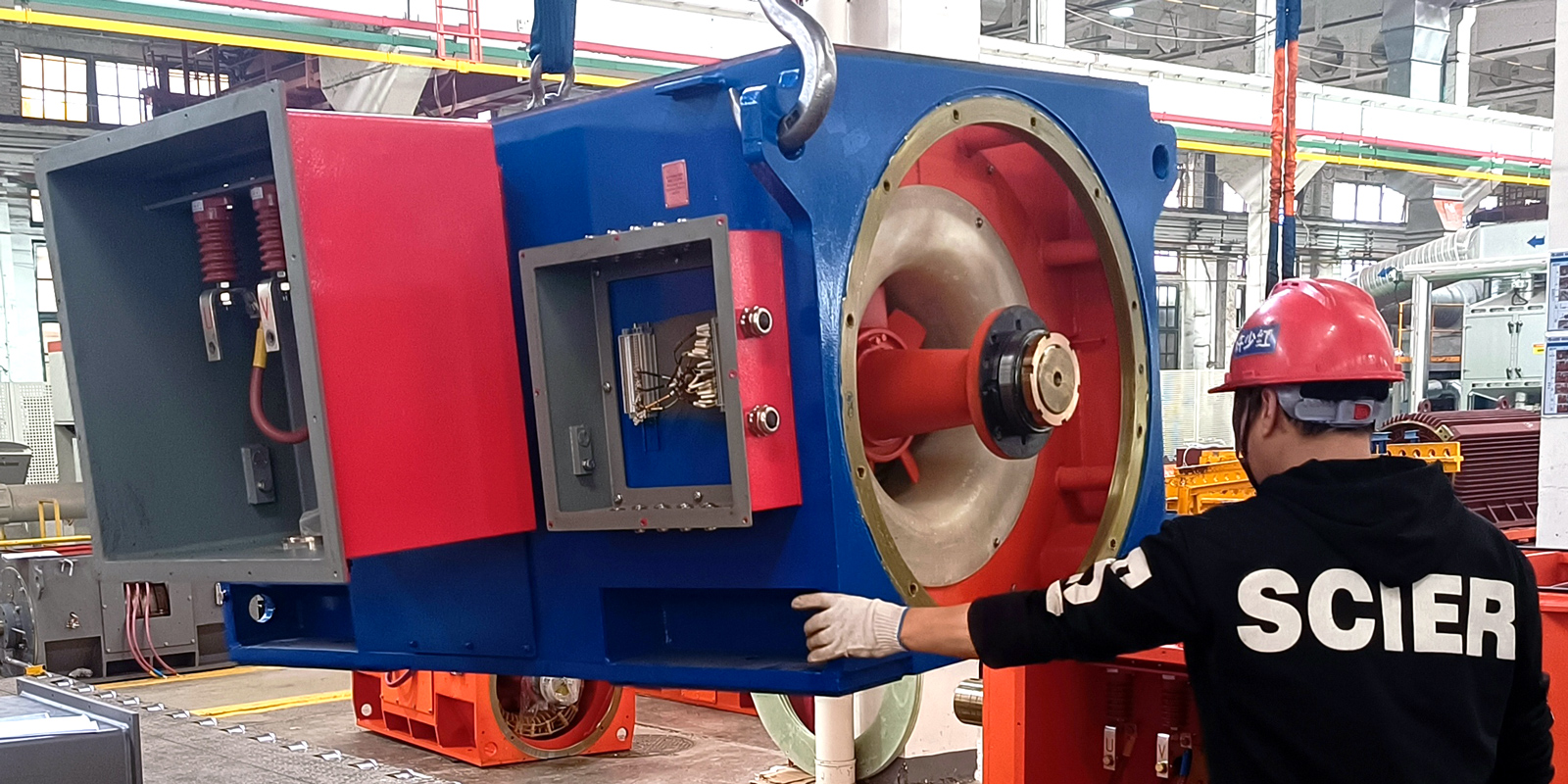

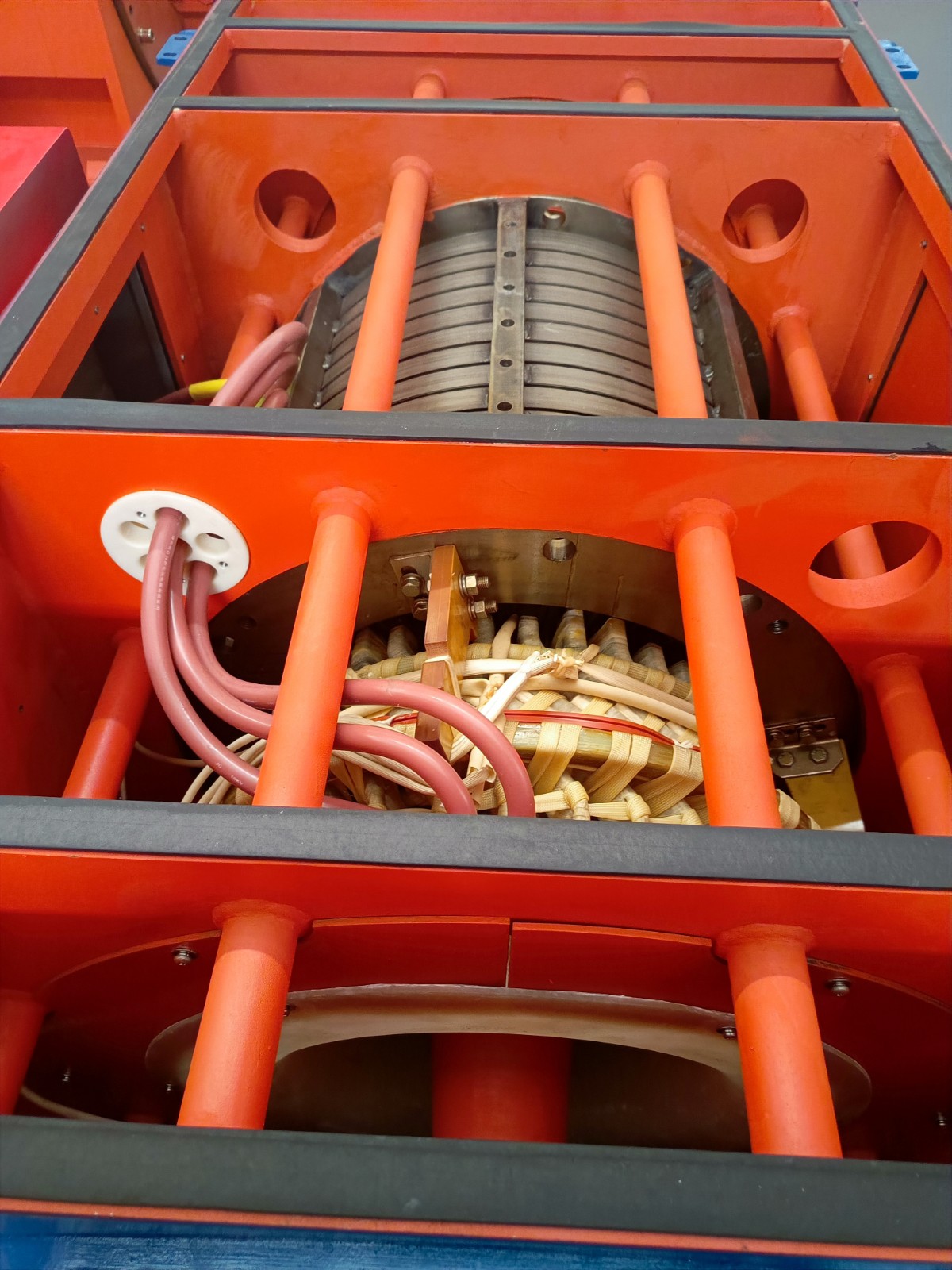

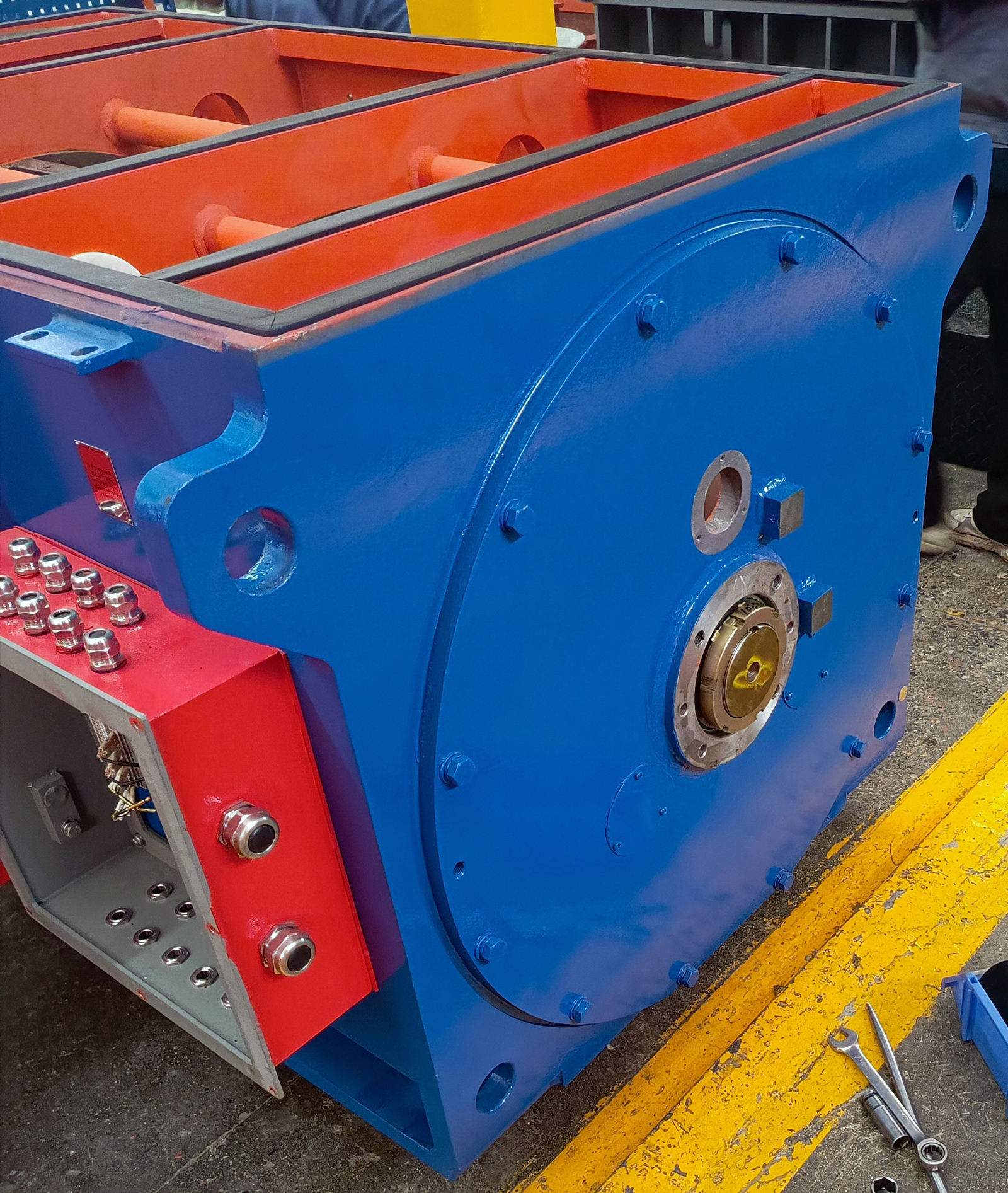

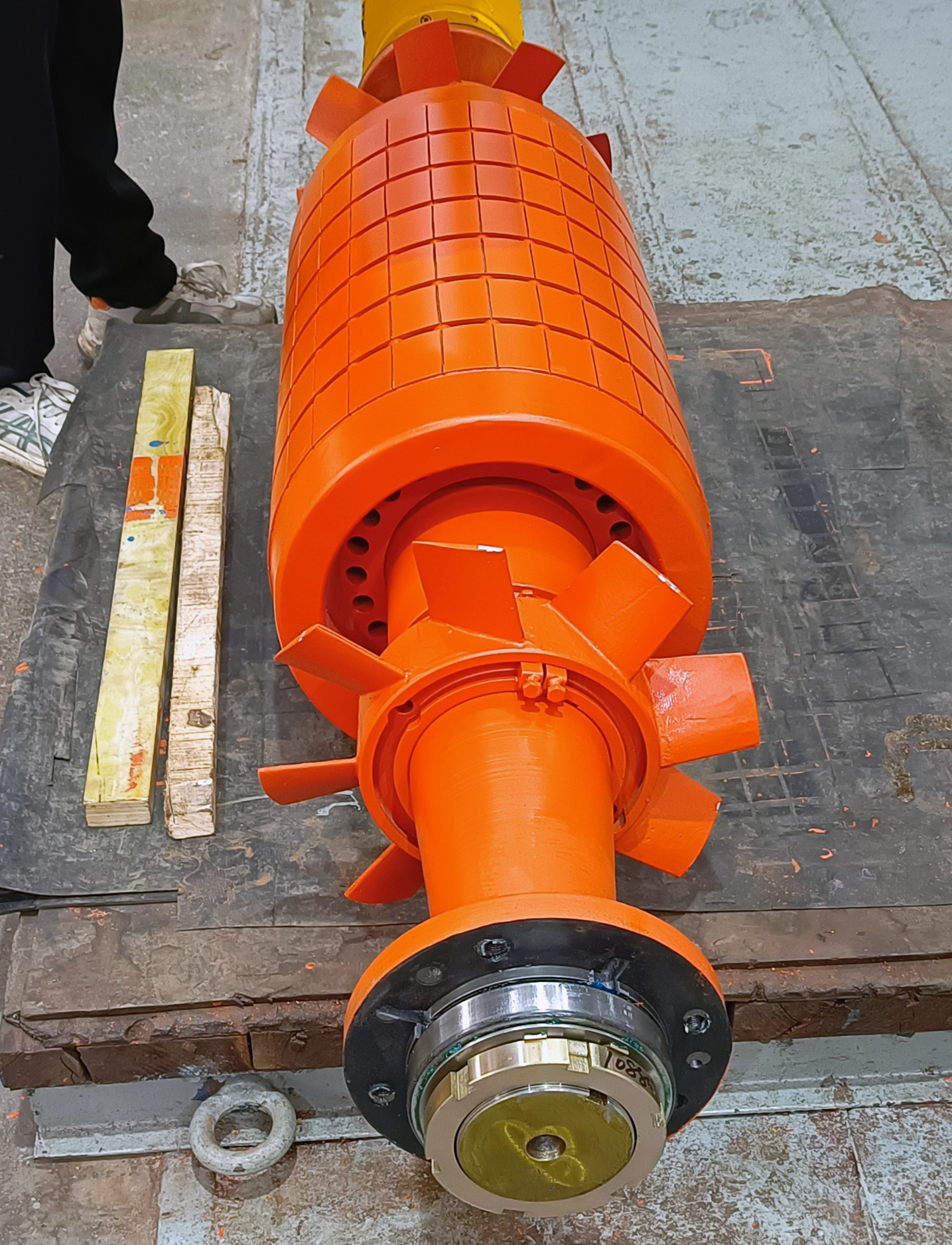

Инспекционная комиссия, в состав которой вошли представители завода-изготовителя XEMC, компаний «СпецАтомРесурс», «РЭС Инжиниринг» и надзорного органа NPPA, проверила партию из 8 электродвигателей типа YXKS450-2. Данные агрегаты имеют 2-й класс безопасности и относятся ко 2-й категории обеспечения качества. Они предназначены для комплектации высокотехнологичных насосных агрегатов RES-BBP-SS-165х900.
В ходе совместной работы в Китае специалисты провели:
- Приемочные испытания головного образца оборудования (заводской номер 10LAS10AP001-M01) с оформлением и подписанием итогового Акта.
- Приемо-сдаточные испытания всей партии из 8 серийных электродвигателей.
- Финальный сквозной контроль качества нанесения лакокрасочного покрытия, консервации, правильности маркировки и надежности транспортной упаковки.
По итогам завершения инспекционных процедур стороны без замечаний подписали и закрыли плановые документы, а также оформили 8 удостоверений о приемочной инспекции. Оборудование полностью готово к отгрузке на строительную площадку АЭС.
