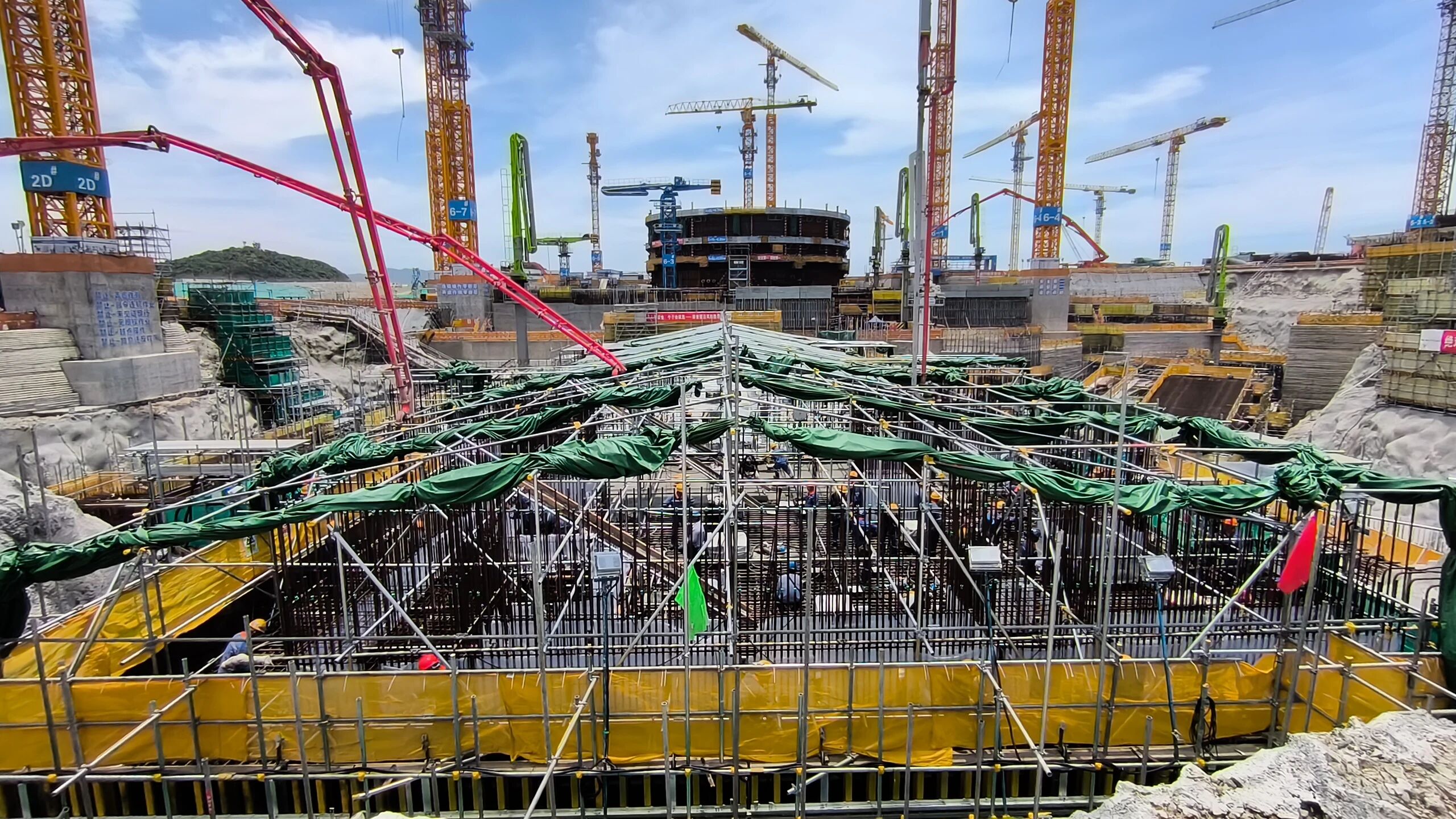

29 июня в 11:08 началась первая заливка бетона на 6-м энергоблоке АЭС «Ниндэ» компании CGN, которая завершилась в 21:08 1 июля. Процесс заливки длился 58 часов, общий объем бетона составил 4081 м³.
Этот строительный проект столкнулся с трудностями из-за сложности работ по устройству глубоких котлованов и ограниченного пространства на площадке станции. Для обеспечения бесперебойного выполнения работ компания CGN Ningde Nuclear Power совместно с проектным отделом CGN Engineering Ningde и компанией Hepeng Supervision заблаговременно спланировала и тесно сотрудничала со строительными подразделениями. Благодаря командному духу, они активно использовали опыт строительства фундаментной плиты для обычной островной турбины энергоблока № 5, оптимизировали каналы для заливки бетона и планировку строительной площадки, заблаговременно упростили логику строительства и оперативно завершили работы по обустройству прилегающих коридоров и обратной засыпке. Это позволило преодолеть ограничения, связанные с прилегающими коридорами и условиями площадки, и обеспечить строгий технический, безопасный и качественный контроль.
С момента начала работ по арматуре фундаментной плиты для обычной островной турбины энергоблока № 6 12 мая, после 42 дней эффективной организации и научного подхода к строительству, физическая приемка на площадке была завершена и подписана 22 июня. С 23 по 26 июня проект прошел инспекцию начала работ со стороны Управления по контролю качества проектирования обычных островных атомных электростанций Национального энергетического управления, а работы по устранению проблем были завершены 28 июня, что официально подтвердило соответствие условиям для заливки бетона. В процессе заливки бетона на площадке присутствовали представители CGN Ningde Nuclear Power, CGN Engineering Ningde Project Department, Hepeng Supervision и CNNC 24. Безопасность и качество заливки бетона контролировались, работы на площадке проходили гладко, и все показатели соответствовали техническим требованиям.
Успешное завершение заливки бетона для фундаментной плиты турбинного блока энергоблока № 6 на АЭС «Ниндэ» обеспечивает одновременное продвижение строительства фундамента турбины и каркаса энергоблока № 6, что знаменует собой начало совместного строительства двух энергоблоков на традиционном блоке. В дальнейшем строительная команда проекта второй очереди АЭС «Ниндэ» продолжит применять «строгий, тщательный и практичный» стиль работы, в полной мере используя роль партийной организации на местах как боевой крепости, и активно продвигать строительство проекта CGN Ningde Phase II.
