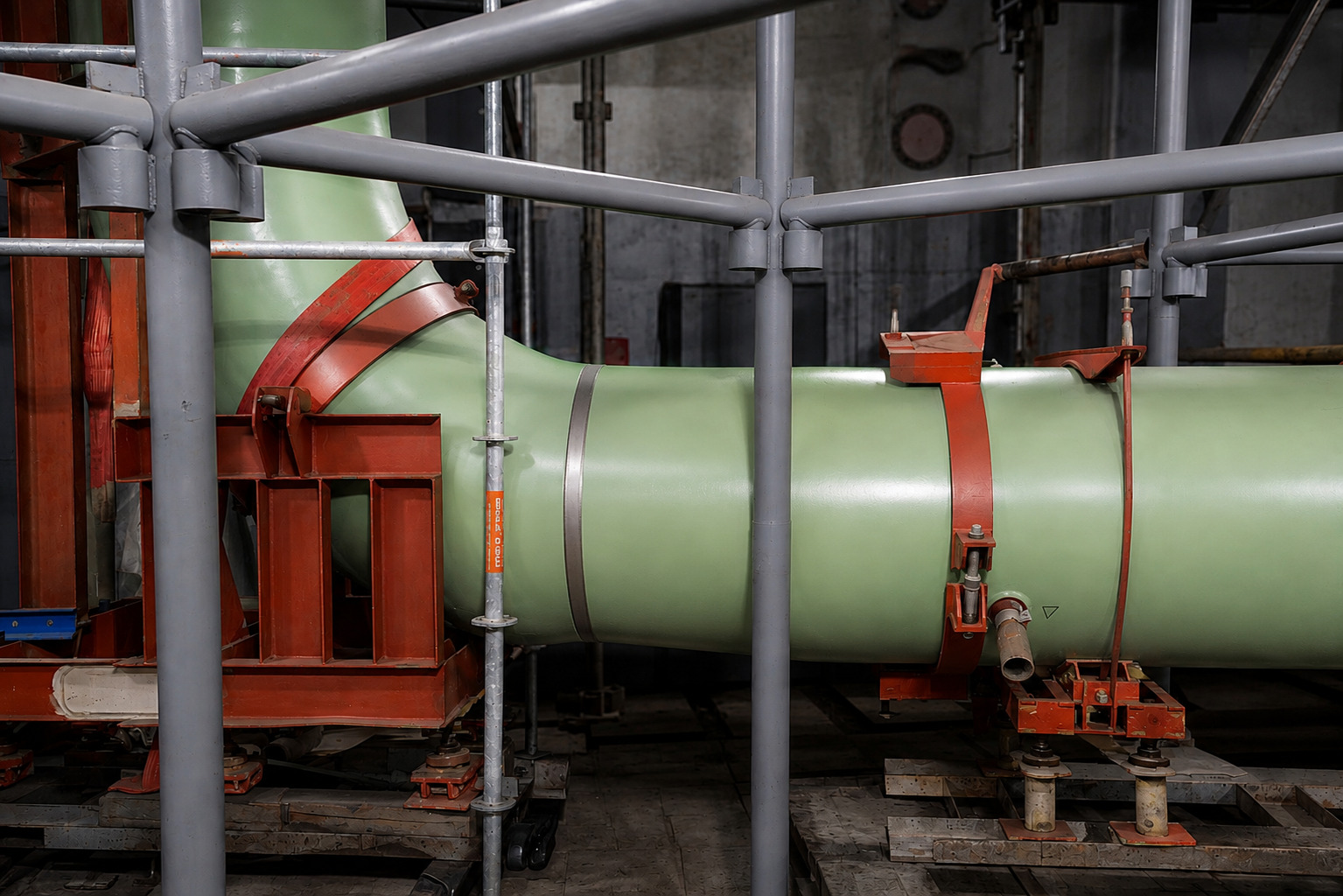

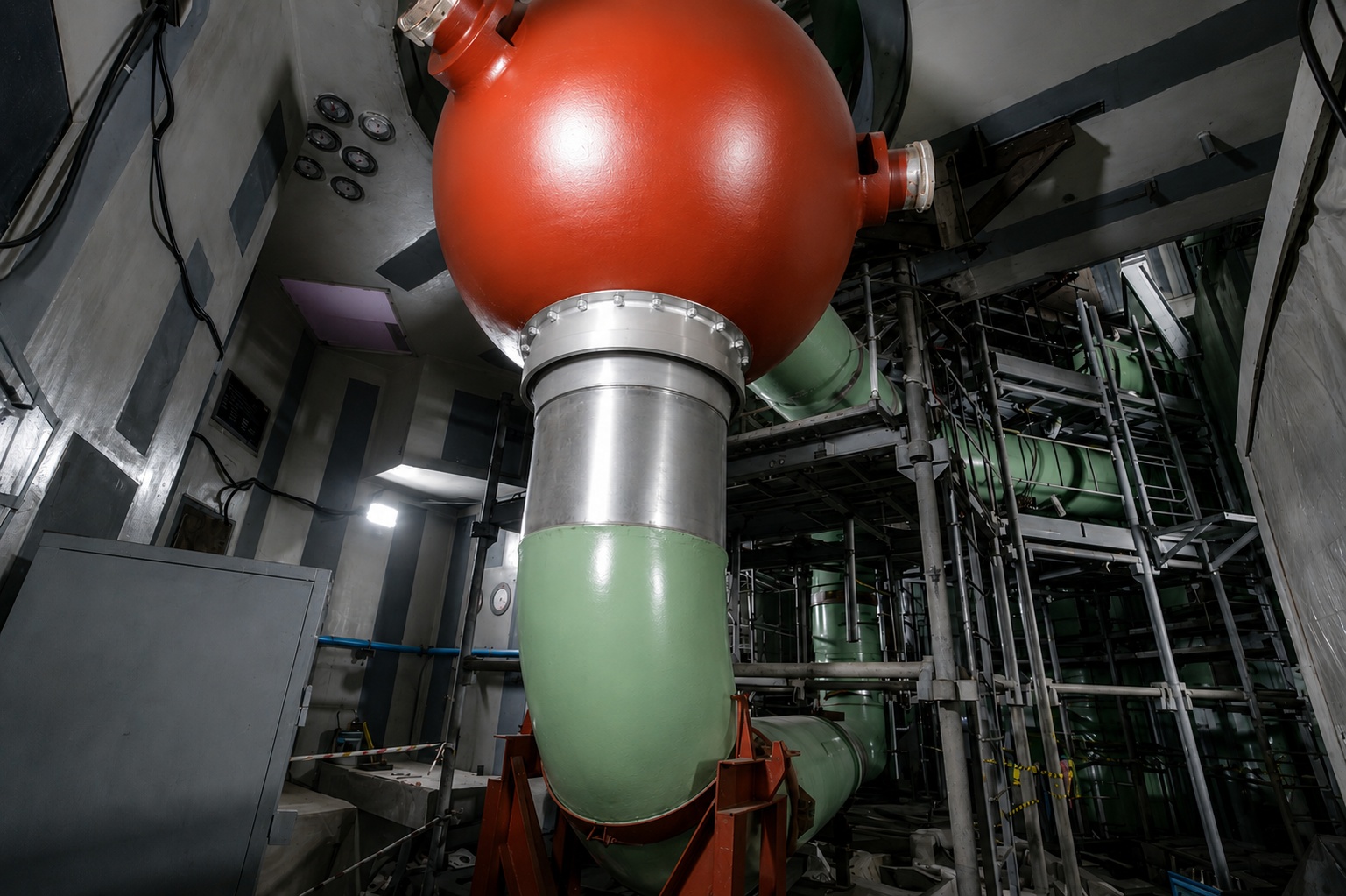

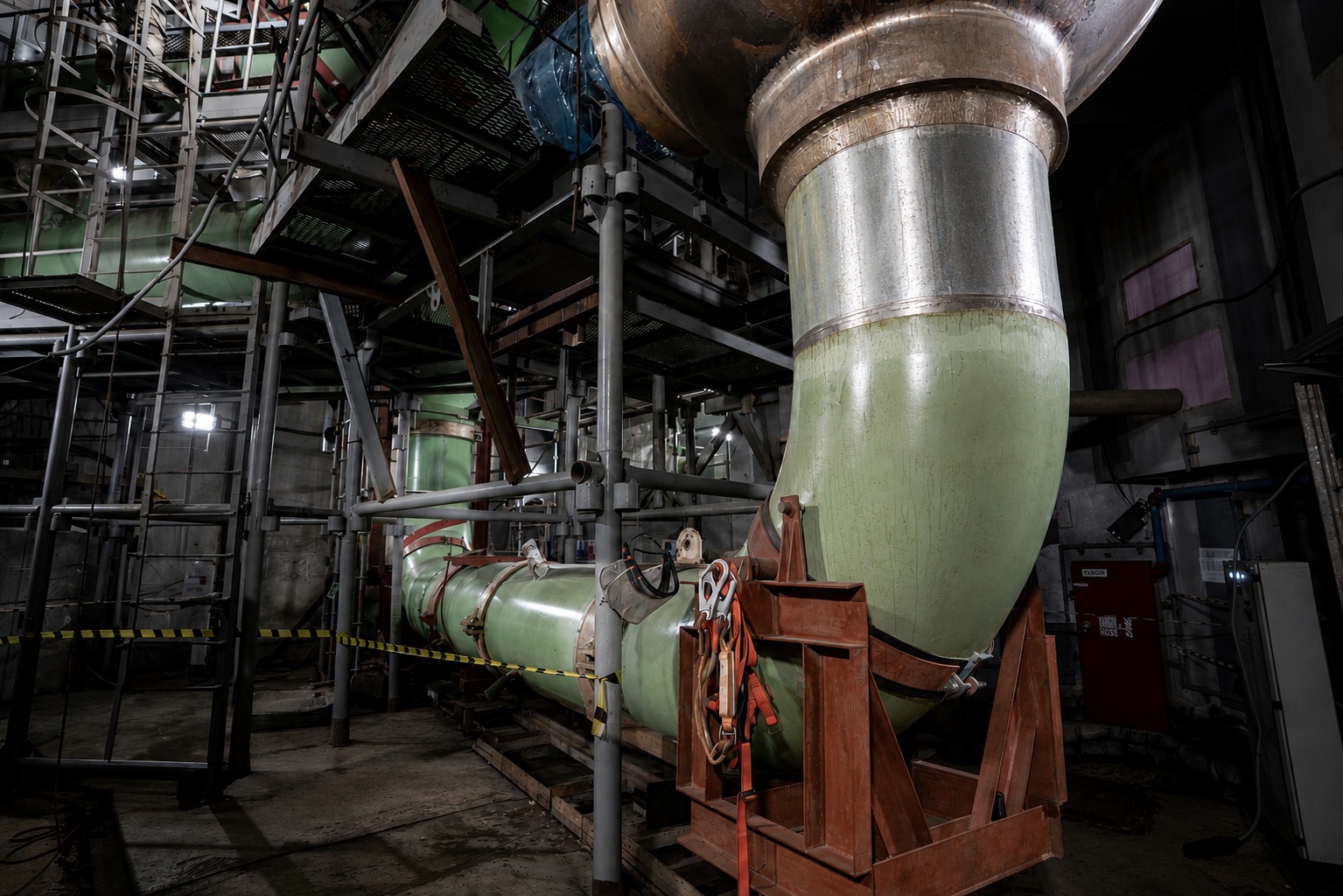

В реакторном отделении энергоблока № 2 АЭС «Аккую» (сооружается госкорпорацией «Росатом») завершена сварка главного циркуляционного трубопровода (ГЦТ), который соединяет реактор, парогенераторы и главные циркуляционные насосы в единую систему первого контура.

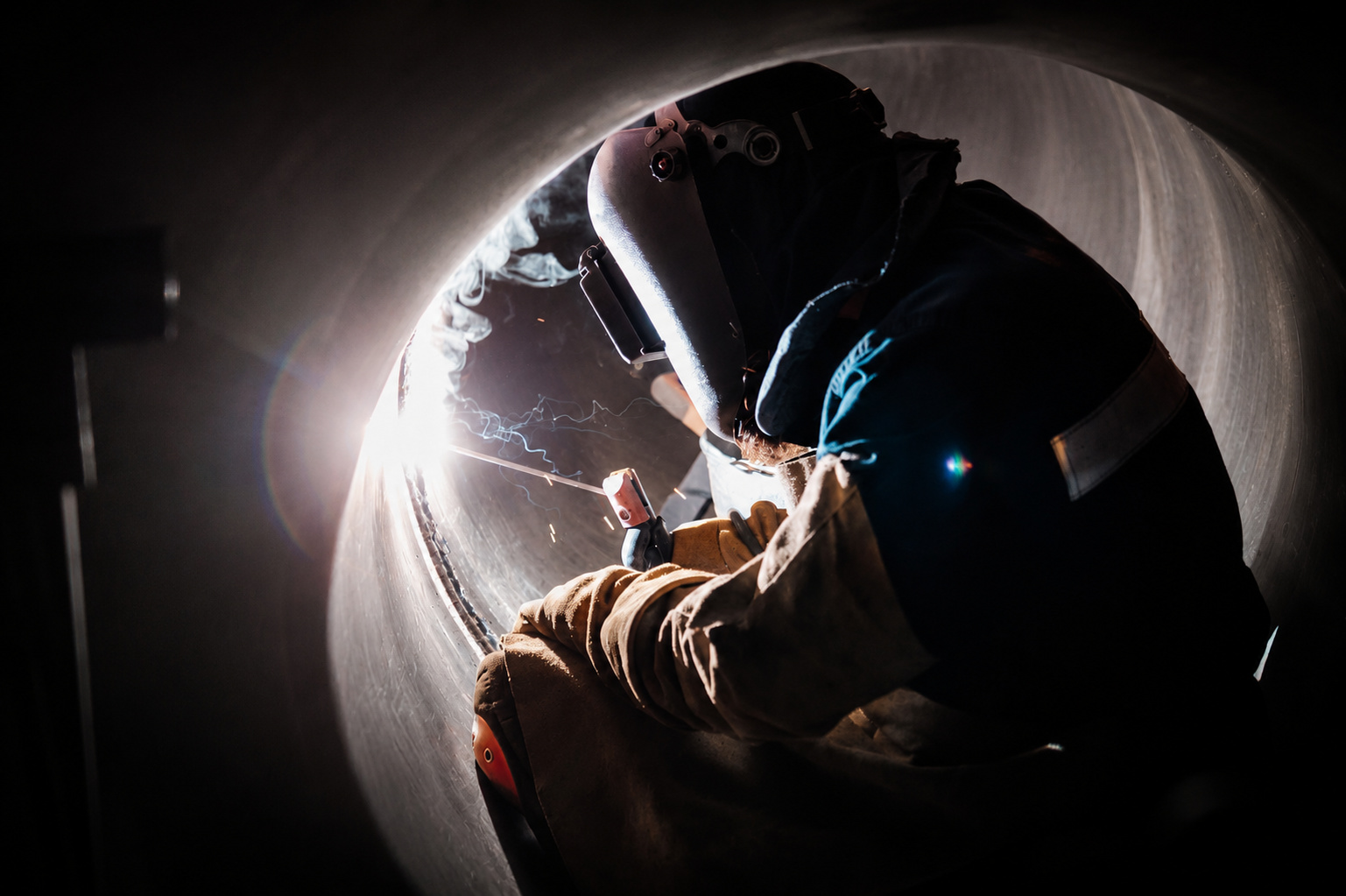

Сварка ГЦТ выполнена за 73 дня – столько времени потребовалось для выполнения сварочных работ на всех 32 стыках трубопровода. В работах участвовали инженерно-технические специалисты, сварщики, монтажники, труборезчики, дефектоскописты, специалисты по термообработке, сотрудники служб контроля качества. Все этапы операции выполнялись в строгой технологической последовательности.

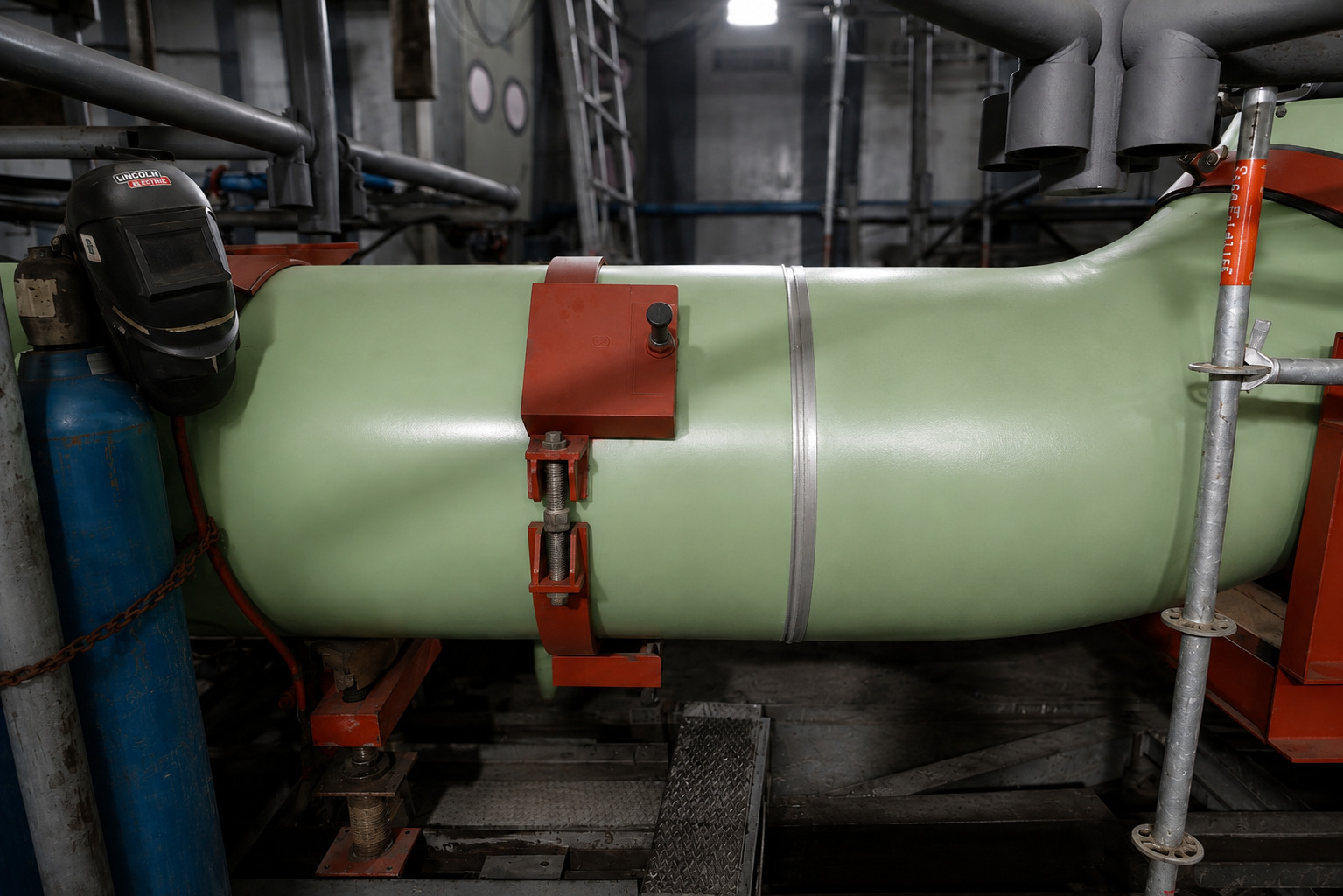

Во время выполнения сварочных работ сварные соединения подвергались тщательному контролю, и только после получения положительных результатов специалисты переходили к следующему этапу. Все стыки прошли высокотемпературную термообработку, необходимую для снятия внутренних напряжений металла и обеспечения проектных эксплуатационных характеристик. На внутреннюю поверхность соединений была нанесена специальная наплавка для защиты трубопровода от коррозии. По завершении технологических операций качество сварных соединений тщательно проверили различными методами контроля, включая ультразвуковой, капиллярный и радиографический.
«Сварка главного циркуляционного трубопровода – одна из наиболее ответственных технологических операций при сооружении энергоблока. На втором блоке она выполнена за 73 дня – это достойный результат, достигнутый благодаря точной организации работ и слаженным действиям опытной команды специалистов. При этом главным критерием на каждом этапе оставалось качество. Завершив сварку ГЦТ, мы сформировали первый контур второго энергоблока, создав условия для дальнейшей обвязки трубопроводами оборудования реакторной установки и подготовки к пусконаладочным работам», – сказал генеральный директор АО «Аккую Нуклеар» Сергей Буцких.
«ГЦТ обеспечивает циркуляцию теплоносителя, поэтому его сварка относится к наиболее ответственным операциям при сооружении энергоблока. Все соединения выполнялись по утвержденным техпроцессам и проходили строгий многоуровневый контроль, включая неразрушающую диагностику. Благодаря профессионализму и слаженной работе специалистов мы завершили этот этап с опережением графика», - отметил Сергей Кижапкин, начальник отдела координации производства ММР и ЭМР T2IC.
