6 сентября 2012 года на строительной площадке Ленинградской АЭС-2 под председательством заместителя Генерального директора – директора по капитальному строительству ОАО «Концерн Росэнергоатом» Виктора Сучкова и директора Ленинградской АЭС-2 Юрия Галанчука состоялось очередное заседание оперативного штаба по сооружению 1-го и 2-го энергоблоков.
В заседании приняли участие: главный инженер Управления капитального строительства ЛАЭС-2 Сергей Прохор, начальник ФГУП «ГУССТ №3 при Спецстрое России» Олег Пивоваров, начальник филиала ФГУП «ГУССТ №3 при Спецстрое России» СУ315 Алексей Лапшин, директор ОАО «СПбАЭП» Сергей Онуфриенко, представители подрядных организаций.

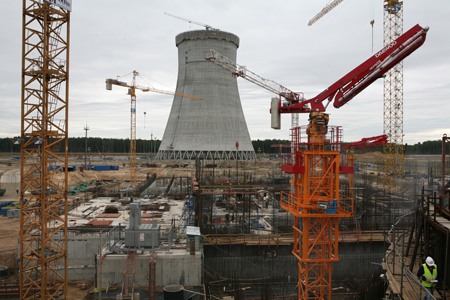

Участники оперативного штаба совершили обход строительной площадки и дали оценку выполненным в августе работам, отметив бетонирование ВЗО здания реактора энергоблока №1 до отм. +19,60; начало работ по устройству кровли и бетонирование фундамента под турбоагрегат на здании турбины энергоблока № 1; бетонирование перекрытия кольцевого коридора на отм. -1,25 и шахты реактора до отм. -1,25 на здании реактора энергоблока № 2; начало монтажа опорной фермы шахты реактора энергоблока № 1; завершение устройства кровли здания насосной станции автоматического пожаротушения; бетонирование оболочки башенной испарительной градирни № 2 до отм. +68,292 (41 ярус).
На заседании обсуждались вопросы подготовки к проведению работ в осенне-зимний период, обустройства площадки ТКГО, поставки на строительную площадку тяжелого крана для энергоблока № 2 и другое.
В соответствии с графиками инспекционных проверок в августе на строительной площадке Ленинградской АЭС-2 инспекционными службами были проведены проверки по пожарной и промышленной безопасности. Продолжается работа по повышению личной культуры безопасности строительного персонала.
На заседании также были определены задачи на сентябрь-октябрь 2012.
В настоящее время на строительной площадке ЛАЭС-2 работы ведутся на 109 объектах. Численность строительного персонала составляет 2 135 человек.
Следующее ближайшее заседание оперативного штаба по темпам строительства Ленинградской АЭС-2 состоится в октябре.
