Первый энергоблок ЛАЭС-2 запустят в 2016 году, сообщил на заседании штаба по обеспечению координации работ по созданию замещающих мощностей атомной электростанции заместитель руководителя штаба, председатель комитета по топливно-энергетическому комплексу Ленинградской области Андрей Гаврилов.
Как отмечено в докладах руководителей дирекции строящейся ЛАЭС-2, Санкт-Петербургского научно-исследовательского проектно-конструкторского института "Атомэнергопроект" (СПбАЭП), выполнение ключевых работ 2014 года осуществляется в соответствии с плановыми сроками.
Так, по инвестиционной программе государственной корпорации "Росатом" в 2013 году на строительстве ЛАЭС-2 в Сосновом Бору освоено 27,3 млрд рублей (96% от плана финансирования). Объем инвестиций в 2014 году составит 31 млрд рублей.

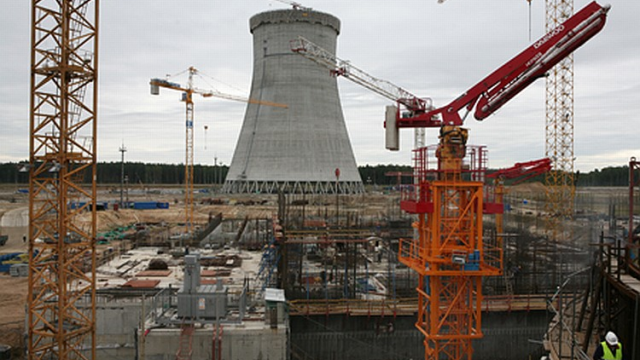

Площадка строительства энергоблоков практически полностью была обеспечена рабочим персоналом - на конец года численность специалистов составила 4410 человек или 99% от плана. К октябрю 2014 года планируется увеличить количество строителей станции до 6 тысяч.
На штабе также были обсуждены сопутствующие проекты сооружения ЛАЭС-2, такие как строительство системы теплоснабжения Соснового Бора, реконструкция объездной дороги А-121, обеспечение централизованного водоснабжения города и Ленинградской АЭС-2 из нового подземного источника в районе Карстолово Волосовского района, размещение полигона строительных отходов. Даны поручения представить планы-графики выполнения проектных и строительных работ по этим объектам.
Комитет по природным ресурсам Ленинградской области запросил информацию о выполнении перечня мероприятий по охране окружающей среды на период строительства ЛАЭС-2.
ОАО "Концерн Росэнергоатом" рекомендовано представить в комитет по ТЭК данные о синхронизации вывода энергоблоков Ленинградской АЭС-1 и ввода энергоблоков Ленинградской АЭС-2, сообщает пресс-служба областной администрации.
