Концерн «Росэнергоатом» начинает общественное обсуждение оценки воздействия на окружающую среду эксплуатации энергоблоков первой очереди ЛАЭС-2, а также деятельности по сооружению ещё двух энергоблоков второй очереди. В проектах ТЗ ОВОС указано, что целью работы является «обоснование экологической безопасности» новых энергоблоков, а не оценка (причем, беспристрастная) воздействия новой АЭС на окружающую среду и здоровье людей.Андрей Ожаровский, 19/01-2015
В декабре ОАО «Концерн Росэнергоатом» объявило о начале общественных обсуждений деятельности по эксплуатации первой очереди ЛАЭС-2 (энергоблоки №1 и 2) и по сооружению второй очереди ЛАЭС-2 (энергоблоки №3 и 4). В «Российской газете» было опубликовано информационное сообщение «о начале проведения процедуры оценки воздействия на окружающую среду деятельности ОАО «Концерн Росэнергоатом» по сооружению и эксплуатации Ленинградской АЭС-2 на этапе обоснования лицензий на сооружение энергоблоков №3 и №4 и на этапе обоснования лицензий на эксплуатацию энергоблоков №1 и №2». Срок проведения обсуждений — с декабря 2014 по июнь 2015 года.
На первом этапе обсуждений на сайте города Сосновый Бор были опубликованы проекты технических заданий на проведение оценок воздействия на окружающую среду (ОВОС) для этих проектов. Публикацию предварительного варианта ОВОС и проведение общественных слушаний следует ожидать уже весной.
Энергоблоки №1 и №2 находятся в высокой степени готовности, их ввод в строй ожидается в 2015 и 2017 годах соответственно. Учитывая это, трудно предположить, что даже негативные итоги общественных обсуждений могут привести к отказу от проекта.

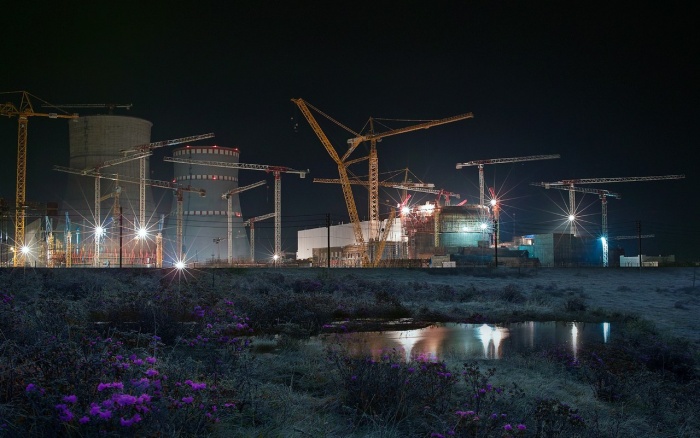

Концерн «Росэнероатом» сообщает, что на строительстве первого энергоблока ЛАЭС-2 ведётся монтаж турбины, а на втором энергоблоке «продолжаются работы по монтажу основного технологического оборудования». 29 декабря 2014 года завершено бетонирование фундамента турбоагрегата второго энергоблока.
«Перенос ввода первого и второго энергоблоков Ленинградской АЭС-2 на 2015-2017 годы (вместо плановых 2013-2014 гг.) обернется увеличением стоимости строительно-монтажных работ на 4 миллиарда рублей. К такому выводу аудитор Счетной палаты Валерий Богомолов пришел по итогам плановой проверки целевого использования бюджетных средств, выделенных госкорпорации «Росатом» на строительство АЭС внутри России», - сообщает «Российская газета». По информации газеты, в докладе Валерия Богомолова на коллегии Счетной палаты было отмечено, что решениями правительства РФ бюджетное финансирование долгосрочной (2009-2015) программы «Росатома», направленной на серийное строительство АЭС, было уменьшено на 30 процентов - до 424,6 миллиарда рублей. При этом сроки строительства семи из девяти строящихся в России энергоблоков были, соответственно, сдвинуты.
Для второй Ленинградской АЭС, кроме сокращения бюджетного финансирования, причиной задержки строительства являетсянештатная ситуация, связанная с обрушением около 1200 тонн металлоконструкций при бетонировании защитной оболочки (контайнмента) 1-го энергоблока ЛАЭС-2, произошедшая 17 июля 2011 года.
