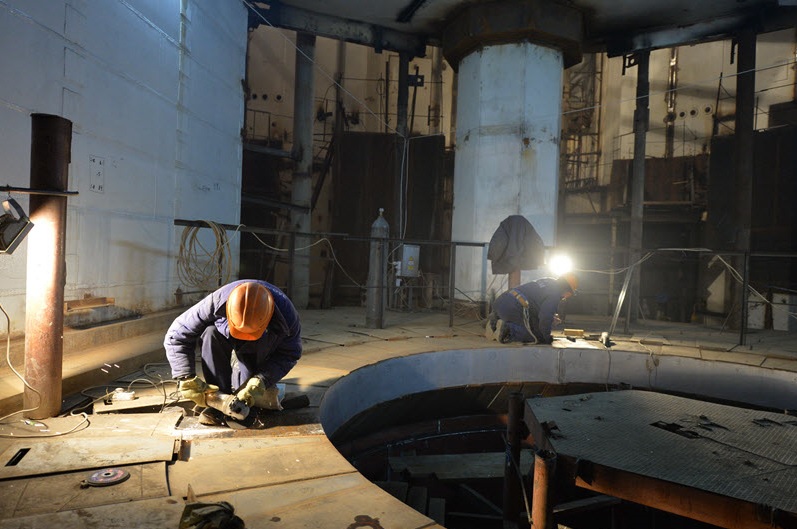

В реакторном отделении энергоблока №4 продолжаются бетонные работы. Ведётся устройство шахты реактора с отм. +27,714 до отм. +30,850. Поставка на площадку корпуса реактора планируется весной после открытия навигации. Установка его на штатное место намечена на лето.
Также продолжается бетонирование перекрытия обстройки главного корпуса на отметке «+41,400» и устройство контурных стен с отметки «+41,400» до отметки «+45,600».
Завершен монтаж центральной поворотной опоры с площадкой токопровода механизма обслуживания купола реакторного отделения.
Ведётся монтаж блоков трубопровода аварийного расхолаживания первого контура.
План монтажа трубопроводов в турбинном отделении в феврале выполнен на 132 процента. Работы на площадке ведут ООО»ВДМУ» и ООО»ТЭМ».
Пуск энергоблока №4 Ростовской АЭС намечен на 2017 год.
