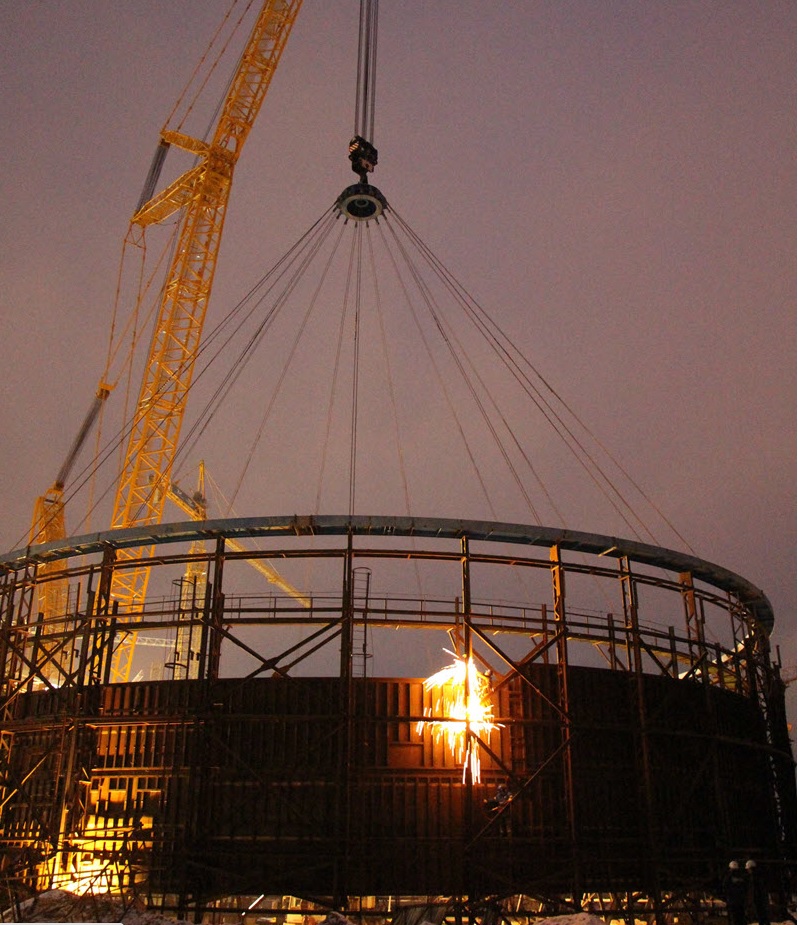

На строительной площадке Ленинградской АЭС-2 выполнено бетонирование внутренней защитной оболочки (ВЗО) здания реактора энергоблока № 1. Строители ОАО «Метрострой» подошли к ключевому событию точно в срок, установленный графиком строительства. Бетонирование внутренней защитной оболочки выполнено до отм. +68.500. Теперь строители приступают к сооружению самой верхней части купола ВЗО – пилястры.
Наряду с этим выполнено бетонирование перекрытия конструкций обстройки купола наружной защитной оболочки (НЗО) до отм. +54.450. В марте запланировано выполнить бетонирование конструкций обстройки купола наружной защитной оболочки до отметки +56.950 и перекрытия на отметке +54.950. Объем бетонирования составит 220 куб.м.
Работы на ВЗО начались в начале мая 2012 года. За это время на её возведение потребовалось около 11 тыс. куб. м. бетона и 810 тонн строительных металлоконструкций. Двойная защитная оболочка здания реактора, частью которой является купол, исключает выход радиоактивности в окружающую среду и служит физической защитой от природных и техногенных внешних воздействий.
Завершение бетонирования внутренней защитной оболочки реактора позволит приступить к установке корпусов гермопроходок внутренней и наружной защитных оболочек, а затем выполнить постнатяжение ВЗО, обеспечивающее устранение микротрещин в бетоне. Таким способом во внутреннем гермообъеме будет создана необходимая воздухонепроницаемость и герметичность.
Весь комплекс строительно-монтажных работ по возведению здания реактора первого энергоблока планируется завершить в конце третьего квартала 2015 года. В итоге высота здания достигнет отметки в семидесят метров.
