18 января 2016

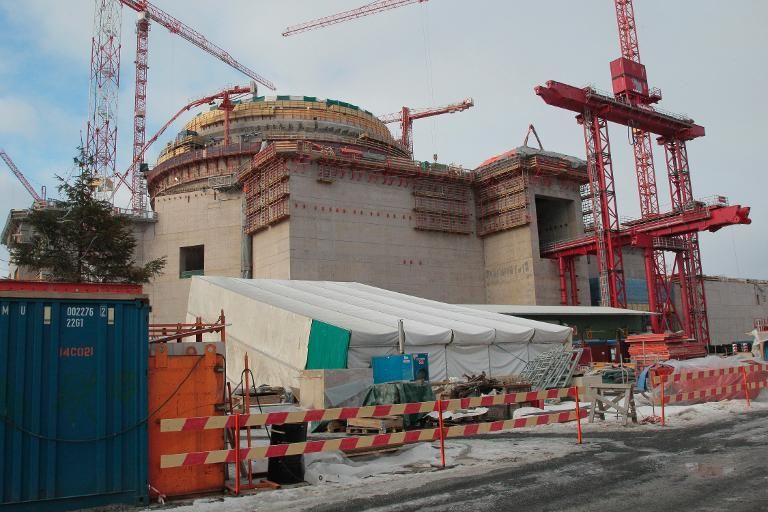

На строящемся 3 блоке АЭС Олкилуото начались испытания АСУ ТП

Испытания систем и оборудования АСУ ТП строящегося блока №3 АЭС "Олкилуото" (Финляндия) начались 12 января 2016 года, пишет "World Nuclear News" со ссылкой на информацию от компании TVO.

Начало испытаний в TVO назвали "первым важным этапом" работ, запланированных на 2016 год.

Далее в апреле должны начаться испытания технологического оборудования и, примерно в то же время, предполагается подача заявки на получение для блока эксплуатационной лицензии.

Группа AREVA получила контракт на строительство блока "Олкилуото-3" в декабре 2003 года. Он стал первым контрактом на сооружение атомного блока для созданной в 2001 году группы, а также первым контрактом на строительство блока с реактором EPR. Соперником французов на международном тендере выступал российский Минатом.

Пуск блока был исходно намечен на май 2009 года. В сентябре 2014 года группа AREVA назвала новую дату сдачи блока в эксплуатацию - конец 2018 года.

По состоянию на конец июня 2014 года, степень готовности блока составляла 86%.

Перерасход средств существенно превысит первоначальную смету 3,2 миллиарда евро. По последним оценкам, стоимость блока достигнет 8,5 миллиардов евро.

Консорциум AREVA/Siemens и финская компания-заказчик TVO ведут арбитражное разбирательство на предмет разделения ответственности за общую неудачу.
