Стройка четвертого энергоблока Ростовской атомной станции входит в пиковый период. Именно на этот период на нем запланирован ряд важнейших событий, в том числе пролив на открытый реактор. Эта важнейшая технологическая операция перед сборкой реакторной установки намечена на декабрь.
В настоящее время на четвертом энергоблоке одновременно ведутся строительные, монтажные и пусконаладочные работы.

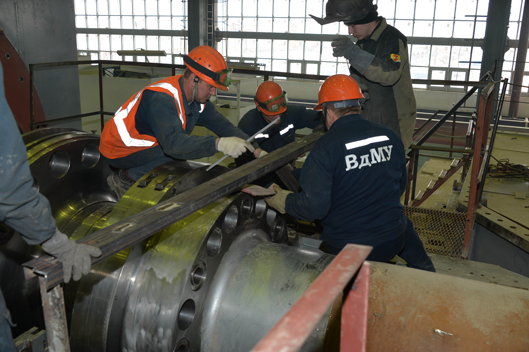

Одним из самых значимых событий на стройплощадке в первом квартале текущего года стало начало работ по сварке ГЦТ, который соединит оборудование первого контура энергоблока (реактор, парогенераторы и ГЦН).
Активно ведутся работы в машзале. В стадии завершения находится устройство фундамента открытой установки трансформаторов.
Сейчас в строительстве четвертого блока РоАЭС занято около 4000 человек, но есть необходимость нарастить численность ещё на 500 человек.
