Сварить главный циркуляционный трубопровод четвертого энергоблока Ростовской атомной станции планируют за рекордно короткий срок – за 105 суток, ориентируясь на опыт коллег с ЛАЭС, где строятся новые блоки. Амбициозную задачу монтажникам поставили в ходе работы оперативного штаба по строительству, который прошёл на стройплощадке 27 апреля.
На Ленинградской АЭС главный циркуляционный трубопровод сварили за 113 дней. На РоАЭС с этой задачей планируют справиться быстрее, однако достижение этого показателя будет обеспечено не в ущерб качеству, а за счёт оптимизации и чёткой организации работ.

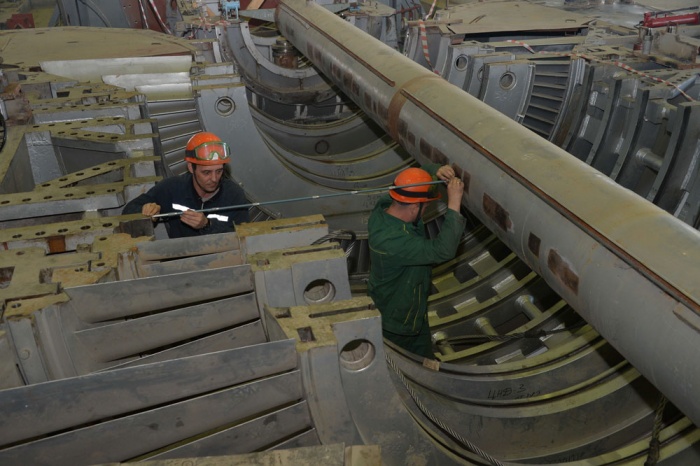

В реакторном отделении строящегося четвертого энергоблока Ростовской АЭС на сегодняшний день сварено 12 из 28 стыков ГЦТ, пять находятся в работе. Большой объем работ ведётся в машзале, где уже смонтировано всё теплообменное оборудование и продолжается сборка турбины энергоблока.
Сейчас на стройплощадке Ростовской АЭС работают около 4000 человек, но подрядным организациям рекомендовано нарастить численность персонала.
Пуск четвертого блока Ростовской атомной станции состоится в 2017 году.
