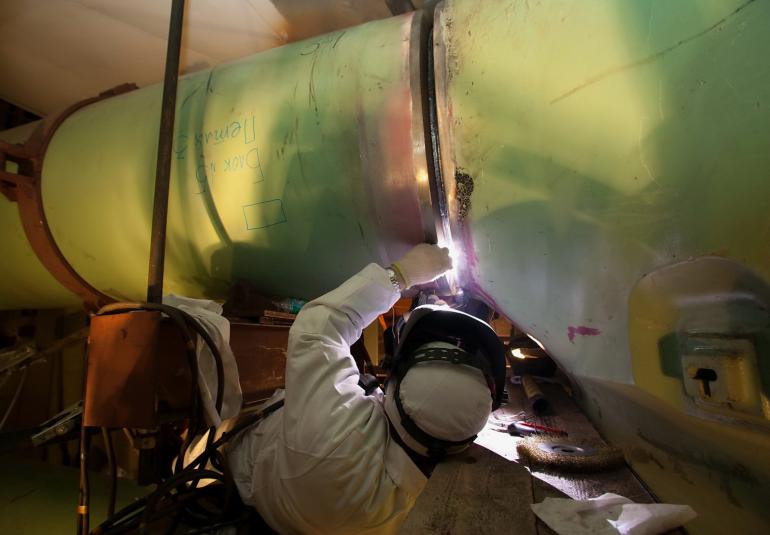

Работы по сварке главного циркуляционного трубопровода (ГЦТ) были начаты 27 февраля.
«В настоящее время сварены первые четыре стыка ГЦТ. Еще шесть находятся в работе. Всего монтажникам ЗАО «Сезам» предстоит сварить 28 стыков. Первые стыки ГЦТ выполнили сварщики под руководством старшего бригадира Евгения Балдуева. Всего в работе задействованы четыре бригады сварщиков высшего, шестого разряда»,
- рассказал директор Волгодонского филиала ЗАО «Сезам» Олег Шуляр. Одновременно со сварочными работами проводится пошаговый контроль всех выполненных операций: визуальный, измерительный, радиографический, капиллярный и ультразвуковой.
Главный циркуляционный трубопровод (диаметр - 850 мм, толщина стенок - 70 мм, общая длина - более 130 метров) соединяет основное оборудование первого контура: реактор, парогенераторы и главные циркуляционные насосы. ГЦТ предназначен для циркуляции теплоносителя - воды температурой 350 градусов под давлением в 17,6 МПа. Между тем работы развёрнуты на всех ключевых объектах пускового комплекса четвёртого энергоблока. Одновременно со сваркой ГЦТ ведутся пусконаладочные работы оборудования, которое будет задействовано в проливе систем на открытый реактор, намеченном на декабрь текущего года. На май запланирован монтаж перегрузочной машины топлива.
«Что касается графика сооружения энергоблока, то строительно-монтажные работы выполняются в строго намеченные сроки, утверждённые Госкорпорацией «Росатом». Сейчас выполняются работы по сварке главного циркуляционного трубопровода, они проводятся в соответствии с технологией утверждённым генеральным конструктором реакторной установки, отставания от графика нет»,
- отметил заместитель главного инженера по эксплуатации второй очереди Ростовской АЭС Александр Беляев. В 2013 году сварка ГЦТ энергоблока №3 Ростовской АЭС была проведена монтажниками ЗАО «Сезам» за 143 суток.
Пуск энергоблока №4 запланирован на 2017 год.
