Ростовская АЭС: в реакторном отделении строящегося энергоблока №4 завершаются сварные работы на главном циркуляционном трубопроводе

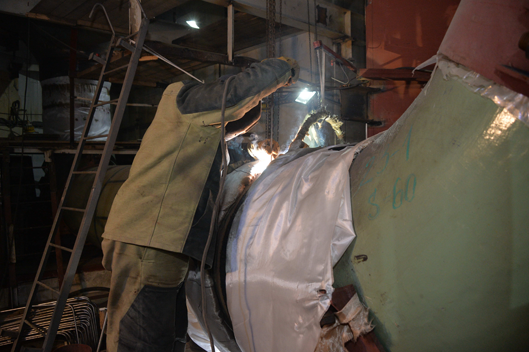

В реакторном отделении строящегося энергоблока №4 сварены все 28 стыков главного циркуляционного трубопровода.

Как пояснил директор филиала подрядной организации ЗАО «Сезам» Олег Шуляр, следующий этап – термическая обработка сваренных стыков и начало антикоррозийной наплавки:

«На данный момент проводим термообработку швов - в работе по снятию напряжения металла находятся три последних стыка. Следующий этап - антикоррозийная наплавка швов внутри смонтированного трубопровода».

Термообработка - нагрев металла в области сварного шва до 630 градусов - проводится с целью восстановления структуры металла после завершения сварочных работ. По технологии термообработка каждого шва проводится в течение 36 часов.

Пуск энергоблока №4 намечен на 2017 год.
