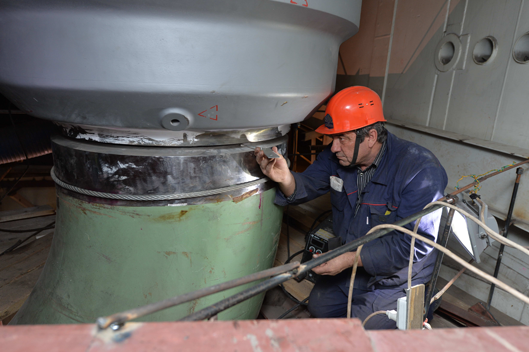

На корпусе реактора четвертого энергоблока Ростовской атомной станции сварены все восемь стыков главного циркуляционного трубопровода. Теперь сварщики выходят на «периферию» — к парогенераторам и главным циркуляционным насосам. Сейчас подготавливаются к работе очередные четыре стыка.
Всего на ГЦТ предстоит заварить 28 стыков. Ранее специалисты сварили пять первых стыков. В операции задействованы четыре бригады, состоящие из 36 сварщиков высшего (шестого) разряда.
Работы ведутся на всех объектах четвертого энергоблока Ростовской АЭС. В частности, в реакторном отделении ведется монтаж площадок обслуживания парогенераторов и работы в бассейне выдержки и перегрузки топлива. В машзале: идут работы на площадке обслуживания турбогенератора, продолжается монтаж турбины.
