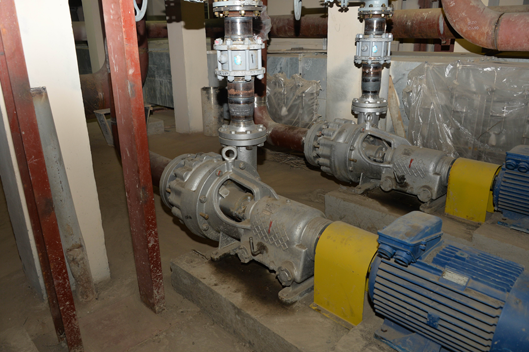

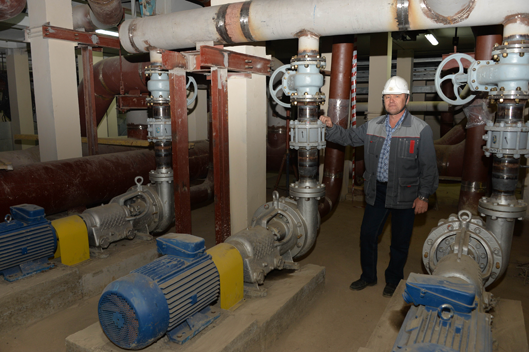

Силами подрядной организации - Волгодонского монтажного управления - в машзале строящегося энергоблока №4 установлены в проектное положение электронасосные агрегаты (НКУ-250), с помощью которых будет подаваться вода в воздухоохладители двигателей главных циркуляционных насосов (ГЦН).
Главные циркуляционные насосы (четыре - на энергоблок), находящиеся в реакторном отделении, относятся к основному технологическому оборудованию, которое предназначено для обеспечения циркуляции теплоносителя в первом контуре и отвода тепла от активной зоны.
Параллельно в реакторном отделении ведётся монтаж площадок обслуживания парогенераторов, и продолжается сварка главного циркуляционного трубопровода. На сегодняшний день сварены 12 из 28 стыков ГЦН.
На 27 апреля запланирована работа штаба по строительству Ростовской АЭС, на котором будут подведены промежуточные итоги строительства, и определены приоритетные задачи на ближайшую перспективу.
Пуск энергоблока №4 Ростовской АЭС намечен на 2017 год.
