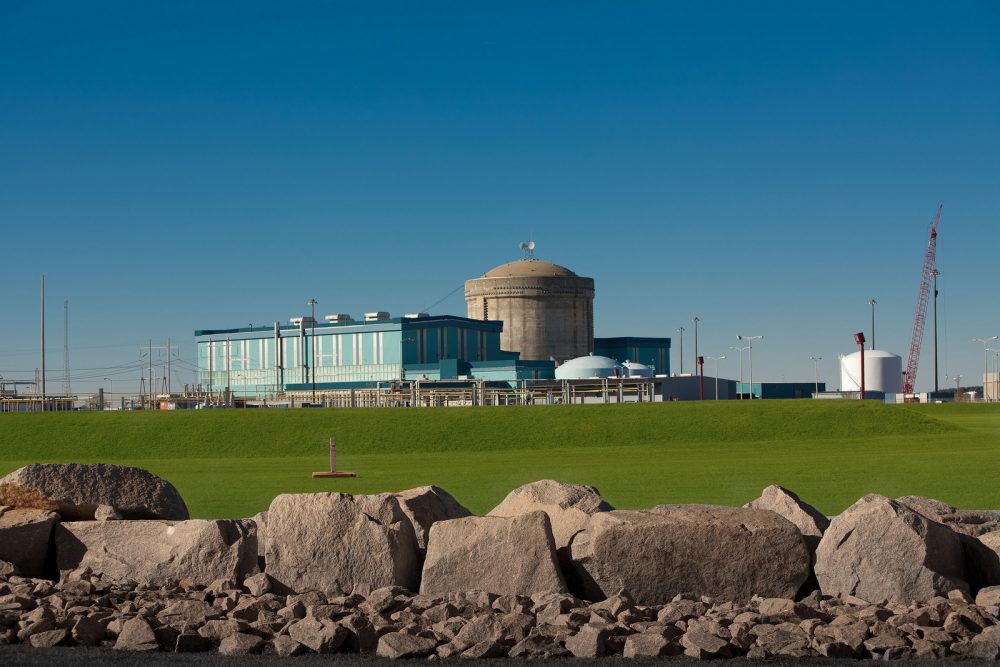

Два высокопоставленных менеджера компании "Westinghouse", вовлечённые в проект по строительству блоков №№2/3 АЭС "V.C.Summer" (США) с реакторами AP-1000, высказывали сомнения в реалистичности сроков сооружения блоков.
Об этом пишет газета "The Post and Courier".
По сведениям газеты, речь идёт о Карле Чёрчмане, работавшем на площадке с 2015 по 2017 годы, а также о Брайане Макинтайре, курировавшем вопросы лицензирования со стороны "Westinghouse" большую часть времени работ по данному проекту.
Кроме того, Рон Джонс, вице-президент компании SCANA по новым атомным мощностям, на одном из совещаний открыто назвал график строительства невыполнимым. Компания SCANA являлась одним из заказчиков.
Газета не уточняет, когда именно Чёрчман и Макинтайр высказывали свои сомнения. А вот Джонс, по данным газеты, сделал это в конце 2016 года.
На совещании с участием представителей заказчиков и генподрядчика в конце 2016 года Джонс заявил, что завершить строительство блока №2 (первого в паре) удастся не ранее, чем через семь лет - то есть, в 2023 году или позже.
При этом в публичных заявлениях SCANA на тот момент утверждала, что график, предполагающий завершение работ в 2020 году, будет выдержан.
Как пояснил журналистам "The Post and Courier" Брайан Макинтайр, сомнения в реалистичности графика основывались на простой арифметике.
Работники в месяц выполняли менее 1% от общего объёма работ по строительству блоков, а всего этот объём был выполнен примерно на четверть. Это и заставляло предположить, что в реальности оставшиеся три четверти объёмов будут выполнены примерно за семь лет, пояснил Макинтайр.
Напомним, что строительство блоков №№2/3 АЭС "V.C.Summer" было в конечном итоге прекращено в июле 2017 года.
