На энергоблоке №1 Хмельницкой АЭС продолжаются ремонтные работы по восстановлению турбогенератора, повреждение которого произошло во время пусковых испытаний.
О состоянии дел по ремонтным работам на энергоблоке №1 атомной станции, поинтересовались у начальника электрического цеха ОП ХАЭС Вячеслава Семенова корпоративные СМИ.

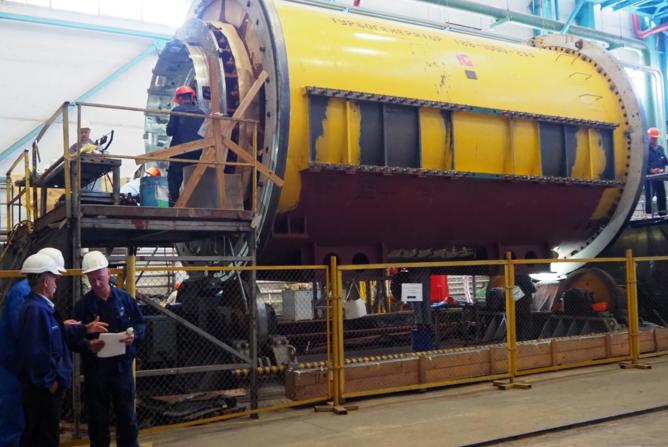

«Работы по восстановлению турбогенератора на первом энергоблоке ХАЭС проводятся согласно разработанному графику по нескольким направлениям. В частности, осуществляется капитальный ремонт замены обмотки резервного статора по технологии компании General Electric. Работы осуществляют специалисты ОП «Атомремонтсервис» с привлечением технического руководства General Electric. Идет этап подготовительных работ подкладывания обмотки нижнего слоя. Выполняется подгонка и установка внешних опорных корзин под обмотку», - отметил руководитель электроцеха.
Второе направление работ – демонтаж поврежденного статора генератора. В этом направлении работают специалисты энергоремонтного подразделения и электроцеха. Демонтаж статора запланировано осуществить в конце следующей недели, продолжаются подготовительные работы.
Следующий этап-проведение входного контроля, идентификации всех элементов, применяемых при ремонте резервного статора.
Резервный ротор имеется в компании и находится на площадке Ривненской АЭС. На нем осуществляется капитальный ремонт.
По словам Вячеслава Семенова, на прошлой неделе на Ровенской АЭС состоялось выездное совещание специалистов ХАЭС для решения насущных вопросов. В частности, были определены объемы и графики выполнения работ, завершить которые планируется 10 октября текущего года. После выполнения работ на резервном роторе, он будет доставлен и установлен на энергоблоке №1 Хмельницкой АЭС.
