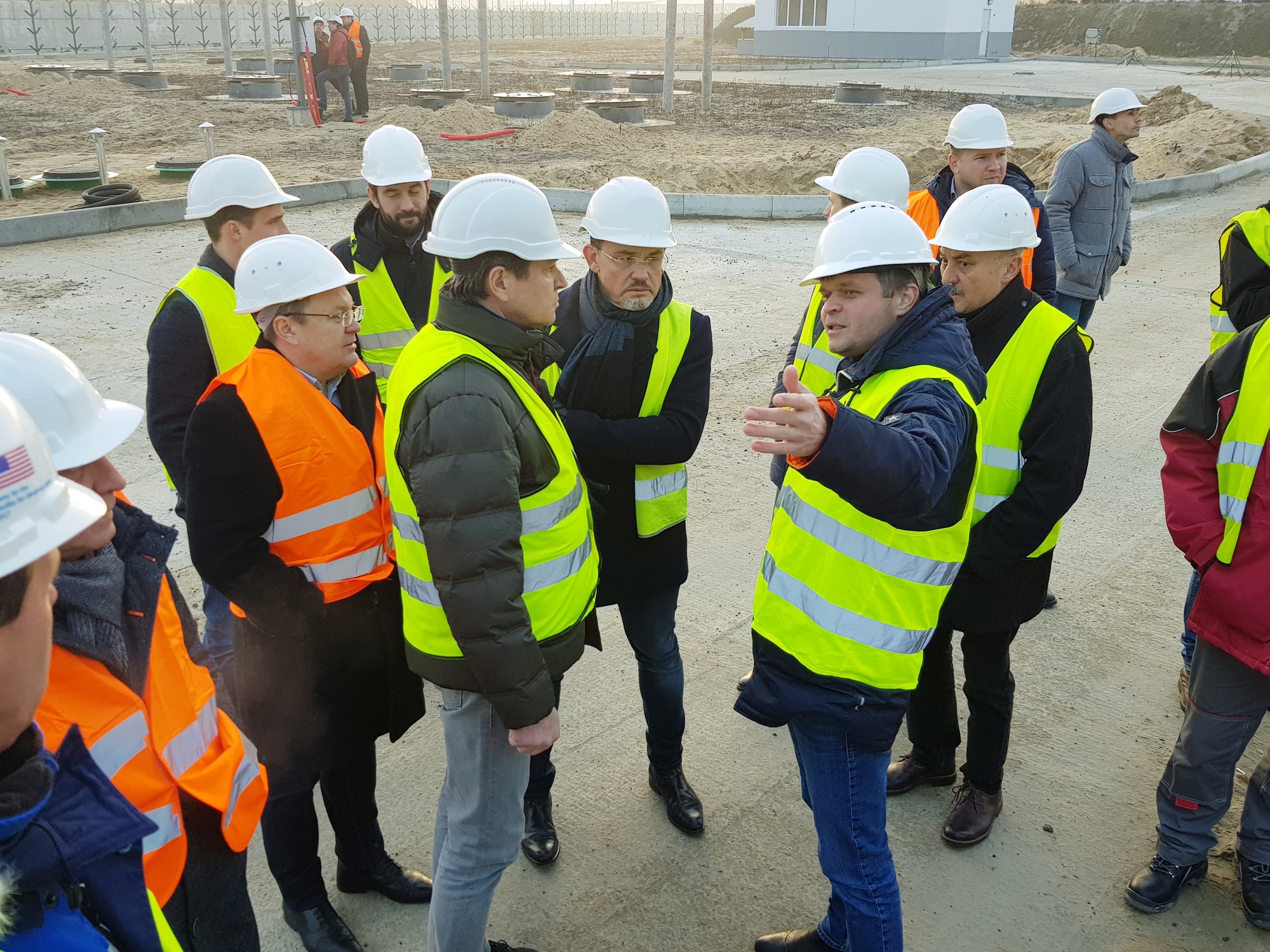

В зоне отчуждения Чернобыльской АЭС под председательством в.и.о. президента НАЭК «Энергоатом» Павла Павлышина состоялось выездное заседание межведомственной рабочей группы и оперативного штаба проекта «Строительство Централизованного хранилища отработавшего ядерного топлива для реакторов ВВЭР АЭС Украины». В заседании, которое состоялось 11 декабря 2019 года, приняли участие руководители проектных и строительных организаций, задействованных в проекте, а также руководители профильных подразделений Энергоатома.
По состоянию на 11 декабря 2019 года капитальная строительная готовность объектов на площадке строительства составляет 97%. В рамках контракта с Holtec International по проекту уже получено 893 единицы общетехнического оборудования. Основными задачами для НАЭК «Энергоатом» до конца текущего года является завершение поставок оборудования Holtec International для первого пускового комплекса ЦХОЯТ (ПК-1) и 100-процентная готовность основных титульных зданий на площадке Централизованного хранилища.
На сегодня по объекту капитального строительства ЦХОЯТ генподрядчик ООО СК «Укрстроймонтаж» выполнил почти 97% работ. На площадку строительства уже прибыл основной мостовой кран Meloni грузоподъемностью 185/20 тонн. На площадке хранения контейнеров работы по обустройству 110 железобетонных фундаментов завершены на 100%. В здании технического обслуживания со складом для многофункциональных контейнеров смонтирован мостовой кран грузоподъемностью 50/5 тонн и выполнены почти все электромонтажные работы.
Капитальное строительство всех административных зданий Централизованного хранилища завершено полностью, сейчас идут внутренние и внешние отделочные работы, и прокладка внутренних технических коммуникаций. В здании гаража смонтирован подвесной электрический кран грузоподъемностью 5 тонн, продолжается выполнение электромонтажных работ. Завершено строительство и получен сертификат ГАСИ о принятии в эксплуатацию «подъездного железнодорожного пути к ЦХОЯТ», подрядчик ЗАО «Укрэнергомонтаж».
В ходе оперативного совещания генеральный директор обособленного подразделения «Атомпроектинжиниринг» Юрий Шейко также сообщил, что в соответствии со вторым этапом контракта с Holtec International уже начато изготовление оборудования: 20 контейнеров HI-STОRМ, 14 контейнеров МЦК-31, 6 контейнеров МЦК-85, 3 контейнера HI-STАR, 3 железнодорожные платформы для перевозки HI-STАR. Энергоатом принял 97 (из 110) единиц оборудования по первому этапу контракта с Holtec International. Продолжается подготовка к приему 5 единиц оборудования во второй декаде декабря", - отметил Юрий Шейко.
Параллельно на трех атомных электростанциях Украины - Ривненской, Южно-Украинской и Хмельницкий продолжается реализация ряда подготовительных работ по транспортировке отработавшего топлива на площадку Централизованного хранилищя ОЯТ. Так, на РАЭС, ЮУАЭС и ХАЭС уже проведены частичные испытания части оборудования Holtec. Также завершены полигонные испытания специального железнодорожного подвижного состава для перевозки контейнеров HI-STАR (с МЦК с ОЯТ) и HI-TRAC с целью сертификации. Готовится заседание межведомственной комиссии по приему результатов испытаний транспортера и вагона.
