11 января 2021

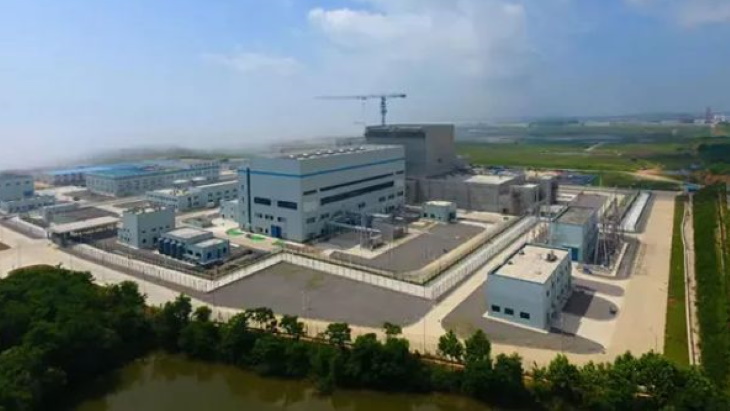

На первой блоке АЭС "Shidao Bay" проходят горячие испытания

Горячие испытания проходят на строящемся в Китае блоке "Shidao Bay-1" с двумя высокотемпературными газоохлаждаемыми реакторами HTR-PM, сообщает "World Nuclear News".

Горячие испытания подразделяются на три этапа:

  • вакуумная осушка;
  • нагрев и осушка;
  • горячие функциональные испытания.

Первый этап горячих испытаний на двух реакторах блока стартовал 25 ноября и 14 декабря, соответственно. Второй этап был завершён на обоих реакторах 30 декабря. Температура в реакторных контурах стабилизировалась на уровне порядка 250°C, давление поддерживалось на уровне 7 МПа.

Теперь на блоке начинается заключительный этап горячих испытаний - горячие функциональные испытания обоих реакторов (вместе, не по отдельности).

Среди прочего, предполагается проверить надёжность работы гелиевых газодувок, систем обращения с топливом, СУЗ и приводов, системы очистки гелия и других систем и оборудования.

После завершения горячих испытаний на блоке смогут приступить к загрузке ядерного топлива.

Блок "Shidao Bay-1" содержит два высокотемпературных газоохлаждаемых реактора HTR-PM, соединённых с общей турбиной. Строительство блока стартовало в декабре 2012 года.
