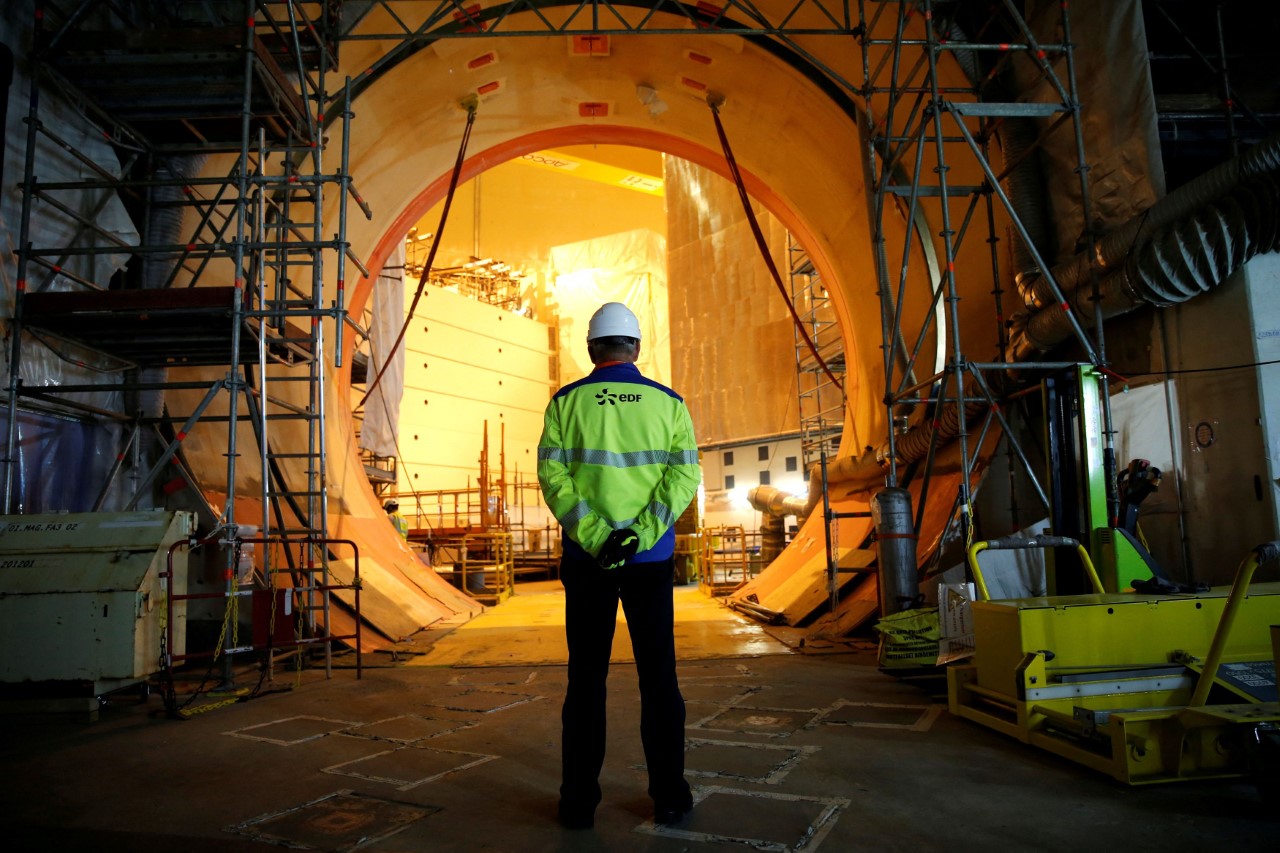

Подрядчики французской энергетической корпорации EDF ("Электрисите де Франс"), задействованные в обслуживании атомных реакторов, рассматривают возможность увеличения нормативов по дозам радиации для некоторых технических специалистов, чтобы они могли больше времени работать внутри реактора. Об этом сообщила в субботу радиостанция RFI.
Из-за проблем с коррозией на некоторых реакторах сроки возобновления их работы были увеличены.
"Проводимые в настоящий момент работы требуют увеличения количества рабочих часов в реакторной части строений", - приводит радиостанция выдержку из документа EDF.
В нем отмечается, что данная деятельность не была изначально запланирована подрядчиками, которые установили лимит радиационного облучения своих сотрудников в течение года. Теперь же некоторые подрядчики сообщили EDF, что готовы увеличить максимально допустимую дозу для некоторых техников, например с 12 до 14 миллизиверт.
Как отмечает радиостанция, в Институте ядерной и радиационной безопасности Франции (IRSN) подтвердили, что данное увеличение не должно вызывать обеспокоенность, доза в любом случае ниже максимально разрешенных во Франции 20 миллизиверт в год. При этом главной проблемой является не готовность сотрудников получать дополнительное облучение, а наличие квалифицированного персонала для устранения коррозии. В качестве альтернативы EDF рассматривает возможность найма специалистов по сварке из США.
Ранее министр энергетического перехода Франции Аньес Панье-Рюнаше заявила, что компания EDF пообещала изменить план профилактических работ на АЭС и начать перезапуск остановленных реакторов уже в октябре этого года. Однако речь идет лишь о 9 из 33 остановленных в настоящий момент реакторов. Остальные же 24 реактора обещают ввести в строй "до конца зимы", при этом допускается, что ремонт некоторых из них может затянуться - в частности тех, где была обнаружена коррозия под напряжением. Их, по данным СМИ, насчитывается 12.
