Государственный министр Индии Джитендра Сингх в ответе на запрос депутатов парламента подтвердил планы правительства по строительству 21 нового энергоблока АЭС, включая в это количество уже строящиеся.
Согласно представленному им обновлённому списку, как «находящиеся в стадии строительства» находятся следующие блоки:
- блоки № 3 и 4 АЭС «Какрапар»: третий блок уже введён в эксплуатацию, а суммарная готовность этих двух блоков с тяжеловодными реакторов (PHWR) мощностью 700 МВтэ классифицируется как завершенный на 97,12% (по состоянию на октябрь 2022 года). Ожидаемое завершение - 2023 год.
- блоки № 7 и 8 АЭС «Раватбхата»: те же реакторы PHWR мощностью 700 МВт, готовы на 88,88%, ожидаемый ввод в эксплуатацию - 2026 год.
- блоки № 3 и 4 АЭС «Куданкулам»: реакторы ВВЭР-1000 российского проекта готовы в общей сложности на 63,67%, ожидаемое завершение их строительства - 2025 год.
- блоки № 5 и 6 АЭС «Куданкулам» также с реакторами ВВЭР-1000 - готовы на 12,89%, ожидаемый ввод в эксплуатацию - 2027 год.
- АЭС «Калпаккам» - прототипный быстрый реактор мощностью 500 МВт, завершен на 97,64%, ожидаемый ввод - 2024 год.

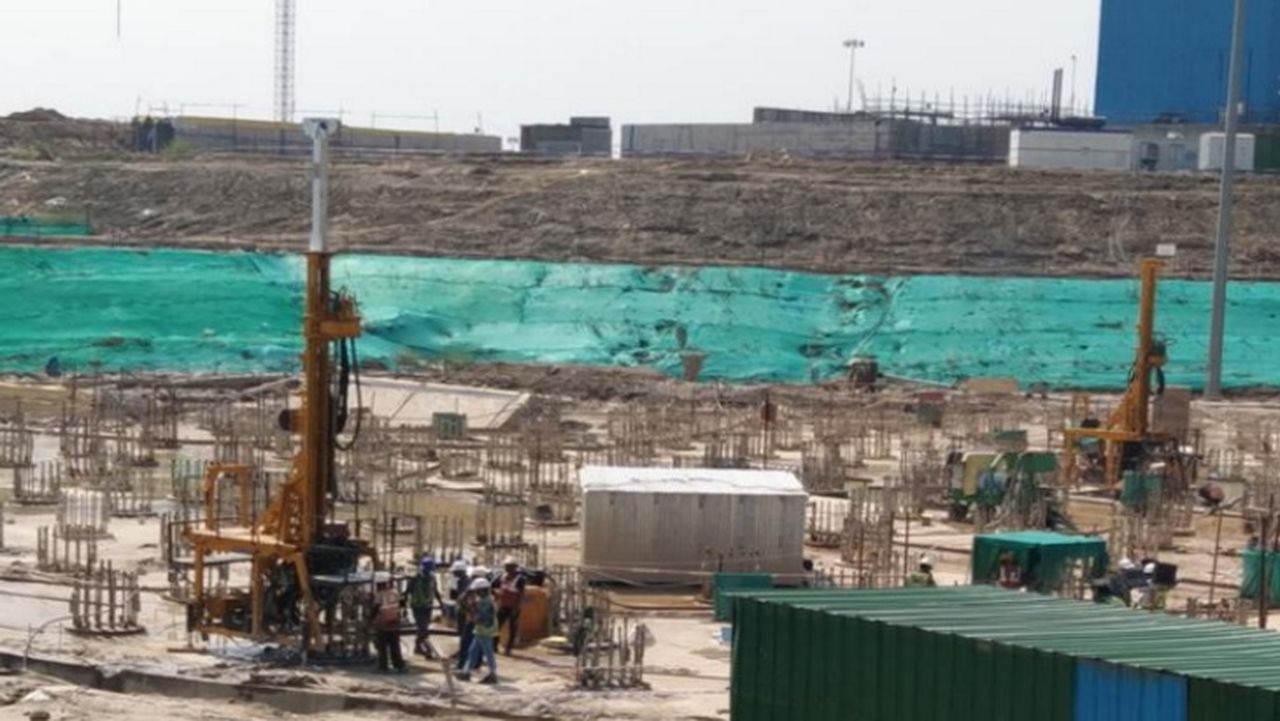

- блоки № 1 и 2 АЭС «Горакхпур 1 и 2» с реакторами оба реактора PHWR мощностью 700 МВт находятся в начальной стадии строительства, ввод в эксплуатацию планируется на 2029 год.
Кроме того, уже принято решение о строительстве новых блоков и о выделении финансирования на строительство следующих энергоблоков:
- блоки № 5 и 6 АЭС «Кайга» (начало строительства ожидается в 2023 году)
- блоки № 3 и 4 АЭС «Горакхпур»
- блоки № 1 и 2 АЭС «Чутка»
- блоки № 1-4 АЭС «Махи Бансвара» (две очереди по 2 блока)
На всех вышеперечисленных блоках планируется сооружение реакторов PHWR мощностью 700 МВт
