Компании Ontario Power Generation дано разрешение начать строительство первого из четырех малых модульных реакторов на площадке нового ядерного проекта в Дарлингтоне. Общая предполагаемая стоимость составляет 20,9 млрд канадских долларов (15,1 млрд долларов США). Но что включает в себя эта цифра?
Во-первых, что это за проект?
Провинция Онтарио 8 мая объявила о своем окончательном инвестиционном решении дать зеленый свет Ontario Power Generation (OPG) на строительство, как ожидается, первого действующего коммерческого малого модульного реактора (ММР) в стране G7. План состоит в том, чтобы в конечном итоге разместить на площадке четыре ММР GE Hitachi BWRX-300 — каждый из которых способен генерировать 300 МВт, что достаточно для питания около 300 000 домов.
Какой малый модульный реактор выбран?
Малый модульный реактор широко определяется как ядерный реактор, который вырабатывает до 300 МВт — эта мощность составляет около трети или четверти мощности традиционной большой атомной электростанции. Они называются модульными, потому что цель состоит в том, чтобы иметь возможность производить на заводе и предварительно собирать многие детали, а затем собирать некоторые из них на площадке. Планируется, что они займут гораздо меньше места, чем традиционная атомная электростанция — один реактор BWRX-300 и сопутствующие строительные конструкции занимают примерно столько же места, сколько футбольное поле. Вот визуализация того, как это может выглядеть:
BWRX-300 — это ММР с водой под давлением с естественной циркуляцией мощностью 300 МВт с пассивными системами безопасности, который использует проектную и лицензионную основу кипящего реактора ESBWR мощностью 1500 МВт (т. е. традиционного крупномасштабного блока) компании GE Hitachi.
Сколько будет стоить проект?
Общая стоимость проекта из четырех ММР составляет 20,9 млрд канадских долларов. Это 15,1 млрд долларов США, 11,2 млрд фунтов стерлингов или 13,3 млрд евро.
Сколько будет стоить первый ММР?
Ожидается, что первоначальный ММР обойдется в 6,1 млрд канадских долларов. Кроме того, для площадки потребуется разработать ряд инфраструктурных объектов и услуг, таких как дороги, канализация, мосты, вспомогательные здания, оптоволоконные линии и туннели для подачи охлаждающей воды, которые в конечном итоге будут обслуживать все четыре ММР. Это обойдется в 1,6 млрд канадских долларов. Итак, в общей сложности бюджет составляет 7,7 млрд канадских долларов на первый ММР и общую инфраструктуру.
Насколько окончательны оценки для второго, третьего и четвертого ММР?
OPG заявляет, что вместе со своими партнерами по проекту «она продолжит уточнять общую предполагаемую стоимость проекта на этапе определения оставшихся трех блоков, учитывая уроки, извлеченные из строительства первого ММР», аналогично тому, как выполняется проект реконструкции в Дарлингтоне. В настоящее время ведутся работы по планированию и лицензированию следующих трех ММР, и в марте правительство провинции выделило 55 млн канадских долларов на финансирование разработки планов для этих трех блоков.
Что включает в себя общая смета расходов по проекту?
OPG заявляет, что она включает в себя все необходимое для строительства новой атомной станции, включая лицензирование, проектирование, закупки, строительство, готовность к эксплуатации, непредвиденные обстоятельства, проценты и эскалацию. Часто при обсуждении или сравнении проектов по производству энергии люди ссылаются на «стоимость за одну ночь», которая представляет собой теоретическую стоимость строительства проекта за одну ночь, поэтому не включает влияние процентов и других сборов на деньги, заимствованные для финансирования. Некоторые оценки включают только расходы, понесенные разработчиком технологии, а не расходы владельца. Напротив, оценка проекта новой атомной электростанции в Дарлингтоне в размере 20,9 млрд канадских долларов включает все расходы, в том числе процентные платежи и расходы на эскалацию. Расходы на эскалацию относятся к влиянию инфляции на оборудование и затраты на рабочую силу и были рассчитаны для всего 10-летнего проектного горизонта (включая этапы планирования).
Что делать в случае непредвиденных расходов?
В бюджете проекта также есть элемент непредвиденных расходов, хотя его размер не был опубликован. Он оценивается путем выявления известных рисков и применения к ним показателя непредвиденных расходов, при этом OPG заявляет:
«В ходе проекта мы будем относить к непредвиденным расходам риски, которые невозможно полностью смягчить. Это чрезвычайно осмотрительный подход к управлению проектами, который включает в себя очень подробный анализ».
Как бюджет может быть стабильным, если это первый в своем роде проект?
OPG утверждает, что извлекла уроки из своей программы реконструкции в Дарлингтоне, которая находится на девятом году 10-летней фазы выполнения и остается в рамках графика и бюджета. Этот проект включал масштабную реконструкцию четырех атомных энергоблоков, и OPG заявляет, что намерена снова использовать систему «поэтапного выполнения», чтобы «гарантировать, что получится применить уроки, извлеченные при строительстве первого блока, для экономии средств и времени на последующих блоках». Работы по реконструкции второго блока были завершены на 250 дней быстрее, чем первого.
Демонстрирует ли этот проект преимущества модульной конструкции в плане затрат?
OPG утверждает, что цифра стоимости первого блока — это «оценка качества выпуска». Это, в основном, означает, что это выверенная цифра, отражающая зрелость в инженерном проектировании, закупках и графике. Оценки для второго, третьего и четвертого блоков пока не так глубоко проработаны, но показывают постепенное снижение затрат на каждый последующий блок до 4,1 млрд канадских долларов (2,9 млрд долларов США) для четвертого блока — это примерно на 33% дешевле, чем первый блок.
Так они будут построены как четыре отдельных проекта?
Нет. План заключается в том, чтобы OPG построила первые в своем роде GE Hitachi BWRX-300 SMR и извлекла из этого процесса все возможные уроки, а затем внедрила полученные уроки в работу по строительству последующих блоков. План фактически заключается в том, чтобы построить один блок, а затем разработать оптимизированный план для строительства будущих блоков. Остальные три проекта будут пересекаться во время строительства и будут выполняться в рамках непрерывной программы.
Каковы сроки реализации проекта?

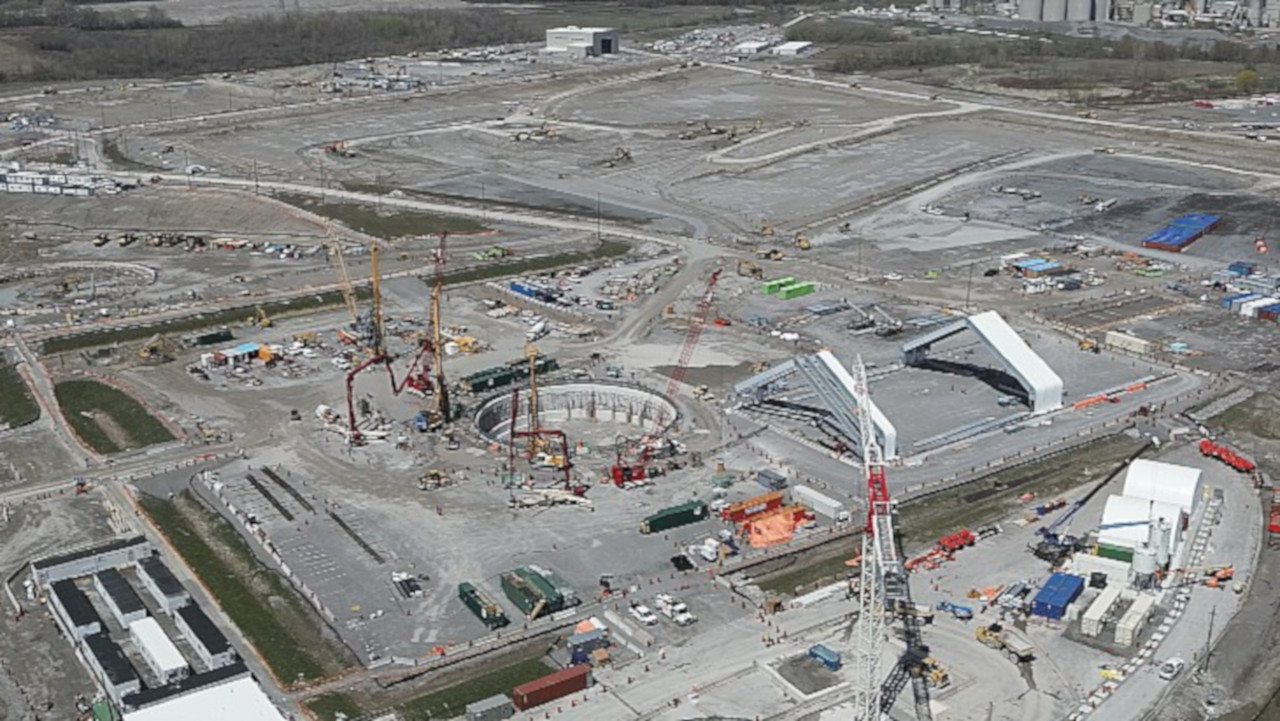

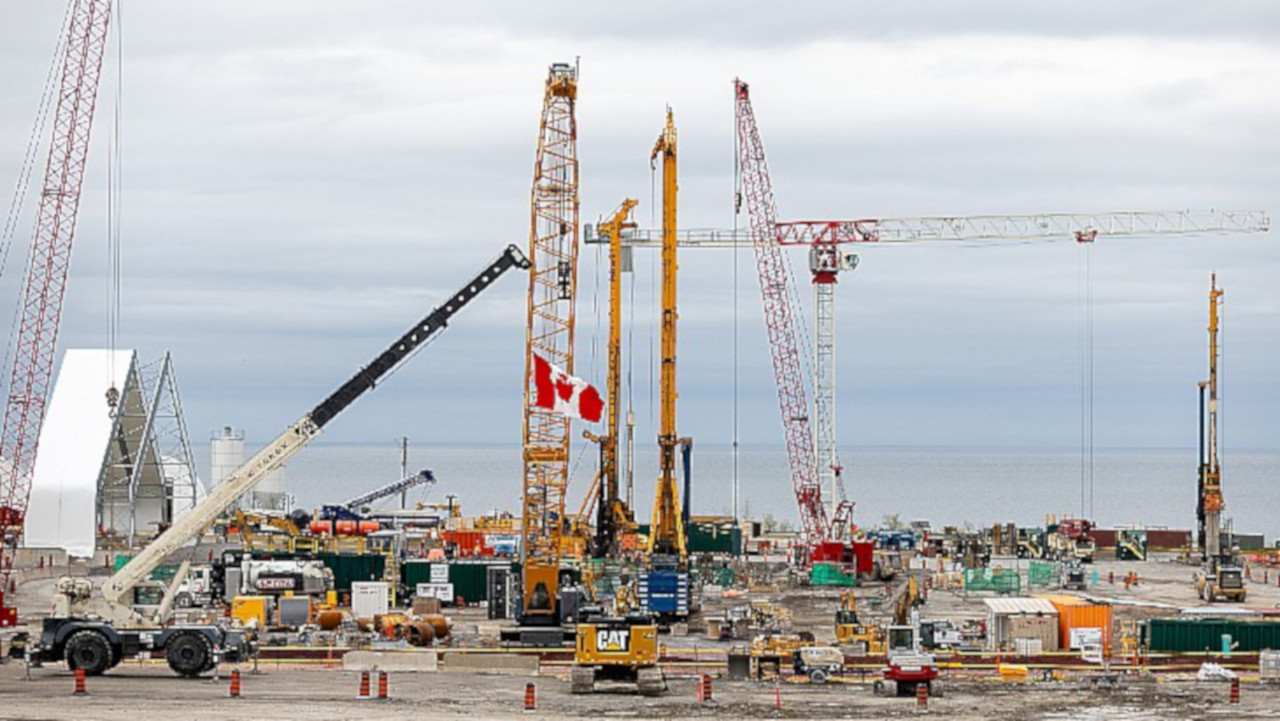

Сроки для первого блока — завершить строительство к концу десятилетия и ввести в эксплуатацию в 2030 году. Остальные три блока будут завершены в середине 2030-х годов. На площадке ведутся подготовительные работы по всем четырем блокам перед выдачей разрешения на строительство:
Каковы будут экономические выгоды от новых ядерных блоков?
Conference Board of Canada оценивает, что развертывание и эксплуатация четырех блоков ММР увеличит ВВП Онтарио на CAD35,1 млрд (в долларах 2024 года) за 65 лет и ВВП Канады на CAD38,5 млрд. Также будет сохранено 18 000 рабочих мест на этапе строительства и 2500 рабочих мест в течение прогнозируемых 60 лет эксплуатации. Экономический мультипликатор — отношение увеличенного ВВП к расходам — оценивается в 0,91 (то есть один потраченный доллар увеличит ВВП на 91 цент).
Что мы знаем о стоимости произведенной электроэнергии?
Ontario Energy Board рассмотрит вопрос о возмещении затрат на проект в будущих исследованиях касательно регулируемых цен OPG. Провинция изучает потенциальные инструменты финансовой политики, которые принесут пользу налогоплательщикам, а OPG «продолжает изучать оптимальные схемы финансирования в поддержку требований к финансированию запланированных капиталовложений». OPG будет возмещать стоимость блока(ов) из счетов клиентов в течение 60-летнего срока службы блоков и говорит, что прогнозируемая стоимость около 14,9 центов за кВт·ч будет сопоставима с альтернативными возобновляемыми источниками энергии. OPG указывает на Независимую систему электроснабжения Онтарио, которая оценивает новый ядерный проект в сравнении с жизнеспособными альтернативами без выбросов, и обнаруживает, что замена проекта на ветряные, солнечные и аккумуляторные батареи потребует от 5600 до 8900 МВт мощности по цене 13,5–18,4 цента за кВт·ч по сравнению с 14,9 центами.
Какие более широкие преимущества рассматриваются?
Ядерная энергия рассматривается как источник чистой электроэнергии базовой нагрузки, без вредных выбросов ископаемого топлива, влияющих на климат, и без требований к землепользованию и новой инфраструктуре электропередачи, относящихся к альтернативным возобновляемым источникам энергии. Она производит энергию круглосуточно, поэтому может помочь с точки зрения энергетической безопасности Канады и помочь обеспечить электроэнергией такие объекты, как центры обработки данных, которым требуется огромное количество надежной энергии.
Почему канадский проект привлекает столько внимания?
За последние десять-двадцать лет перспективы и потенциал малых модульных реакторов были хорошо обоснованы. В разработке находится более 70 различных конструкций и предлагается множество проектов.
Продолжая проект в Дарлингтоне, Канада, похоже, готовится к тому, что у нее будет первый коммерческий ММР, работающий в Северной Америке или где-либо в G7. (Россия и Китай лидируют в строительстве ММР, а Аргентина ведет строительство пилотного ММР). Польша, США и Великобритания входят в число стран, которые в настоящее время рассматривают возможность развертывания BWRX-300. OPG утверждает, что «будучи пионером в области малых модульных реакторов, проект ММР в Дарлингтоне создаст рабочие места для канадских рабочих, контракты для быстро растущей цепочки поставок Канады и продемонстрирует миру возможности и опыт Канады для дальнейшего роста отрасли, одновременно укрепляя энергетическую безопасность Канады».
