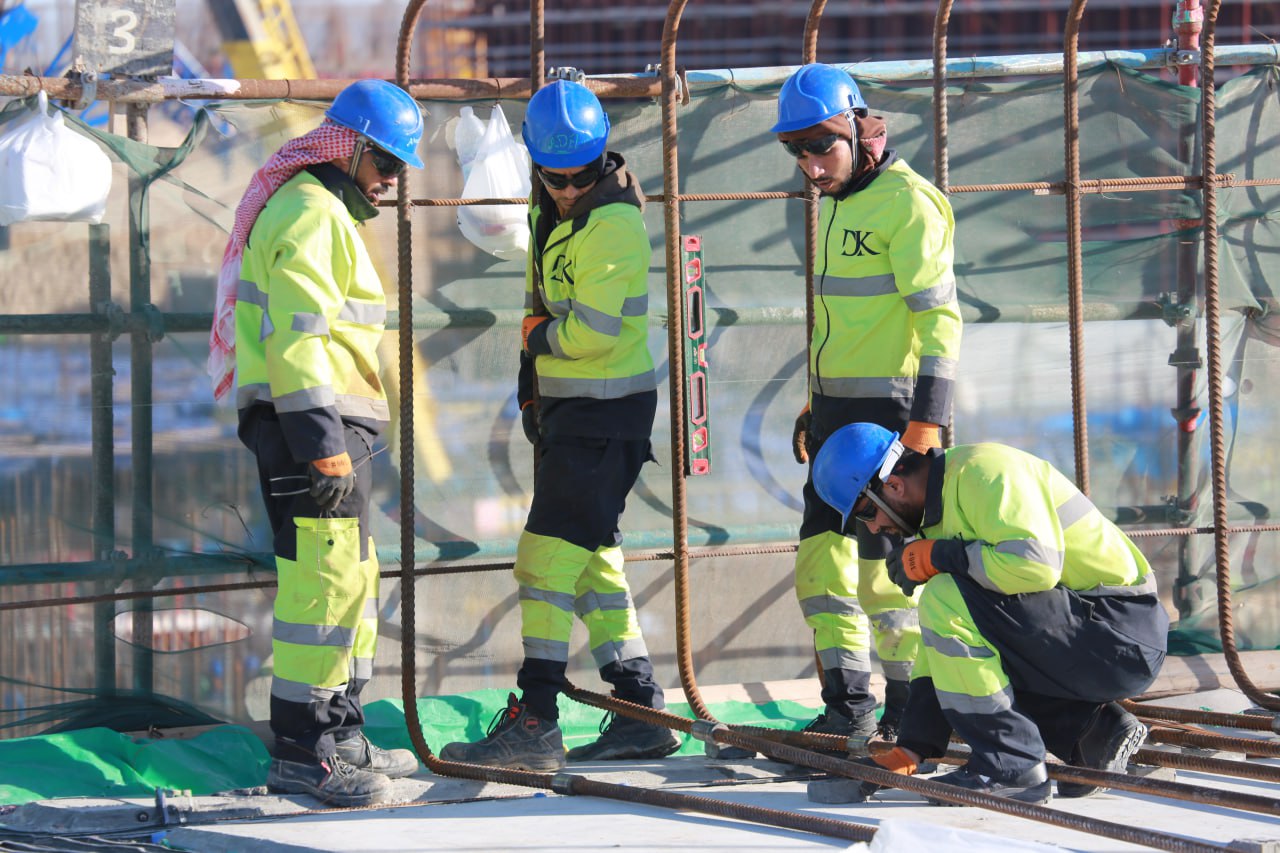

На площадке сооружения АЭС «Эль-Дабаа» в Египте (генеральный проектировщик и генеральный подрядчик — Инжиниринговый дивизион госкорпорации «Росатом») начались работы по армированию фундаментной плиты здания хранилища свежего ядерного топлива энергоблока № 3. Ему предшествовал комплекс работ по устройству бетонной подготовки и горизонтальной гидроизоляции, которые в настоящее время завершены в полном объеме, что обеспечило начало возведения основного конструктива здания.

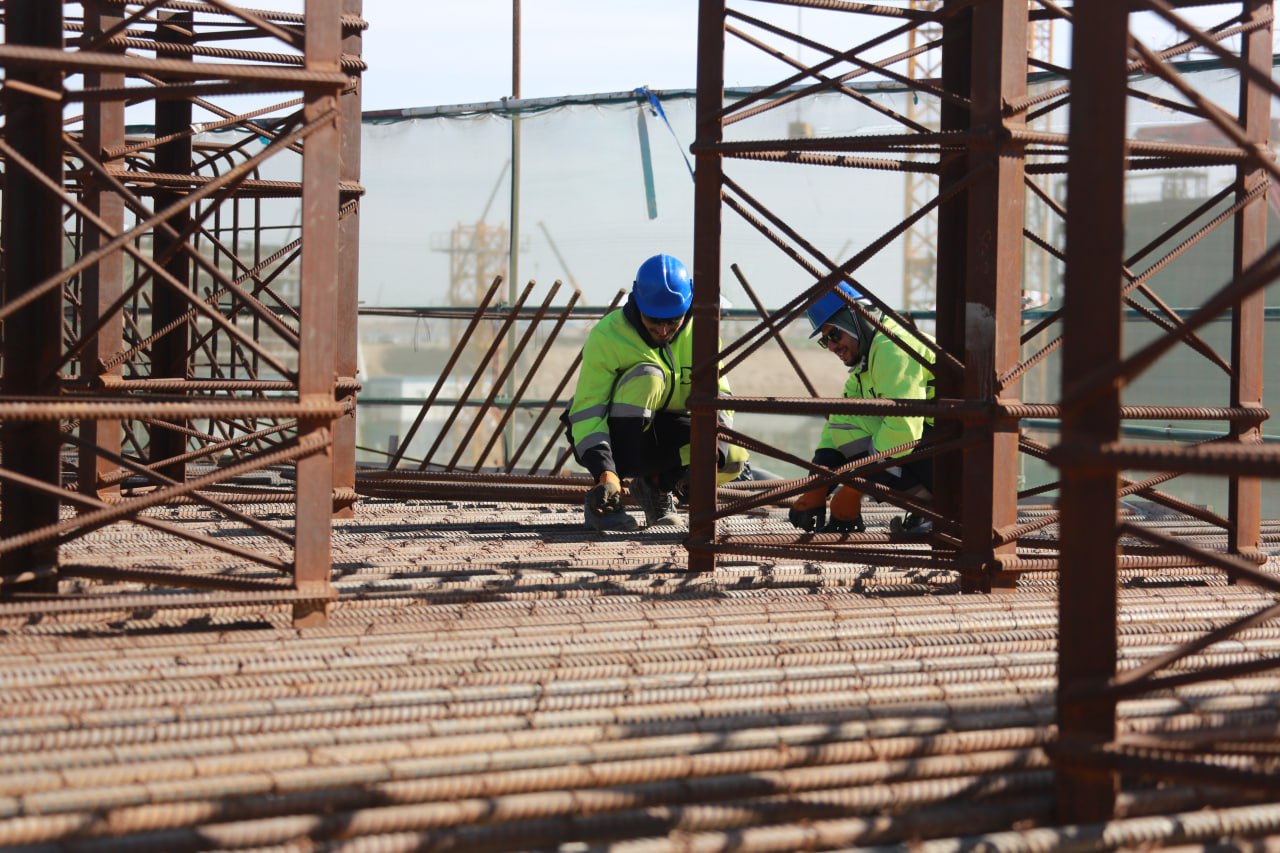

Общий объем армирования фундаментной плиты составит более 1200 тонн арматуры. В выполнении работ задействована бригада численностью около 50 человек.
В ходе подготовки к работам были оптимизированы процессы взаимодействия с участниками строительства, включая процедуры контроля и инспекций. Это позволило сократить количество проверочных этапов без снижения требований к качеству и безопасности, что положительно скажется на сроках выполнения строительно-монтажных работ и формировании исполнительной документации.
Бетонирование первой захватки фундаментной плиты здания запланировано на март 2026 года.
Здание хранилища свежего ядерного топлива — важный элемент ядерной инфраструктуры энергоблока. Оно предназначено для приема, временного хранения и подготовки свежего ядерного топлива к последующей загрузке в реактор.
