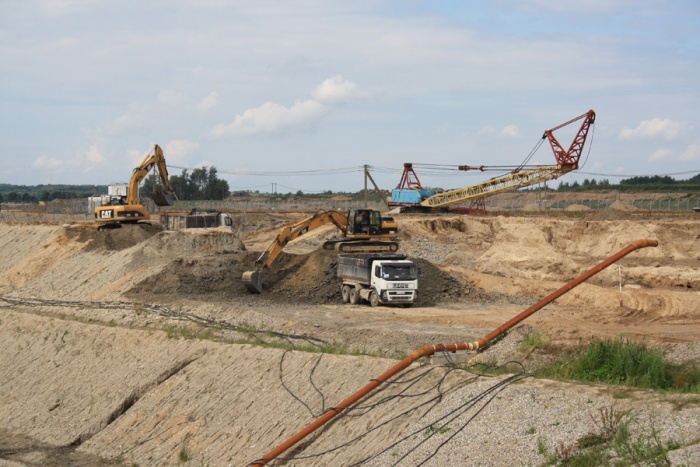

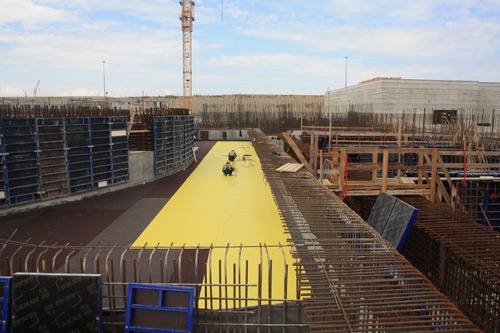

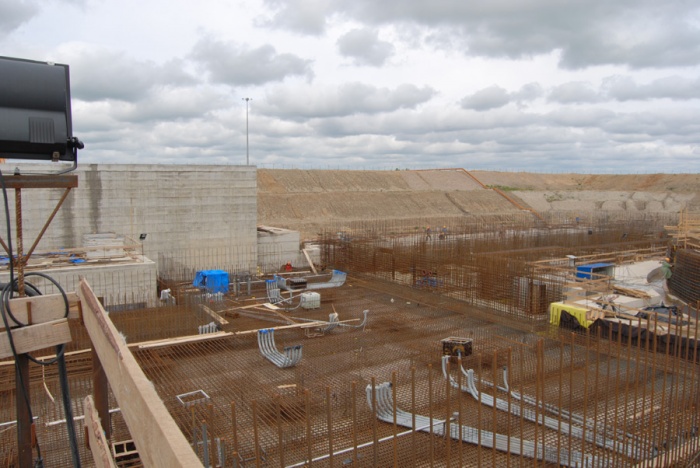

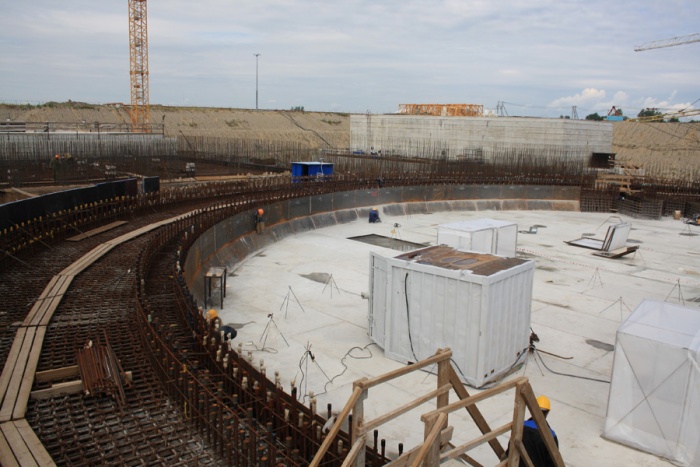

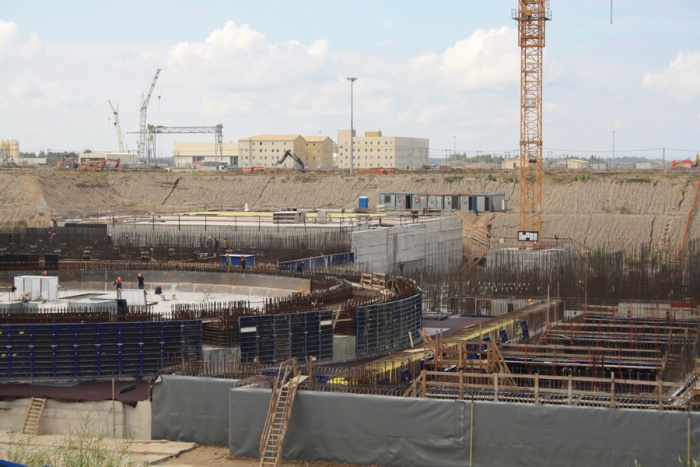

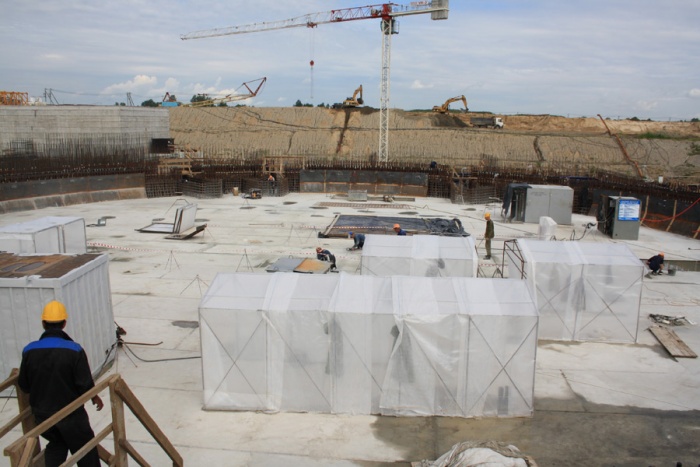

Итоги этого лета подвели на строительной площадке Балтийской АЭС. На начало сентября работа развернута на 20 строительных объектах основных зданий и на 26 титульных временных объектах строительной базы. Самое значительное событие августа - монтаж вертикальной облицовки фундаментной плиты здания реактора первого энергоблока на отметках –8,730 и 7,500 м. Выполнены работы по бетонированию стен вспомогательного корпуса с отметки –11,500 до отметки – 8,00-м, продолжается формирование котлована под здания «ядерного острова» — эти работы планируется завершить уже в сентябре. По словам директора «НИАЭП» Валерия Лимаренко, в следующем году темп работ на стройплощадке будет постоянно наращиваться, а объем работ будет увеличен, как минимум в два раза. В ближайшие два месяца будет разработан план по увеличению численности и вводу на площадку новых строительных организаций. В заключении сухих цифр и планов — небольшой фоторепортаж, лучший способ представить как там все происходит.
