6 марта 2012 года на Ростовской атомной станции прошел очередной оперативный штаб по строительства энергоблоков № 3 и № 4. Открывая совещание, представитель заказчика — директор Ростовской АЭС Александр Паламарчук сказал:
«Тематику 2012 года мы должны выполнить! Успех кроется, прежде всего, в нашей слаженной работе».

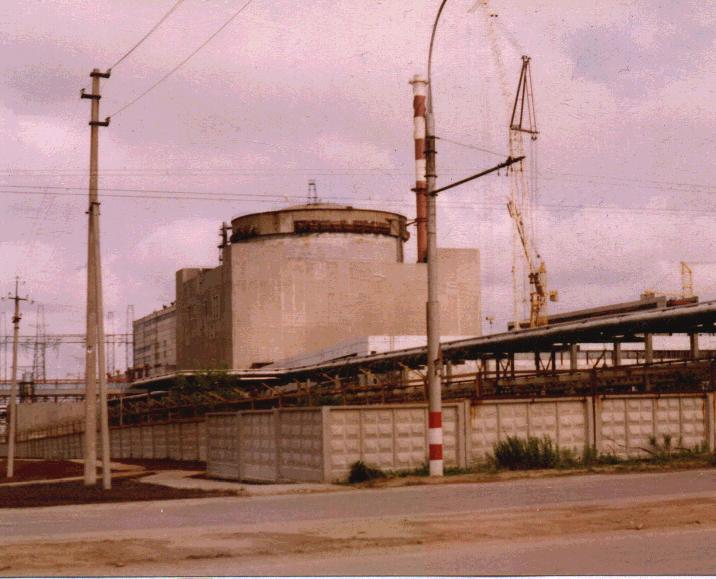

На штабе были озвучены основные работы, которые велись в течение января-февраля: монтаж внутренних стен гермозоны реакторного отделения блока №3 до отметки «+25,2»; монтаж перекрытия на отметке «+25,2» в реакторном отделении блока №3, монтаж сухой защиты; монтаж четырех единиц сепаратора-пароперегревателя в машинном зале блока №3; монтаж крана грузоподъёмностью 20 тонн в машинном зале блока №3; остекление оконных проемов турбинного отделения блока №3; монтаж контурных и внутренних стен до отметки «+6,6» реакторного отделения блока №4.
Задачами марта являются: выполнение монтажа цилиндрической части тепловой защиты шахты реактора в реакторном отделении блока №3; установка на штатное место ГП-37(ферма опорная реактора) в реакторном отделении блока №3; погружение свай в объёме свайного поля под здание ХТРО.
Инспекцией Ростовской АЭС было особо отмечено, что за в текущем году на строительной площадке не было несчастных случаев. Главной составляющей строительства являются люди, работающие на площадке, специалисты строительных профессий. Поэтому основная задача для кураторов строительства — наращивание численности персонала на площадках блоков №№ 3,4 Ростовской АЭС.
