В конце этого года строители планируют закончить работы на учебно-тренировочном комплексе Ленинградской АЭС-2. По плану это будет трехэтажное здание, с подземным этажом, предназначенное для обучения нового оперативного персонала. Здесь будущие сотрудники АЭС смогут отрабатывать свои действия в различных режимах работы атомной станции.

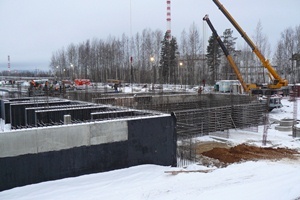

Стройка здесь началась год назад, и за это время были полностью завершены работы по устройству дренажной системы и фундамента здания. Продолжается врезка инженерных коммуникаций: водоснабжения, канализации и ливневой системы.
Новый год на объекте начинается с устройства перекрытия на отметке —0, 080 метров и возведения стен до нулевой отметки. Следующим этапом станет сооружение первого этажа здания: возведение колонн и бетонирование плиты перекрытия на отметке + 3, 950.
Сейчас здесь ударно трудится около 50 человек, но в ближайшее время численность работающих обещают увеличить до 90: начнутся работы на техническом этаже здания, потребуется создание архитектурно-планировочных решений и черновая отделка помещений.
Источник:
