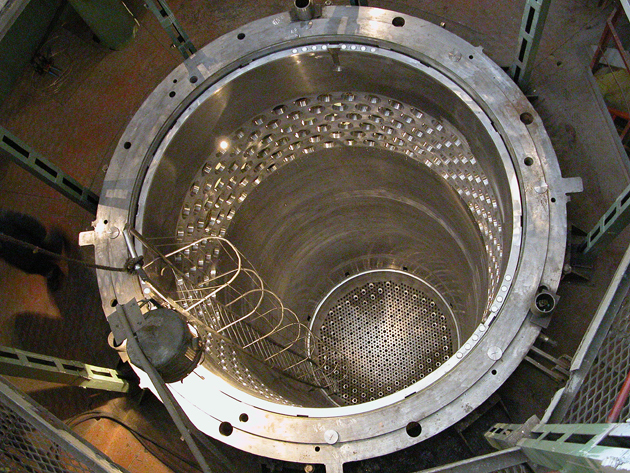

На площадку строящегося третьего энергоблока Ростовской АЭС прибыли внутрикорпусные устройства реактора: внутрикорпусная шахта, выгородка и блок защитных труб. Всё оборудование общим весом более 150 тонн сейчас проходит входной контроль, после прохождения которого поступит в зону монтажа.
Ранее на строящемся энергоблоке № 3 Ростовской АЭС, в проектное положение была установлена шахта реактора, операция, требующая точности до десятых миллиметра. Сейчас в реакторном отделении идёт подготовка к монтажу главного циркуляционного трубопровода (ГЦТ), который запланирован на конец августа.
30 июля будет проведен оперативный штаб по строительству Ростовской атомной станции, на котором будут подведены промежуточные итоги готовности блока №3 Ростовской АЭС к выходу на пусконаладочные операции, ближайшая из которых пролив систем на открытый реактор.
