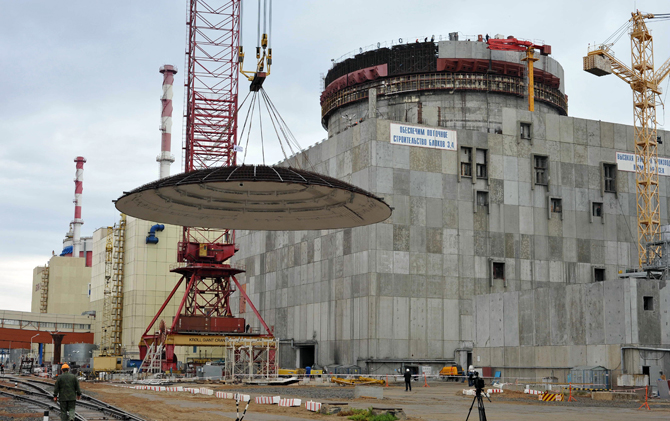

Монтажники ООО «Трест Росспецэнергомонтаж» ведут подготовительные работы по установке 185 тонного купола гермозоны энергоблока №4. Ранее купол был собран на площадке укрупнительной сборки, а так же под его установку смонтирована карнизная часть гермозоны, состоящая из 13 блоков общим весом 585 тонн. Через карнизную часть будет проходить система преднатяжения защитной оболочки, которая обеспечивает дополнительный запас прочности гермозоны при любых авариях и защищает энергоблок и реакторную установку от внешних воздействий, включая падение самолета.
Тем временем под закрытие купола гермозоны в реакторном отделении продолжается сборка полярного крана. С помощью него будет производиться монтаж всего оборудования реакторного отделения, включая корпус реактора, прибытие которого на стройплощадку ожидают во втором квартале 2015 года. Так благодаря движению крана по круглому крановому пути, полярный кран имеет возможность выполнить все погрузо-разгрузочные работы в любой точке реакторного отделения.
Пуск энергоблока №4 Ростовской АЭС запланирован на 2017 год.
