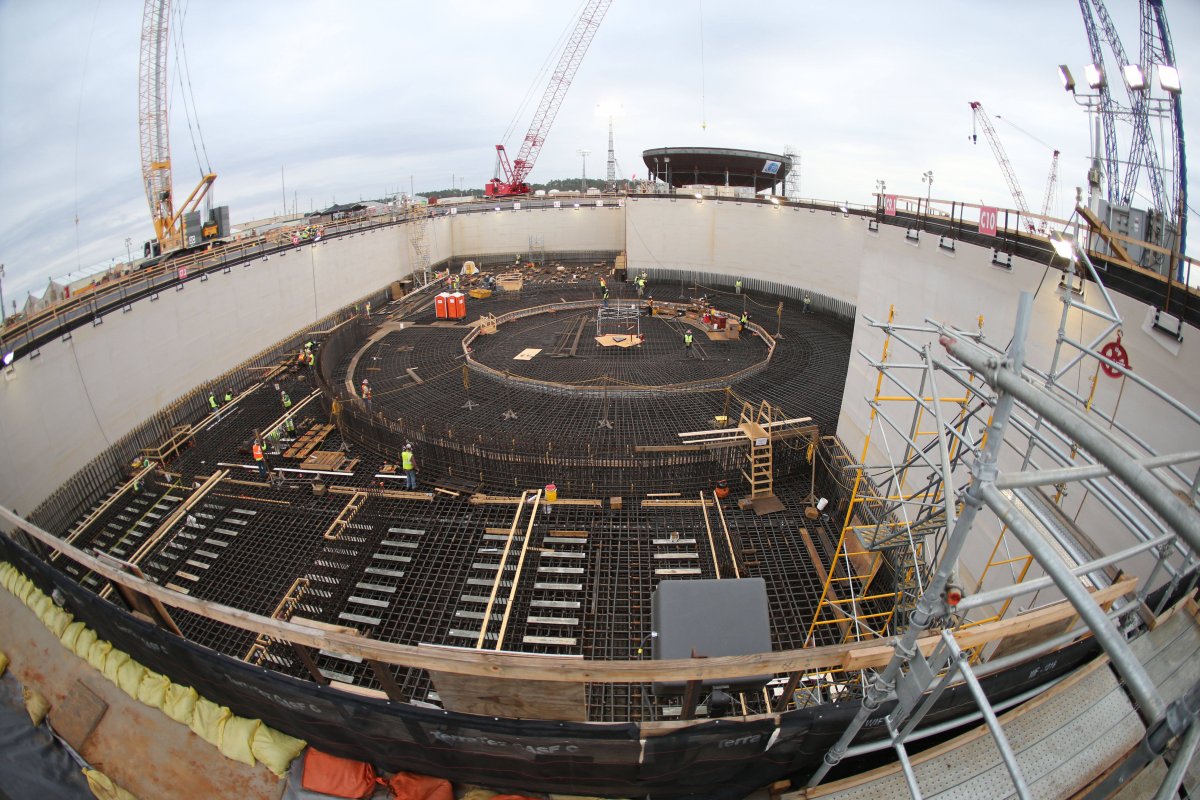

Компания "Westinghouse" сообщила о завершении логистической операции по доставке примерно 200 тонн компонент внутрикорпусного оборудования реактора для строящегося блока №3 АЭС "Vogtle" (США).
Операция завершилась 28 апреля 2015 года и производилась в два этапа. Сначала были доставлены 114 тонн компонент для верхней части корпуса, затем 85 тонн компонент для нижней части.
Маршрут доставки включал в себя порты Портсмута и Саванны, а также наземные участки.
Строительство блоков №№3-4 АЭС "Вогл" (Vogtle) - совместный проект консорциума, возглавляемого компанией "Southern Nuclear Operating Co.", в состав которой, в свою очередь, входит "Georgia Power". На блоках будут установлены реакторы AP-1000.
Общая стоимость их строительства, по состоянию на июнь 2014 года, оценивается как 14,79 миллиардов долларов. При этом на собственно строительство уйдёт (с учётом эскалации) 8,1 миллиардов долларов. Остальное - затраты собственника (управление, пошлины, подключение к сетям и т.д.) и проценты по взятым кредитам.
Комбинированная (строительство и эксплуатация) лицензия под новые блоки была выдана регуляторами в феврале 2012 года.
По графику сдача третьего блока в эксплуатацию была намечена на конец 2017 года или начало 2018 года, а четвёртого - годом позже. Однако в январе 2015 года появились сообщения о сдвиге сроков пусков на 18 месяцев.
