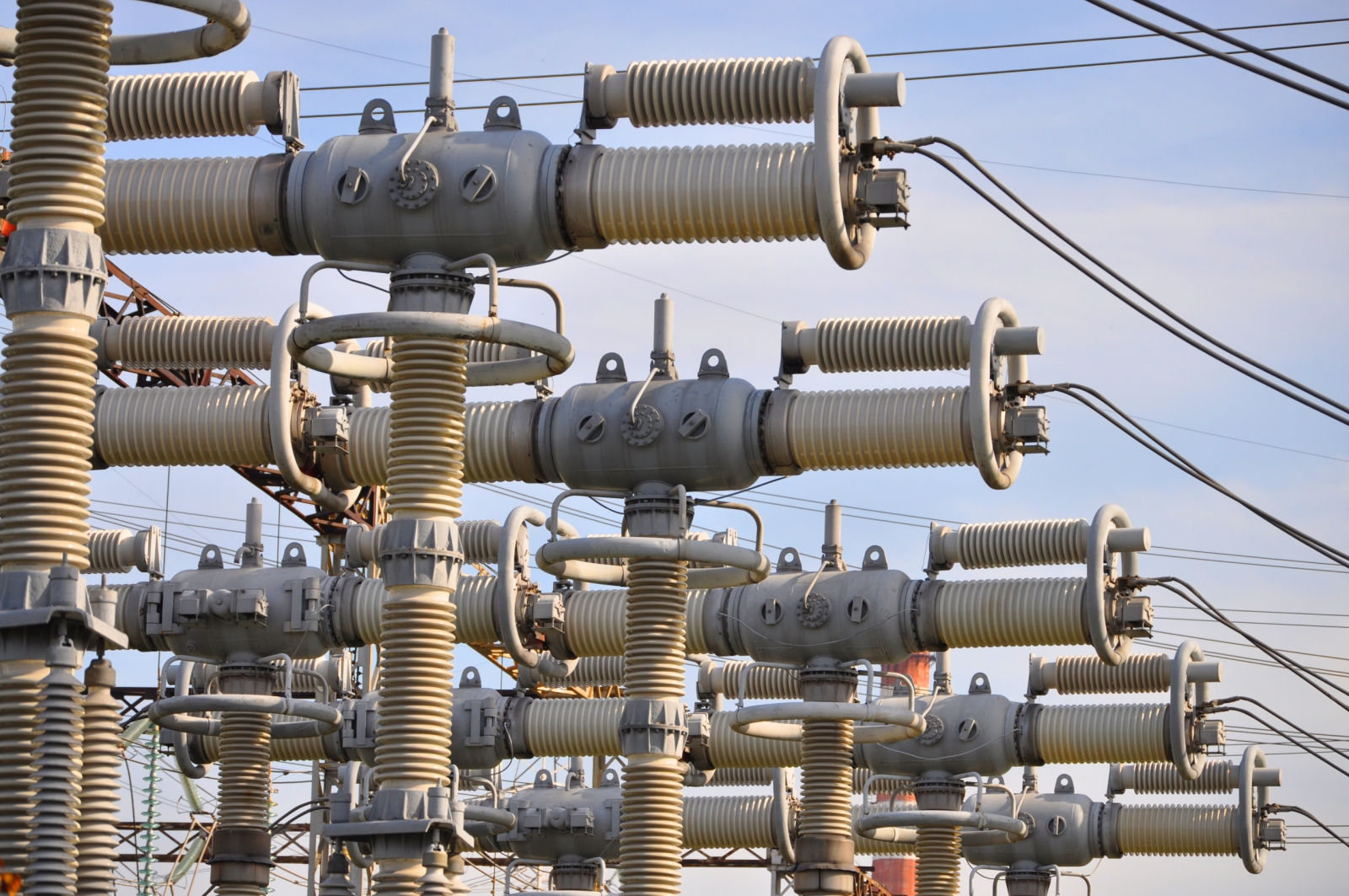

На Ровенской АЭС поставлено под рабочее напряжение оборудование в ячейке №1 открытого распределительного устройства ОРУ-750 кВ. В реализации проекта участвовали лучшие украинские и европейские специалисты. После ввода в работу линии 750кВ «РАЭС - Киевская» Ровенская АЭС сможет работать с меньшими диспетчерскими ограничениями, что увеличит производство электроэнергии и повысит надежность работы объединенной энергосистемы.
10 декабря 2015 года Ровенской АЭС было впервые поставлено под рабочее напряжение оборудование в ячейке №1 ОРУ-750 кВ, а именно: разъединитель, выключатель реактора, ограничители перенапряжения, шунтирующие реакторы, оборудование релейной защиты и автоматики (РЗиА) и системы диагностики. По состоянию на 13 декабря оборудование успешно прошло комплексные испытания в течение 72 часов.
По оборудованию ячейки №2 (линии 750 кВ «РАЭС-Киевская») завершены все строительно-монтажные работы, регламентные испытания и измерения, проведены практически в полном объеме наладочные работы. Линейное оборудование и оборудование устройств РЗиА ячейки №2 ОРУ-750 кВ РАЭС готово к подаче рабочего напряжения на линию 750 кВ «РАЭС - Киевская»
Сейчас на строительстве линии электропередачи - завершающий этап. Продолжаются работы по монтажу фазных проводов, настройке оборудования обмена командами каналами высокочастотной связи (фазными проводами и проводами молниезащитного троса) как на ОРУ-750 кВ Ровенской АЭС, так и на подстанции «Киевская». После завершения в полном объеме строительства линии срок выполнения предпусковых работ на обеих подстанциях составит около двух суток.
