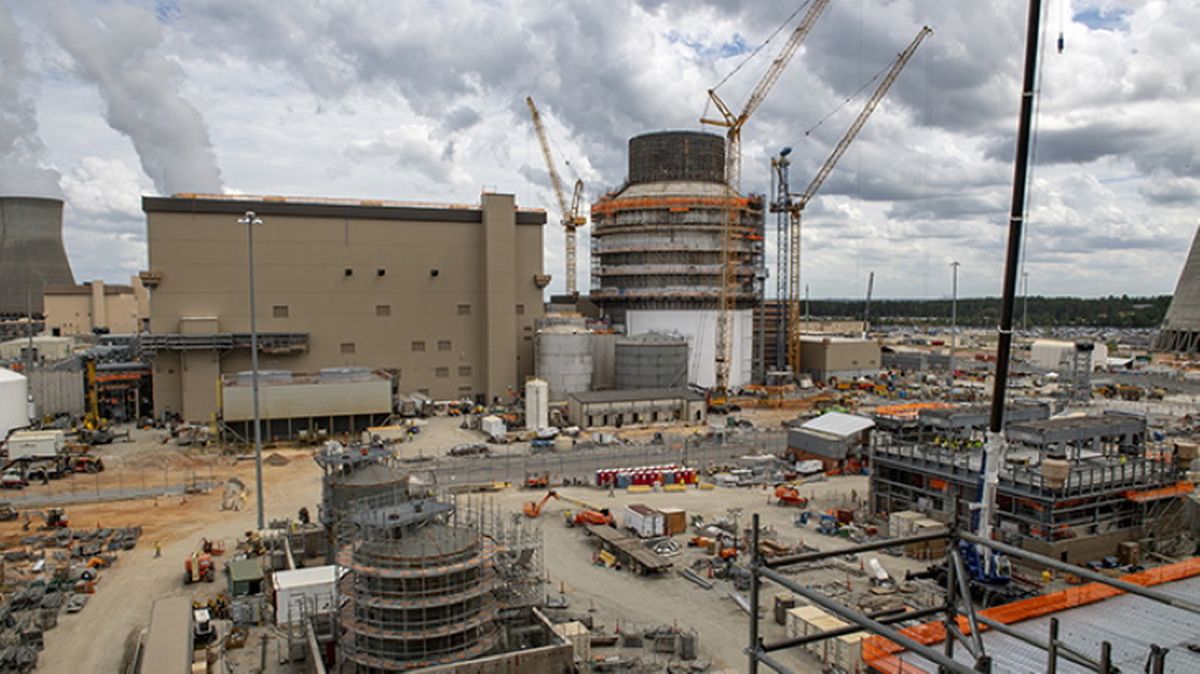

Компания "Georgia Power" опубликовала очередной пакет документов, касающийся положения дел на строящихся блоках №№3/4 АЭС "Vogtle". В опубликованных документах значительное число изъятий под предлогом сохранения коммерческой тайны, однако есть и некоторая существенная информация.
Так, по обновлённому графику начало загрузки топлива в активную зону реактора третьего блока намечено на 28 июля 2021 года.
Тогда же на блоке стартует пусковой этап (Startup Testing). Завершение этапа планируется 5 декабря 2021 года.
На четвёртом блоке загрузка топлива намечена на 22 апреля 2022 года, завершение пускового этапа - 31 августа 2022 года.
Том Фэннинг (Tom Fanning), президент компании "Southern Company", в состав которой входит "Georgia Power", был ещё более осторожен, комментируя сроки завершения работ.
По его словам, третий блок будет введён не ранее конца декабря 2021 года. Он не исключает, что могут возникнуть новые непредвиденные причины задержки, способные сдвинуть ввод на первый квартал 2022 года.
Напомним, что исходно предполагалось пустить третий блок в 2016 году, а четвёртый - в 2017 году. Сроки завершения строительства неоднократно переносились.
Сдвиги сроков негативно влияют на общую стоимость проекта. Общую стоимость двух блоков сейчас сложно подсчитать точно, известные оценки колеблются в пределах 25-28 миллиардов долларов.
Некоторые свежие данные по своим затратам компания "Georgia Power" раскрыла в новом пакете документов. Так, по статье "Construction & Capital Cost" компания потратила 7,580 миллиардов долларов, а с учётом финансового обслуживания расходы достигли 10,248 миллиардов долларов.
Прогноз своих общих затрат по статье "Construction & Capital Cost" компания приводит как 8,513 миллиардов долларов, а прогноз общих затрат на финансовое обслуживание - как 3,024 миллиарда долларов.
Следует учесть, что "Georgia Power" - крупнейший, но не единственный владелец новых блоков АЭС "Vogtle", её доля составляет 45,7%.
Таким образом, исходя из новых данных компании, общую стоимость сооружения двух блоков АЭС "Vogtle" можно оценить как свыше 25 миллиардов долларов. Однако итоговая сумма затрат может оказаться более высокой.
