Сроки ввода строящихся в США блоков №№3/4 АЭС "Vogtle" с реакторами AP-1000 в очередной раз сдвинуты, сообщает "World Nuclear News".
Ввод блока №3 намечен теперь на конец первого квартала 2023 года (ранее говорилось о III квартале 2022 года). Ввод блока №4 сдвинут на IV квартал 2023 года.
Кроме того, компания "Georgia Power" сообщила об очередном увеличении сметы строительства. Затраты компании возрастут на 920 миллионов долларов.
Причиной нового сдвига, по сообщению компании, стало обнаружение "неполных или отсутствующих" записей результатов инспекции для "многих из материалов и оборудования", использующихся на третьем блоке.

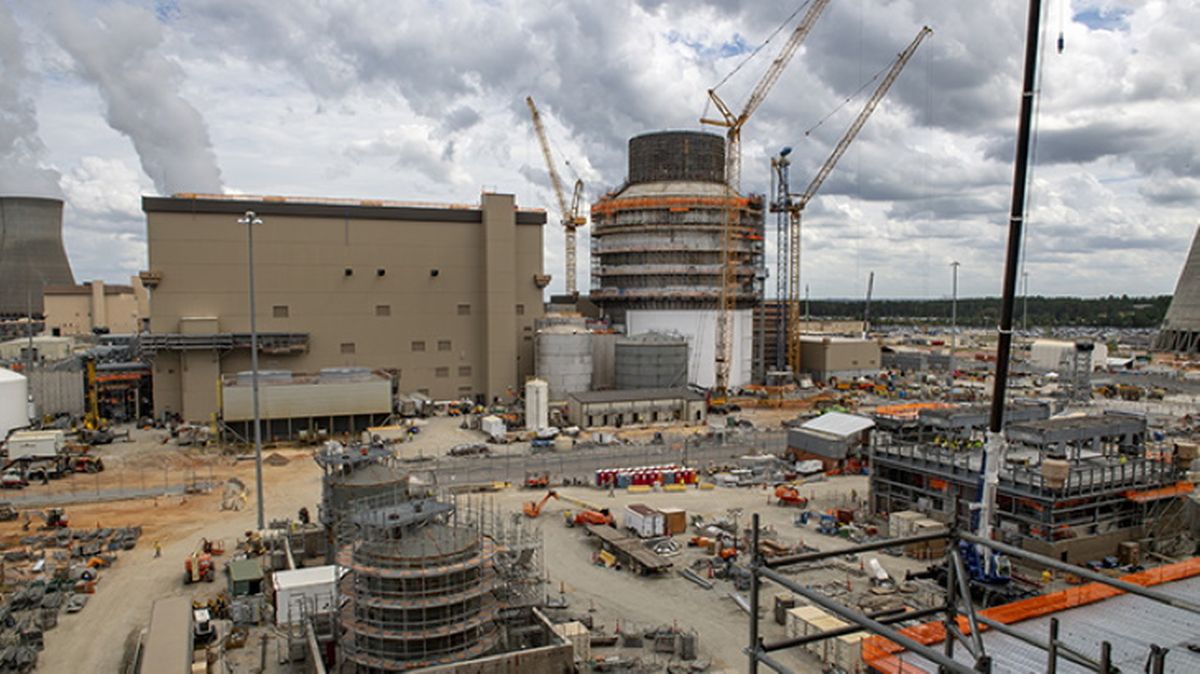

Напомним, что первый бетон на строительстве блока "Vogtle-3" был уложен 12 марта 2013 года.
