Подготовительные работы на площадке сооружения проекта Ontario Power Generation завершены вовремя и в рамках бюджета, что открыло путь к началу основных работ на площадке.

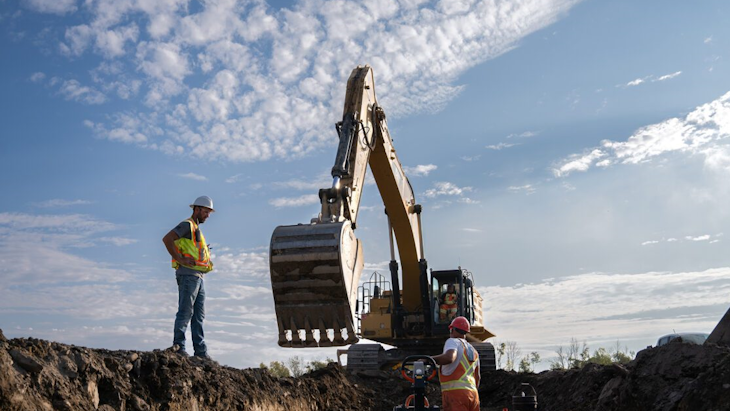

Работы на ранней стадии начались в сентябре 2022 года партнером проекта Ontario Power Generation (OPG) ES Fox. Строительные работы, завершенные на этом этапе, включают планировку площадки, строительство временных дорог и площадок для строительства, установку устройств ливневой канализации, а также создание на площадке инженерных коммуникаций, включая электроэнергию, бытовую и противопожарную воду, а также ИТ-инфраструктуру.

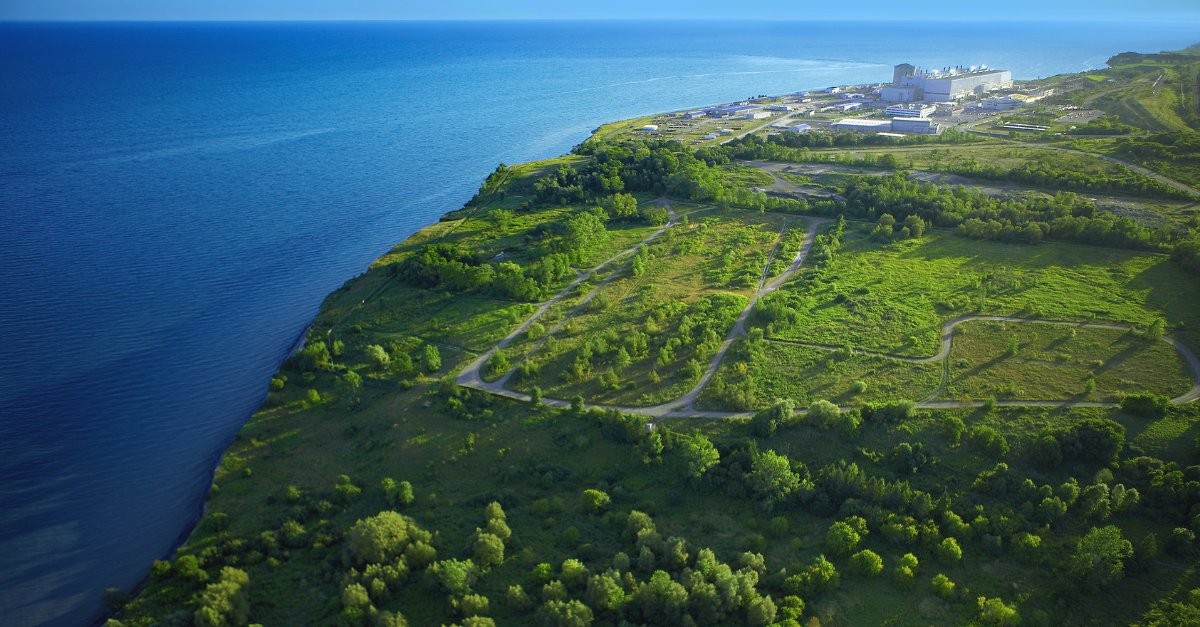

В настоящее время объект передан строительному подрядчику - компании Aecon, что позволяет начать основные строительные работы по подготовке площадки к сооружению АЭС. Это будет включать в себя строительство опорной стены, необходимой для выполнения земляных работ под сооружение здания реактора; разработки котлована для первого энергоблока; а также расчистка участка, корчевание и начальные работы на энергоблоках 2, 3 и 4. Эти программы должны быть завершены в течение этого года в соответствии с лицензией OPG на подготовку площадки. После этого проект будет готов к работам по строительству основных сооружений АЭС, которые начнутся в начале 2025 года после получения одобрения регулирующих органов.
OPG подала заявку в Канадскую комиссию по ядерной безопасности (CNSC) на получение лицензии на строительство первого малого модульного реактора BWRX-300 на площадке АЭС "Дарлингтон" в октябре 2022 года. Правительство Онтарио и OPG в прошлом году объявили о планах начать процесс лицензирования дополнительных трех энергоблоков с реакторами BWRX-300.
Ожидается, что CNSC проведет второе слушание для рассмотрения заявки OPG на получение лицензии на основной этап строительства первого энергоблока с малым модульным реактором в октябре 2024 года.
