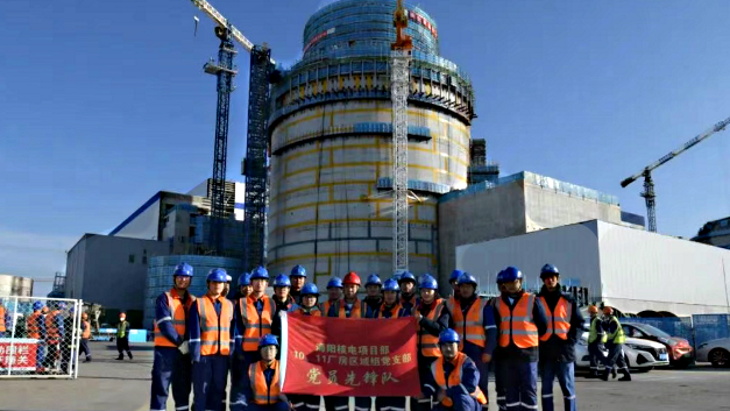

На строящемся блоке №3 АЭС "Хайян" в китайской провинции Шаньдун завершено бетонирование защитного резервуара для воды. Занимающаяся строительством этого блока Китайская национальная ядерная корпорация CNNC расценила это событие как ознаменовало завершение строительства ядерного острова энергоблока.
Как уточняется в пресс-релизе CNNC, 20 октября её дочерняя компания завершила заливку бетоном внутренних и внешних кольцевых стенок и верхней плиты модуля CB20, "заложив прочный фундамент для последующего испытания герметичности защитной оболочки и функционального испытания в горячем состоянии".
Резервуар для воды в защитной оболочке на крыше здания, представляющий собой пассивную систему безопасности энергоблока, бвл установлен в начале августа . Подъем модуля диаметром 26 метров, высотой 10 метров и весом около 419 тонн занял один час и 52 минуты.
В модуле CB-20 будет содержаться около 3000 тонн воды, которая может быть использована для охлаждения реактора в аварийной ситуации. Вода также может быть направлена в резервуар для отработанного топлива реактора, а сам резервуар может быть пополнен из воды, хранящейся в другом месте на площадке. Резервуар является частью системы пассивной безопасности, которые не требуют действий оператора для предотвращения возможных аварийных ситуаций, используя естественные силы тяжести. В сочетании с другими функциями пассивной безопасности модуль CB-20 может обеспечивать безопасность установки в течение 72 часов без вмешательства человека.
Как мы ранее сообщали, строительство двух энергоблоков с реакторами CAP1000 (китайская версия американского проекта Westinghouse AP1000) на АЭС Хайян (блоки 3 и 4), Саньмэнь (блоки 3 и 4) и Луфэн (блоки 5 и 6) было одобрено Государственным советом Китая 20 апреля 2022 года. Сертификаты были получены для блоков Haiyang 3 и 4, Sanmen 3 и 4 и блоков 5 и 6 завода Lufeng. На блоках 1 и 2 АЭС Саньмэнь и Хайян эксплуатируются оригинальные версии реакторов AP1000.
Энергоблок №1 АЭС "Хайян" был введен в промышленную эксплуатацию в октябре 2018 года, а энергоблок №2 - в январе 2019 года.
В июле 2022 года был залит первый бетон на блоке №3 АЭС Хайян, а в апреле 2024 года началось строительство блока №4. Запуск обоих блоков в эксплуатацию запланирован на 2027 год.
