Стены здания защитной оболочки блока № 3 АЭС "Хайян" в китайской провинции Шаньдун установлены на место после монтажа третьего кольца цилиндра, объявил Шанхайский институт ядерных исследований и проектирования (SNERDI).
Стальной защитный корпус является важной частью здания реактора на ядерном острове и третьим барьером безопасности, предотвращающим утечку радиоактивных материалов, отметили в компании.
Стальной защитный корпус CAP1000 - китайской версии Westinghouse AP1000 - состоит из пяти модулей: нижней головки, первого цилиндрического кольца, второго цилиндрического кольца, третьего цилиндрического кольца и верхнего уплотнения.

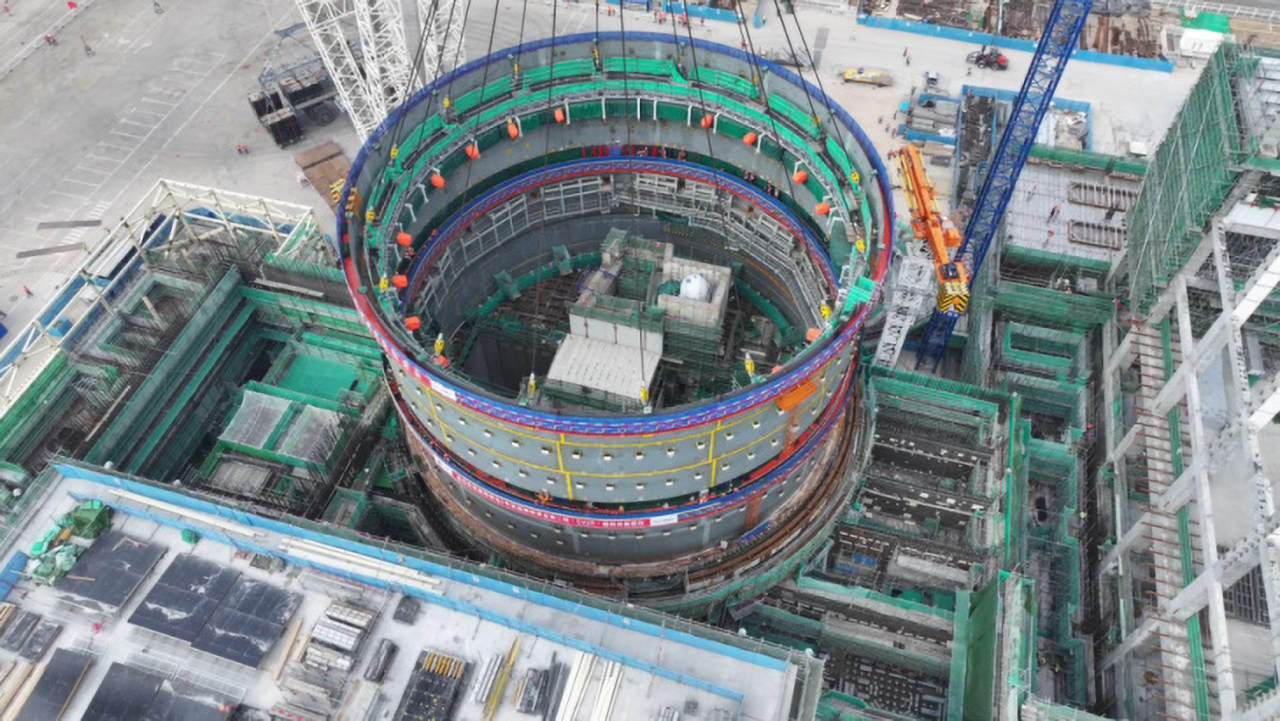

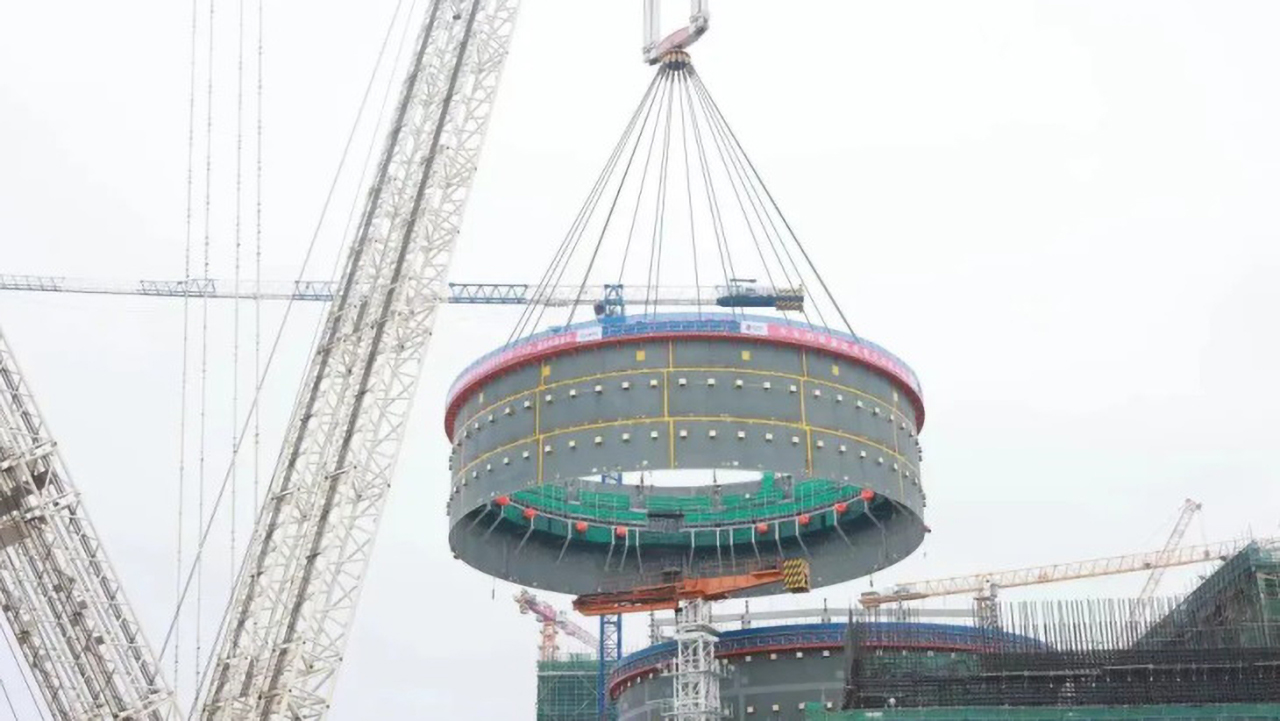

Третье кольцо цилиндра - с внутренним диаметром почти 40 метров, высотой 11,6 метра и общим весом около 660 тонн - было поднято на место 16 марта в ходе операции, длившейся чуть менее двух часов.
"После того как подъемник установлен, персонал может получить прямой доступ к опорному крану, что повышает эффективность строительства, снижает риски безопасности, закладывает прочную основу для использования опорных узлов опорного крана и обеспечивает надежную основу для атомной электростанции", - заявили в SNERDI.
Строительство двух реакторов CAP1000 на каждой из площадок АЭС "Хайян", "Саньмэнь" и "Луфэн" в Китае было одобрено Госсоветом страны 20 апреля 2022 года. Одобрение было получено для блоков 3 и 4 АЭС Хайян, блоков 3 и 4 АЭС Саньмэнь и блоков 5 и 6 АЭС Люфэн. На АЭС "Саньмэнь" и АЭС "Хайян" уже установлены по два энергоблока AP1000 компании Westinghouse.
Первый блок АЭС "Хайян" вступил в коммерческую эксплуатацию в октябре 2018 года, а второй блок - в январе 2019 года. Вместе блоки 1 и 2 АЭС Haiyang могут ежегодно поставлять в сеть около 20 ТВтч электроэнергии, что достаточно для удовлетворения трети потребностей домохозяйств в провинции Шаньдун.
Первый бетон для ядерного острова блока 3 АЭС "Хайян" был залит в июле 2022 года. Строительство четвертого блока АЭС "Хайян" началось в апреле прошлого года. По словам SNERDI, запланированный срок строительства блоков 3 и 4 АЭС "Хайян" составляет 56 месяцев, а полностью ввести в эксплуатацию эти два блока планируется в 2027 году.
