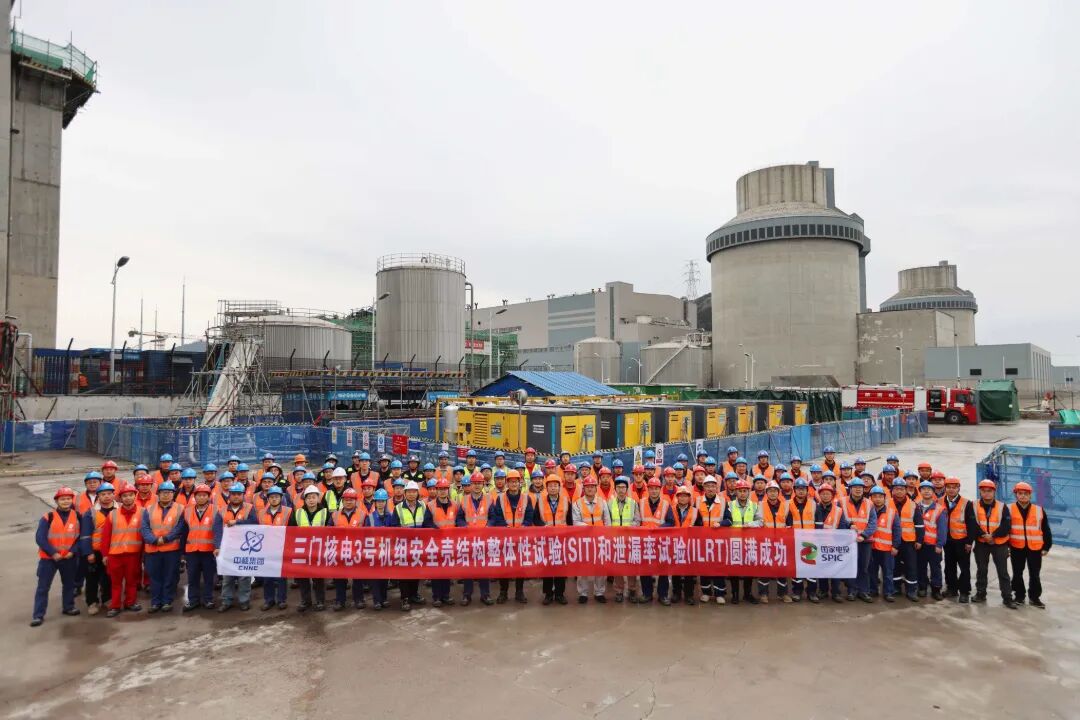

Завершены испытания для проверки целостности герметичной оболочки (контайнмента) на третьем энергоблоке АЭС «Саньмэнь» в провинции Чжэцзян, Китай, сообщила Китайская национальная ядерная корпорация (CNNC).
Двухэтапные испытания подтверждают, что герметичная оболочка соответствует требованиям к качеству проектирования и строительства. Первая часть — испытание структурной целостности (SIT) — заключалась в опрессовке оболочки под давлением и мониторинге для подтверждения того, что ее конструкция и строительство соответствуют всем применимым отраслевым нормам и стандартам при давлении 110% от проектного.
Затем оболочка была опрессована до проектного давления, и было проведено интегральное испытание на скорость утечки (ILRT) для демонстрации ее способности предотвращать выброс радиоактивных материалов в случае аварийной ситуации.
Во время испытания гермооболочки под давлением проверка герметичности осуществляется с помощью акустического теста на обнаружение утечек, а изменения эксплуатационных характеристик конструкции оболочки отслеживаются с помощью внутреннего визуального контроля и внешнего визуального контроля.
«Проведение испытаний SIT и ILRT перед вводом в эксплуатацию нового блока является ключевым этапом проверки надежности барьера», — заявили в CNNC. «Эти испытания имитируют условия давления при проектном исходном событии путем нагнетания сжатого воздуха в стальную герметичную оболочку, всесторонне проверяя структурную целостность и общую герметизирующую способность границ, воспринимающих давление контайнмента».
В корпорации добавили:
«Успешное завершение этого испытания полностью подтвердило качество изготовления и монтажа герметичной оболочки, заложив прочную основу для последующих аналогичных испытаний и горячих испытаний энергоблока».
Строительство двух новых реакторов на каждой из площадок АЭС «Саньмэнь», «Хайян» и «Луфэн» в Китае было одобрено Государственным советом КНР в апреле 2021 года. Разрешения были выданы для третьего и четвертого блоков АЭС «Саньмэнь», третьего и четвертого блоков АЭС «Хайян», а также пятого и шестого блоков АЭС «Луфэн». На АЭС «Саньмэнь» и «Хайян» уже эксплуатируются по два реактора Westinghouse AP1000, а для второй очереди (блоки 3 и 4) каждой из этих станций были одобрены два реактора CAP1000 — китайская версия AP1000.
Первый бетон, относящийся к безопасности, был залит для ядерного острова третьего блока АЭС «Саньмэнь» 28 июня 2022 года, что ознаменовало официальное начало его строительства. Первый бетон для четвертого блока был залит 22 марта прошлого года. Ожидается, что эти блоки будут подключены к сети в 2027 и 2028 годах соответственно.
Холодные функциональные испытания, проводимые для подтверждения того, что важные для безопасности компоненты и системы правильно установлены и готовы к работе в холодном состоянии, были завершены в феврале.
Горячие функциональные испытания, которые включают повышение температуры системы теплоносителя реактора и проведение комплексных испытаний для обеспечения правильной работы контуров теплоносителя и систем безопасности, будут проводиться перед загрузкой ядерного топлива. Такие испытания моделируют тепловые рабочие условия электростанции и проверяют соответствие оборудования и систем ядерного острова и обычного острова проектным требованиям.
Для третьей очереди (блоки 5 и 6) АЭС «Саньмэнь» запланированы два реактора «Хуалун-1» (HPR1000).
