После завершения демонтажа каналов реактора первого энергоблока РБМК-1500 Игналинской АЭС в Литве национальный ядерный регулятор выдал разрешение на проведение работ по демонтажу и дезактивации оборудования верхней и нижней зон каналов реактора второго энергоблока.

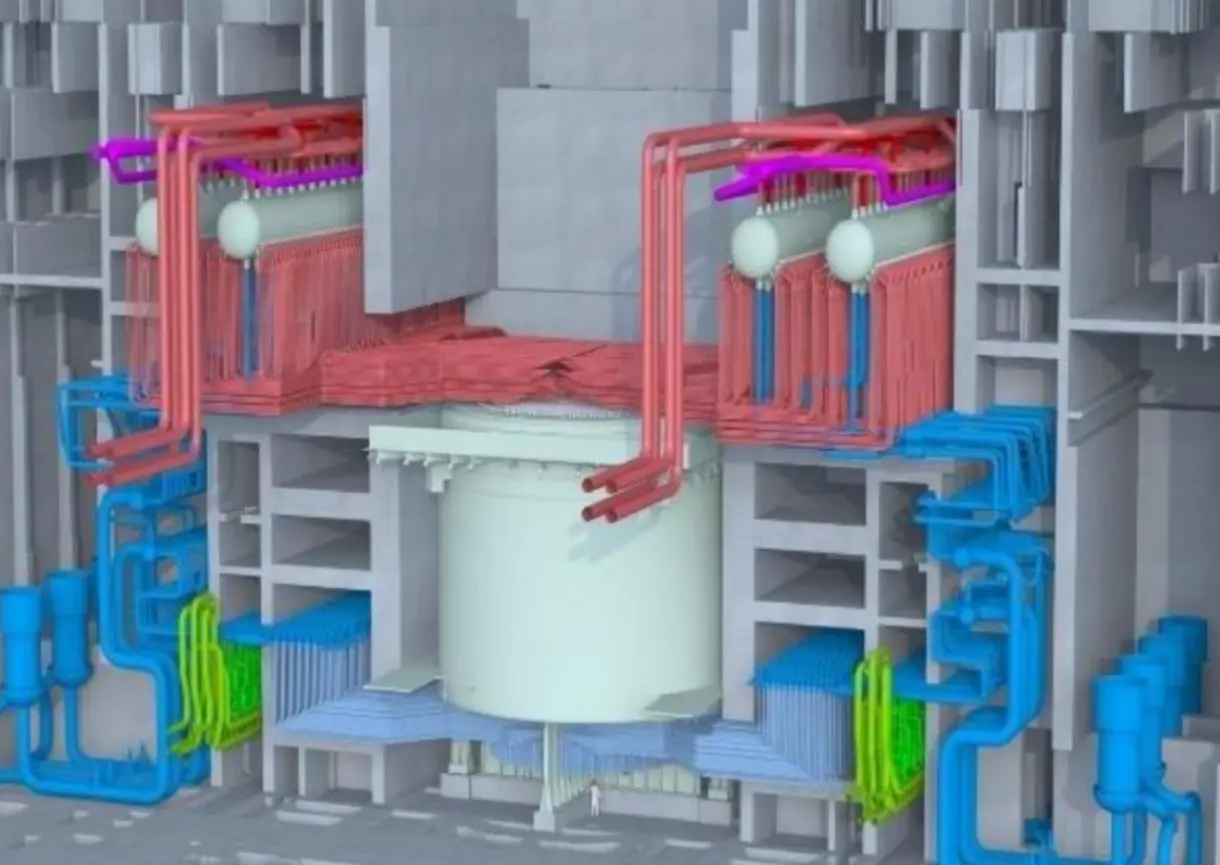

В соответствии с утвержденным техническим проектом будут демонтированы трубопроводы сброса парогазовой смеси в верхней части реактора и трубопроводы подачи воды в нижней части реактора, а также другие связанные системы и их компоненты, и будет проведена первичная обработка радиоактивных отходов. Проект также включает демонтаж топливных каналов и каналов систем управления и защиты реактора, расположенных внутри реактора.
Компания Altra — литовская государственная компания, руководящая выводом из эксплуатации Игналинской АЭС, — сообщила, что работы по демонтажу запланированы на конец 2026 года. До этого времени компания будет проводить подготовительные работы: монтаж инженерных систем, испытания оборудования дистанционного управления, а также модернизацию и адаптацию инфраструктуры обращения с радиоактивными отходами для обработки отходов, образующихся в ходе данного проекта.
«Демонтаж каналов реактора первого энергоблока завершен, поэтому разрешение на второй блок открывает путь для последовательного продолжения процесса демонтажа обоих реакторов», — заявили в компании Altra.
«Никто в мире никогда не демонтировал электростанцию таких размеров и с таким уровнем радиационного загрязнения», — заявил генеральный директор Altra Линас Баужис. «Переход ко второму блоку является значительным шагом вперед в реализации мегапроекта по выводу из эксплуатации Игналинской АЭС. Мы демонтировали две трети первого реактора собственными силами. Впереди остается самый сложный и радиационно опасный этап — демонтаж активных зон реакторов, для которого мы привлечем внешних подрядчиков. Наш опыт работы с первым блоком позволяет нам уверенно переходить к этапам демонтажа второго блока. Часть работ мы выполняем с использованием дистанционных и роботизированных технологий для обеспечения высочайших стандартов безопасности».
По данным компании Altra, демонтаж систем и оборудования на электростанции ведется с 2010 года, и общий прогресс демонтажа уже достиг 45,7%. Планируется, что окончательный демонтаж реакторов, включая демонтаж наиболее сложных активных зон, будет завершен к 2043 году, а все работы, связанные с выводом из эксплуатации, включая окончательную очистку зданий реакторов, будут завершены к 2050 году.
В этом году компания Altra также планирует провести работы по демонтажу и дезактивации барабанов-сепараторов паровой смеси обоих энергоблоков Игналинской АЭС. На обоих энергоблоках станции имеется восемь таких устройств — металлических цилиндров диаметром почти 3 метра и длиной около 30 метров, общий вес которых превышает 6 000 тонн. В ноябре 2024 года американская компания Amentum получила контракт на сумму около 5,5 миллиона евро (6,5 миллиона долларов США) на консультационное сопровождение первого в своем роде демонтажа барабанов-сепараторов паровой смеси на блоках №1 и №2 Игналинской АЭС.
Литва приняла право собственности на два реактора РБМК-1500 — легководных реактора с графитовым замедлителем, аналогичных Чернобыльским, — в 1991 году после распада Советского Союза. Литва согласилась закрыть Игналинскую АЭС в качестве условия вступления в Европейский союз: первый блок был остановлен в декабре 2004 года, второй — в декабре 2009 года. Ожидается, что полный вывод реакторов из эксплуатации будет завершен к 2038 году, при этом большая часть затрат на вывод из эксплуатации финансируется Европейским союзом через Европейский банк реконструкции и развития и другие фонды.
